“项目经济评价”课程设计指导书题目:BY水电站枢纽工程经济评价河海大学文天学院2011年10月Ⅰ工程概况本工程为新建一个以发电、防洪为主,兼顾灌溉的综合性水电站枢纽工程
近几年来乡镇企业的飞速发展,电力负荷急剧上升,但现有的供电能力严重制约了该市工农业的发展,为了满足电力负荷的需求,拟投资新建BY电站枢纽工程
该工程正常蓄水位872m,总库容12
17亿m3,装机容量240MW,多年平均发电量10
28亿kW·h,保证出力68
水库建成后可为下游削峰错峰,保护下游城市、边境口岸和农田,提高下游防洪能力,减轻洪灾损失;还可增加枯水期下泄流量,满足下游农田灌溉取水要求
Ⅱ基本资料一、工程进度根据施工组织设计安排的工程进度,计算期为54年,其中第1年~第4年为施工期,即工程建设期4年,运营期50年
二、固定资产投资估算和投资逐年使用计划该工程的项目总投资为固定资产投资、建设期利息和流动资金之和
在建设期内固定资产投资分布见表1,流动资金在建设期最后一年末投入
表1投资计划表单位:万元序号年份项目建设期12341固定资产投资548874411047566570472流动资金投入100%工程运行25年后需进行机电及金属结构部分设备更新,更新投资36614万元,在运营期的第26年和第27年平均投入

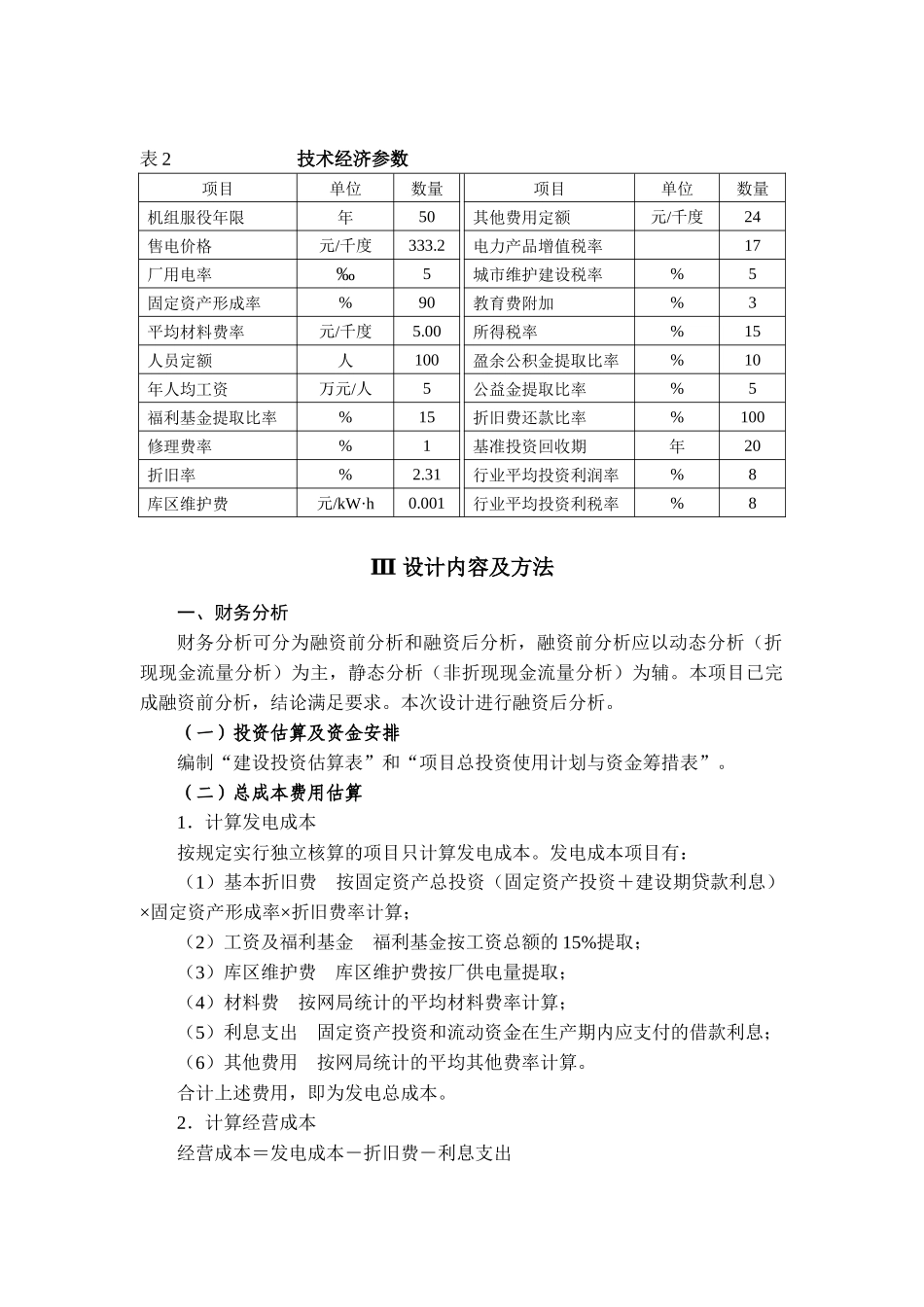

三、固定资产投资的资金筹措BY水电站枢纽工程静态总投资203610万元,资金筹措全部采用国内资金,其中自有资金按总投资的20%计,不还本、不付息,还贷期不分红(还贷后按6%分红);其余80%从银行贷款,贷款年利率6
84%,偿还期20年(按复利计息)
贷款在建设期的利息一律按计息不付息处理
四、流动资金及其筹措与使用本项目流动资金按10元∕kW考虑,共计240万元,其中48万元用自有资金,其余192万元用银行贷款,贷款年利率6
流动资金在机组投产前一年投入使用,其它技术,经济
