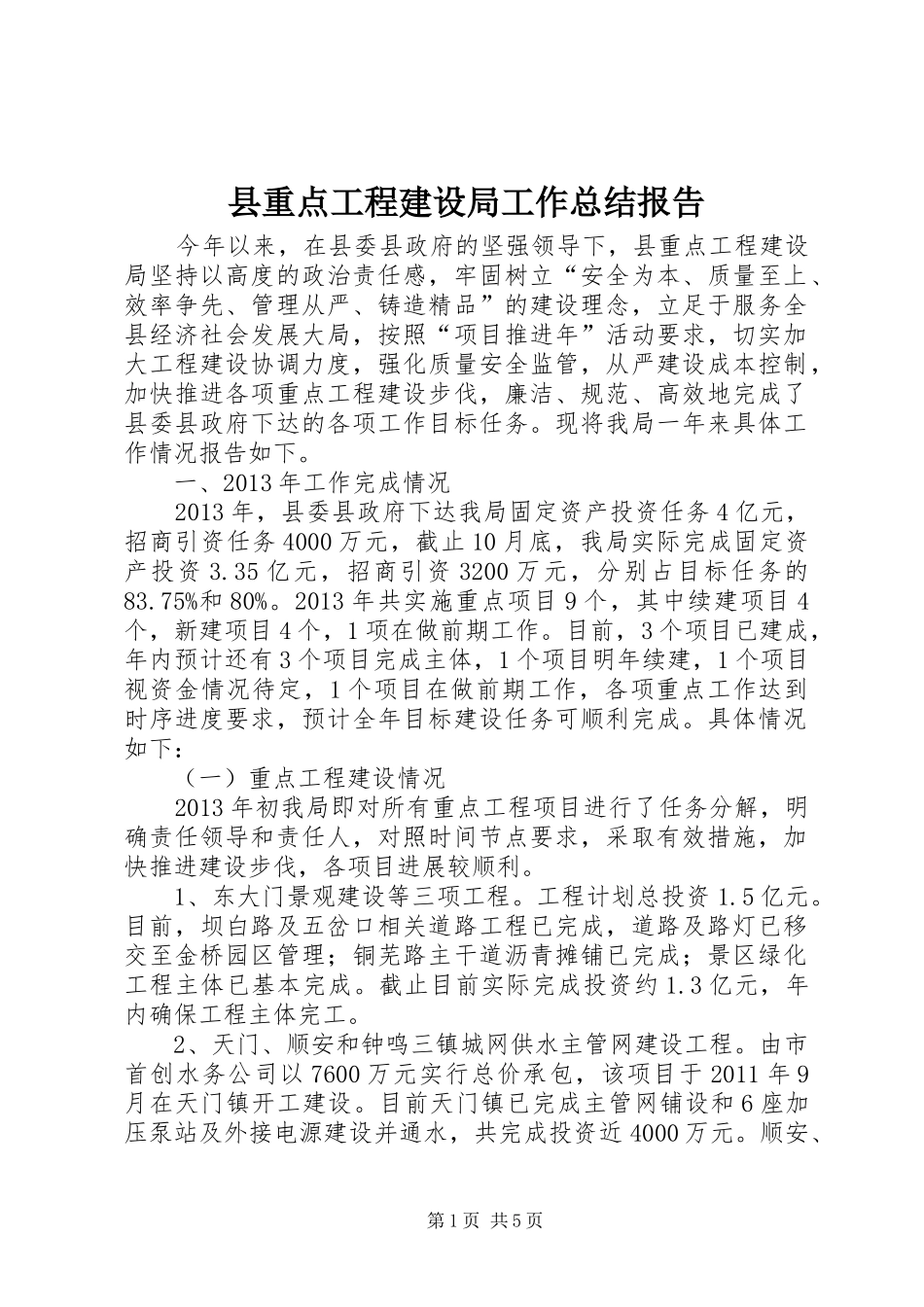

县重点工程建设局工作总结报告今年以来,在县委县政府的坚强领导下,县重点工程建设局坚持以高度的政治责任感,牢固树立“安全为本、质量至上、效率争先、管理从严、铸造精品”的建设理念,立足于服务全县经济社会发展大局,按照“项目推进年”活动要求,切实加大工程建设协调力度,强化质量安全监管,从严建设成本控制,加快推进各项重点工程建设步伐,廉洁、规范、高效地完成了县委县政府下达的各项工作目标任务
现将我局一年来具体工作情况报告如下
一、2013年工作完成情况2013年,县委县政府下达我局固定资产投资任务4亿元,招商引资任务4000万元,截止10月底,我局实际完成固定资产投资3
35亿元,招商引资3200万元,分别占目标任务的83
75%和80%
2013年共实施重点项目9个,其中续建项目4个,新建项目4个,1项在做前期工作
目前,3个项目已建成,年内预计还有3个项目完成主体,1个项目明年续建,1个项目视资金情况待定,1个项目在做前期工作,各项重点工作达到时序进度要求,预计全年目标建设任务可顺利完成
具体情况如下:(一)重点工程建设情况2013年初我局即对所有重点工程项目进行了任务分解,明确责任领导和责任人,对照时间节点要求,采取有效措施,加快推进建设步伐,各项目进展较顺利
1、东大门景观建设等三项工程
工程计划总投资1
目前,坝白路及五岔口相关道路工程已完成,道路及路灯已移交至金桥园区管理;铜芜路主干道沥青摊铺已完成;景区绿化工程主体已基本完成
截止目前实际完成投资约1
3亿元,年内确保工程主体完工
2、天门、顺安和钟鸣三镇城网供水主管网建设工程
由市首创水务公司以7600万元实行总价承包,该项目于2011年9月在天门镇开工建设
目前天门镇已完成主管网铺设和6座加压泵站及外接电源建设并通水,共完成投资近4000万元
顺安、第1页共5页钟鸣主管网建设工程将视资金到位和铜南路拓宽改造
