防空地下室防护专项质量验收评定记录表说明一、防空地下室防护专项施工质量验收划分为检验批、分项工程、分部工程和单位工程,一个项目的防空地下室为一个单位工程

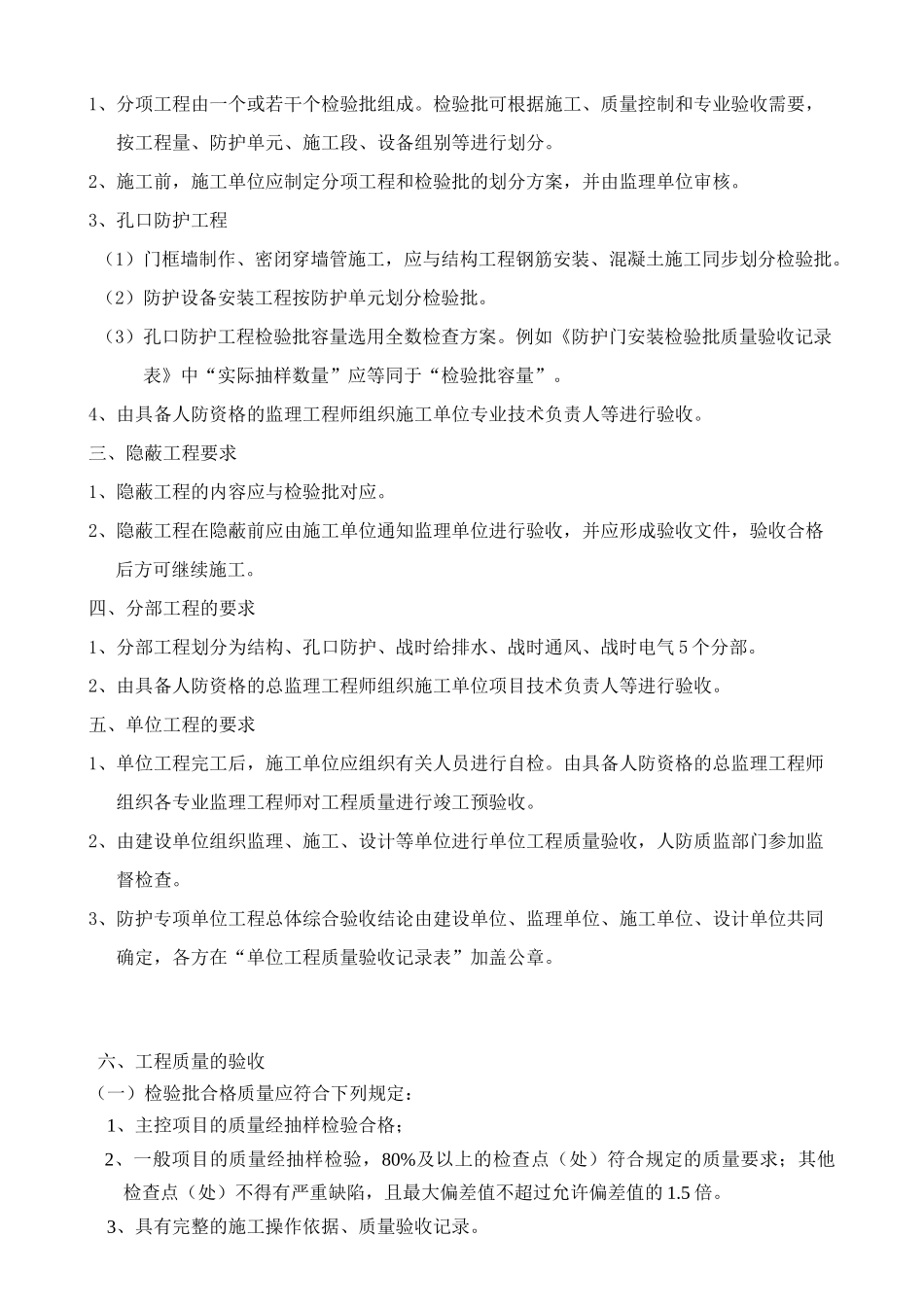

二、检验批、分项工程的要求1、分项工程由一个或若干个检验批组成
检验批可根据施工、质量控制和专业验收需要,按工程量、防护单元、施工段、设备组别等进行划分
2、施工前,施工单位应制定分项工程和检验批的划分方案,并由监理单位审核
3、孔口防护工程(1)门框墙制作、密闭穿墙管施工,应与结构工程钢筋安装、混凝土施工同步划分检验批
(2)防护设备安装工程按防护单元划分检验批
(3)孔口防护工程检验批容量选用全数检查方案
例如《防护门安装检验批质量验收记录表》中“实际抽样数量”应等同于“检验批容量”
4、由具备人防资格的监理工程师组织施工单位专业技术负责人等进行验收
三、隐蔽工程要求1、隐蔽工程的内容应与检验批对应
2、隐蔽工程在隐蔽前应由施工单位通知监理单位进行验收,并应形成验收文件,验收合格后方可继续施工
四、分部工程的要求1、分部工程划分为结构、孔口防护、战时给排水、战时通风、战时电气5个分部
2、由具备人防资格的总监理工程师组织施工单位项目技术负责人等进行验收
五、单位工程的要求1、单位工程完工后,施工单位应组织有关人员进行自检
由具备人防资格的总监理工程师组织各专业监理工程师对工程质量进行竣工预验收
2、由建设单位组织监理、施工、设计等单位进行单位工程质量验收,人防质监部门参加监督检查
3、防护专项单位工程总体综合验收结论由建设单位、监理单位、施工单位、设计单位共同确定,各方在“单位工程质量验收记录表”加盖公章

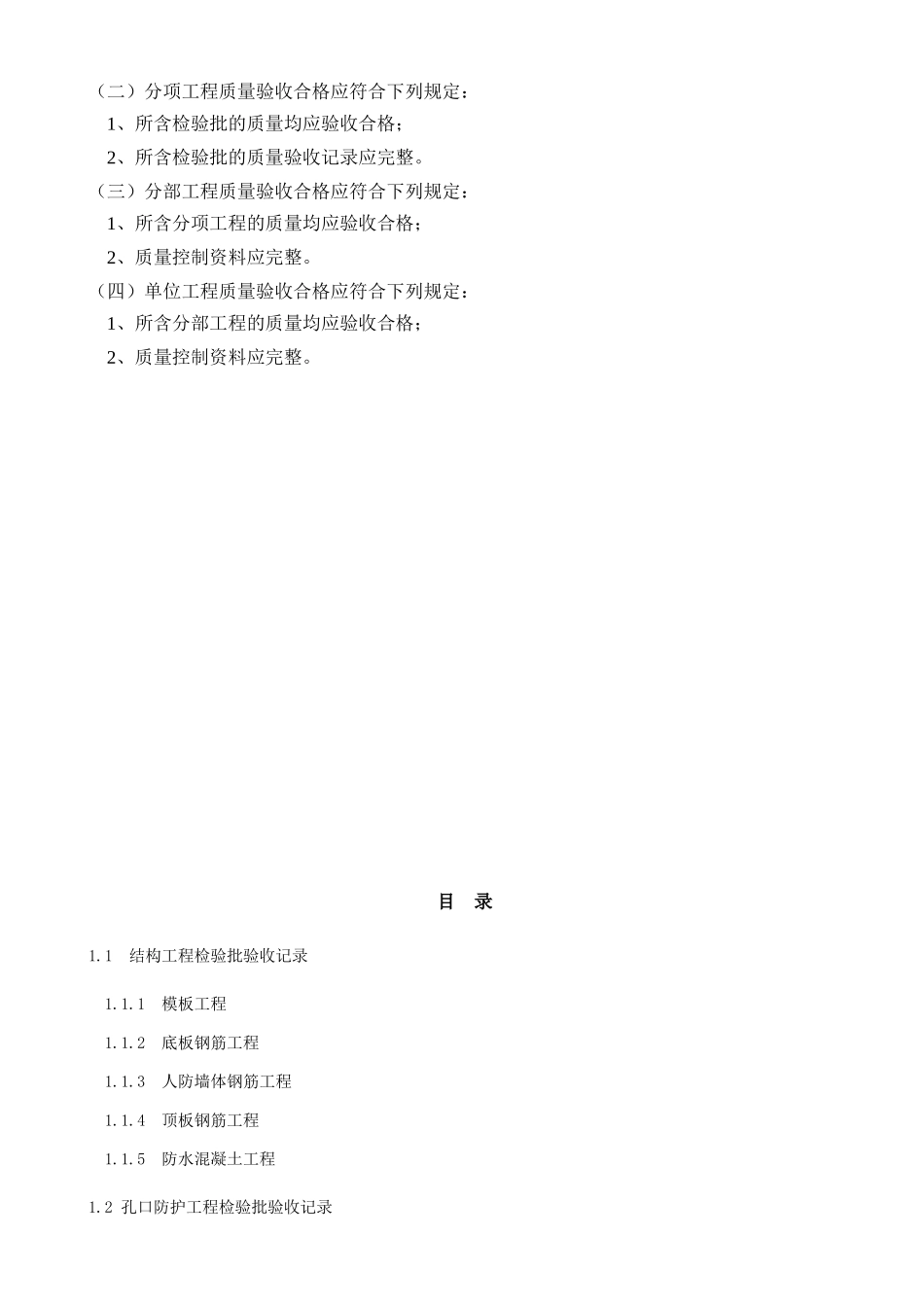

六、工程质量的验收(一)检验批合格质量应符合下列规定:1、主控项目的质量经抽样检验合格;2、一般项目的质量经抽样检验,80%及以上的检查点(处)符合规定的质量要求;其他检查点(处)不得有严重缺陷,且最大偏差值不超过允
