怀通高速公路三十三标路基工程施工质量控制要点根据合同文件和《公路路基施工技术规范》(JTJF10-2006)、《公路工程质量检验评定标准》(JTGF80/1-2004)及合同文件的相关规定,结合本项目工程的设计图纸及项目特点,为了对路基工程的施工质量达到有效地控制,现对路基工程施工质量控制要点如下:一、基本要求1、路基施工作业,须熟悉图纸,严格按照设计图纸和规范进行施工,并按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定性,并注意路基边线部位的压实
2、每一路段开工前,应根据设计图纸认真进行施工放线,测设中心桩、边线桩,各主要构造物的位置桩
施工中应经常检查各测量标志,对遗失或位置移动者随时加密复核校正
施工放样应报经监理工程师批准并签认
3、在路基用地(按垂直投影面积的两边各加50cm)和取土坑范围内,应清除地表植被、杂物、积水、淤泥和表土,对路基范围内的坑塘洞穴应按规定进行处理,并按规范和设计要求对基底进行整平、碾压;原地面每200m应做一个标准击实试验,以确定原地面最大干密度及最佳含水量的控制指标
4、路基施工前,应结合设计图纸要求和现场的实际,认真做好详细的土石方调配方案,合理利用挖方
挖方应做到最大限度的利用;弃方应合理设计弃土场
5、路基填筑前根据不同的土质和区段,确定数个试验段进行填筑试验,并编制试验段施工方案经监理工程师审批后实施,通过试验段确定施工工艺参数指导路基大面积施工

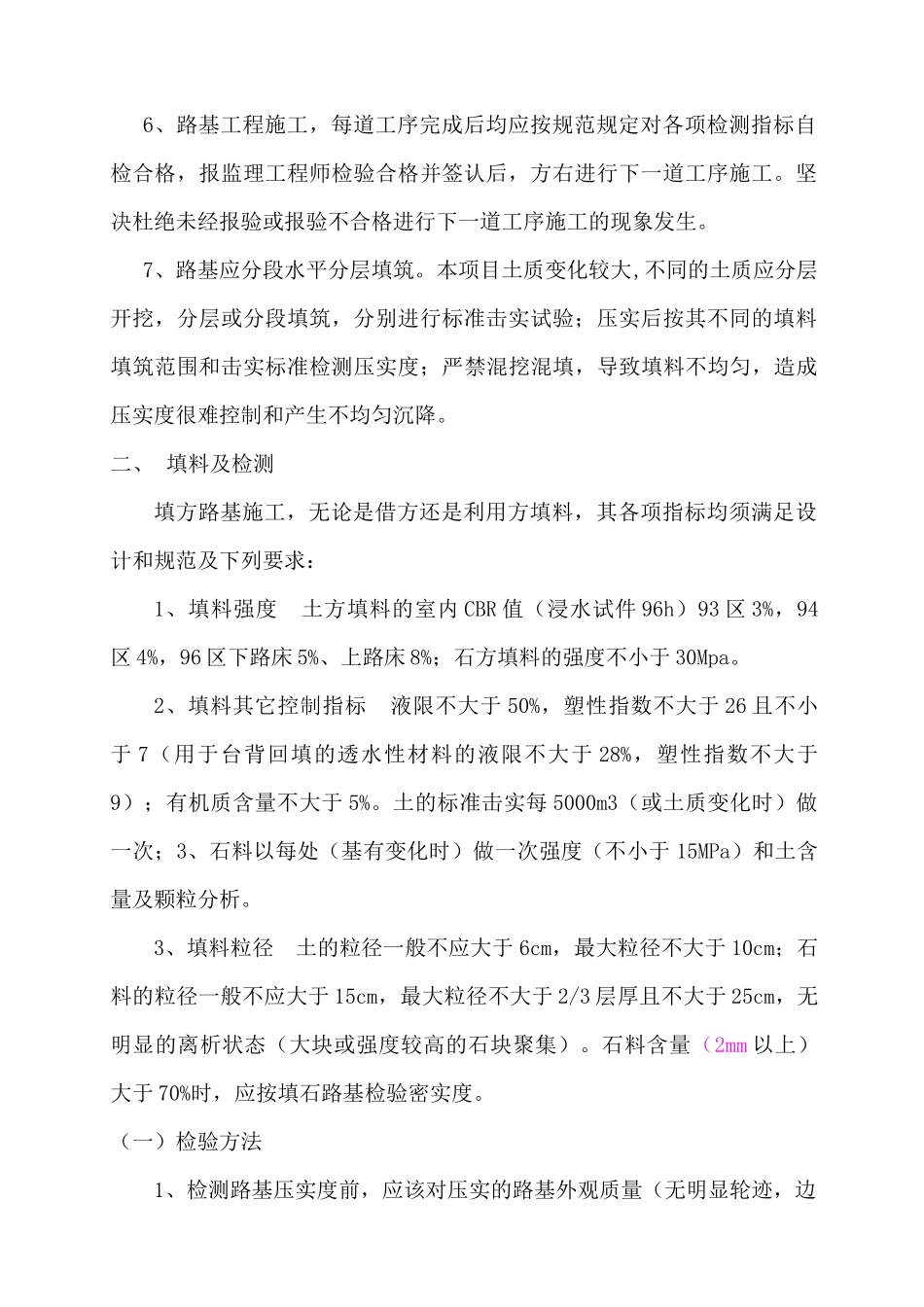

6、路基工程施工,每道工序完成后均应按规范规定对各项检测指标自检合格,报监理工程师检验合格并签认后,方右进行下一道工序施工
坚决杜绝未经报验或报验不合格进行下一道工序施工的现象发生
7、路基应分段水平分层填筑
本项目土质变化较大,不同的土质应分层开挖,分层或分段填筑,分别进行标准击实试验;压实后按其不同的填料填筑范围和击实标准检测压实度;严禁混挖混填,导致填料不均
