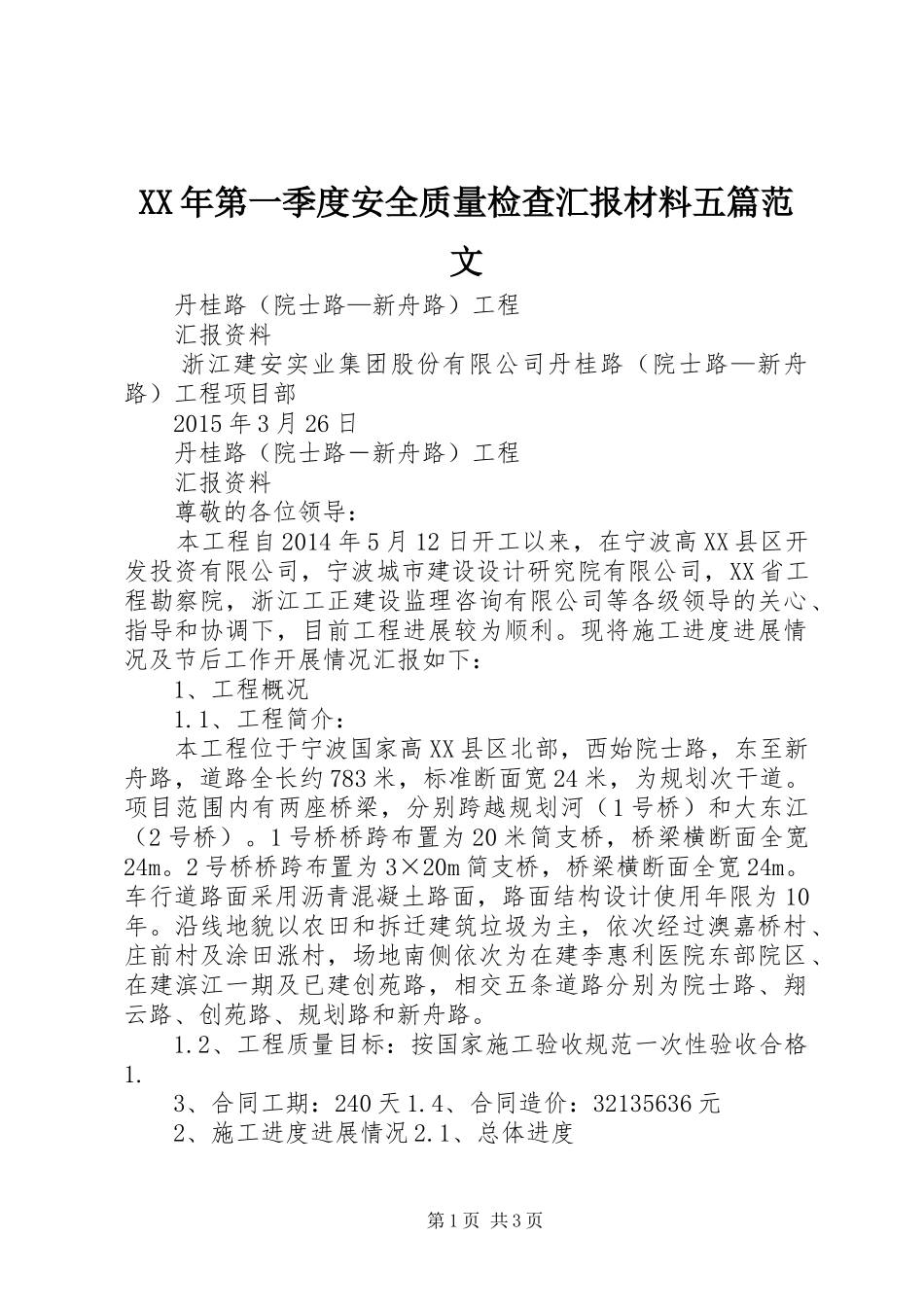

XX年第一季度安全质量检查汇报材料五篇范文丹桂路(院士路—新舟路)工程汇报资料浙江建安实业集团股份有限公司丹桂路(院士路—新舟路)工程项目部2015年3月26日丹桂路(院士路-新舟路)工程汇报资料尊敬的各位领导:本工程自2014年5月12日开工以来,在宁波高XX县区开发投资有限公司,宁波城市建设设计研究院有限公司,XX省工程勘察院,浙江工正建设监理咨询有限公司等各级领导的关心、指导和协调下,目前工程进展较为顺利
现将施工进度进展情况及节后工作开展情况汇报如下:1、工程概况1
1、工程简介:本工程位于宁波国家高XX县区北部,西始院士路,东至新舟路,道路全长约783米,标准断面宽24米,为规划次干道
项目范围内有两座桥梁,分别跨越规划河(1号桥)和大东江(2号桥)
1号桥桥跨布置为20米简支桥,桥梁横断面全宽24m
2号桥桥跨布置为3×20m简支桥,桥梁横断面全宽24m
车行道路面采用沥青混凝土路面,路面结构设计使用年限为10年
沿线地貌以农田和拆迁建筑垃圾为主,依次经过澳嘉桥村、庄前村及涂田涨村,场地南侧依次为在建李惠利医院东部院区、在建滨江一期及已建创苑路,相交五条道路分别为院士路、翔云路、创苑路、规划路和新舟路
2、工程质量目标:按国家施工验收规范一次性验收合格1
3、合同工期:240天1
4、合同造价:32135636元2、施工进度进展情况2

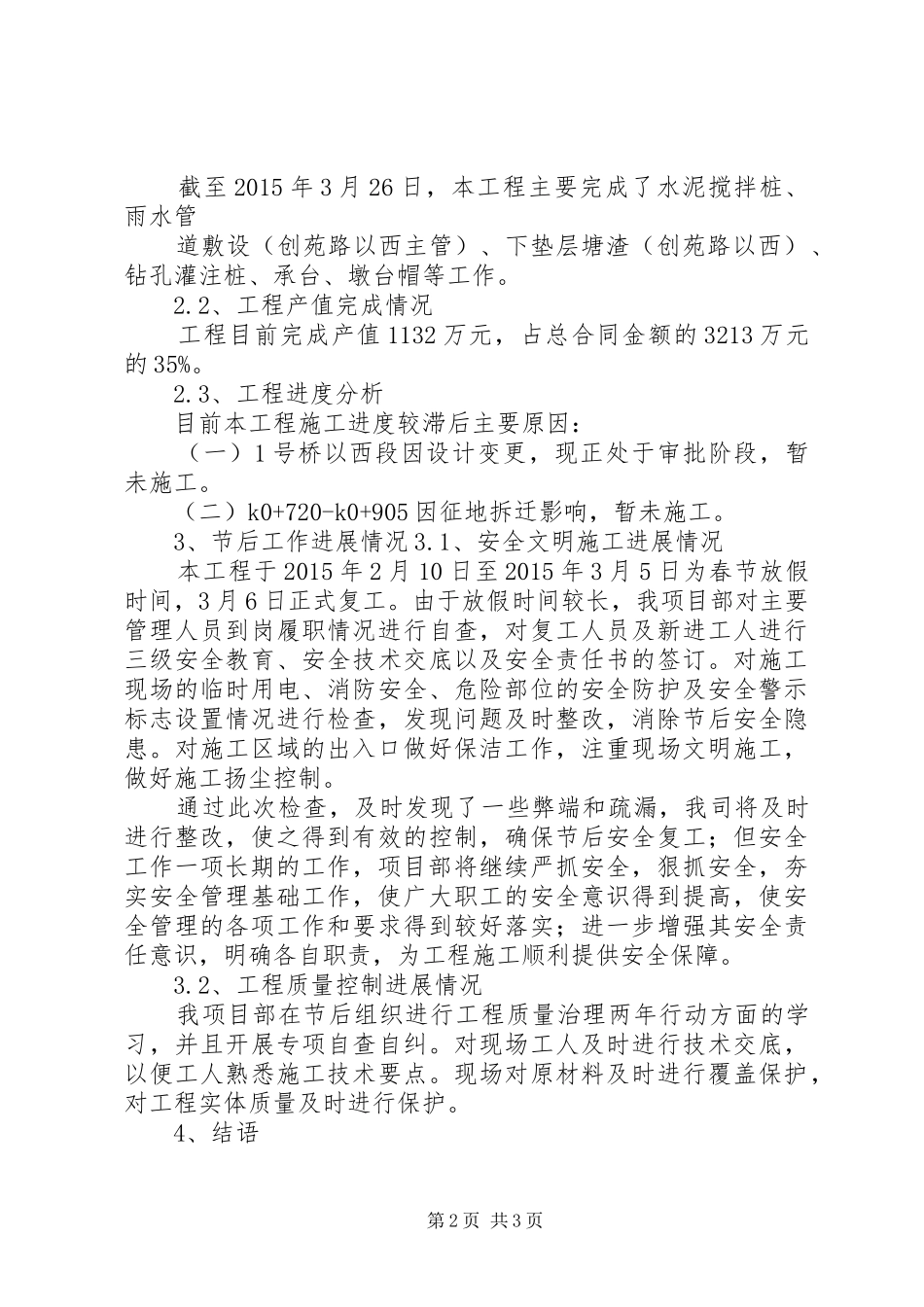

1、总体进度第1页共3页截至2015年3月26日,本工程主要完成了水泥搅拌桩、雨水管道敷设(创苑路以西主管)、下垫层塘渣(创苑路以西)、钻孔灌注桩、承台、墩台帽等工作
2、工程产值完成情况工程目前完成产值1132万元,占总合同金额的3213万元的35%
3、工程进度分析目前本工程施工进度较滞后主要原因:(一)1号桥以西段因设计变更,现正处于审批阶段,暂未施工

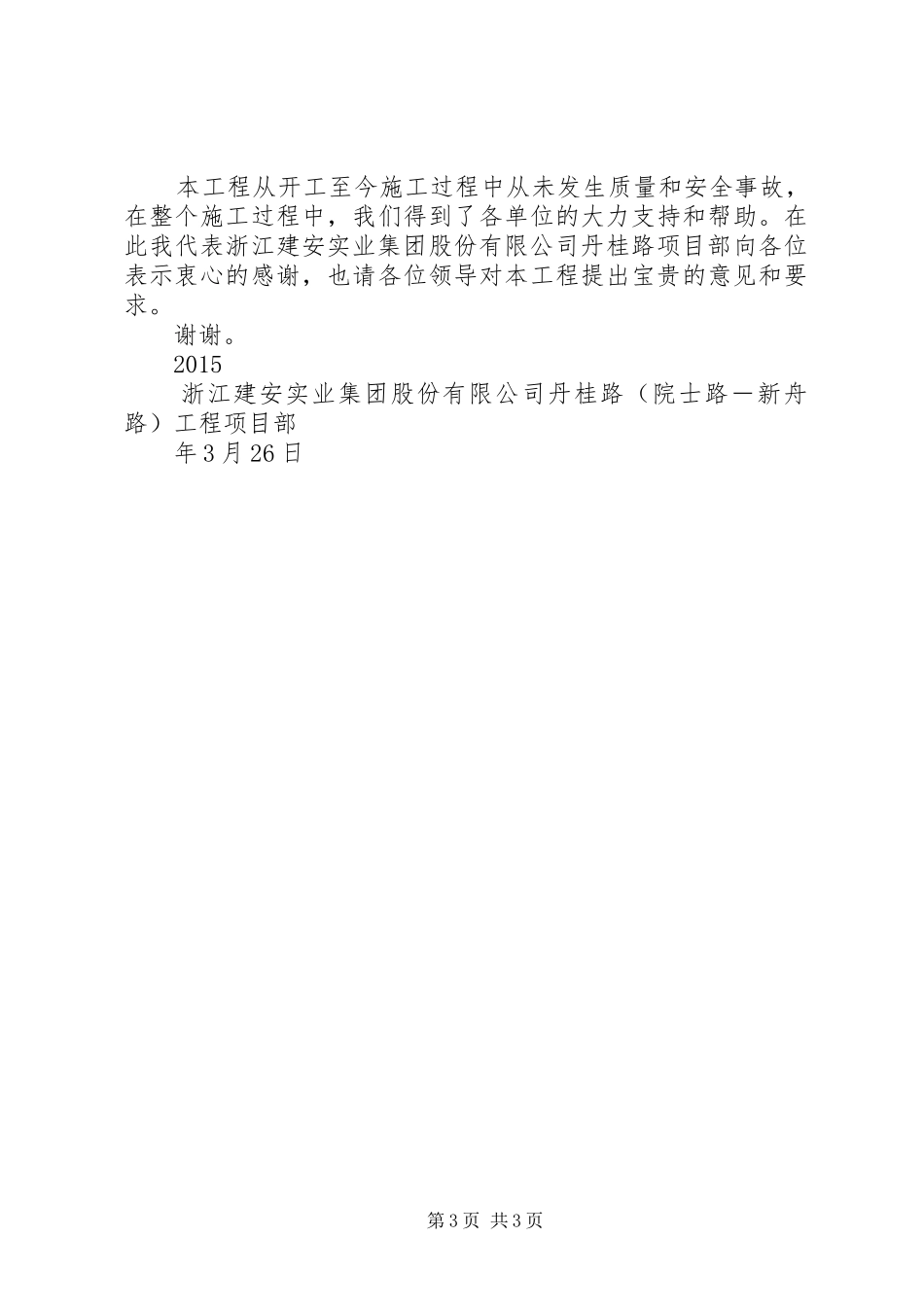

(二)k0+720-k0+905因征地拆迁影响,暂未施工
