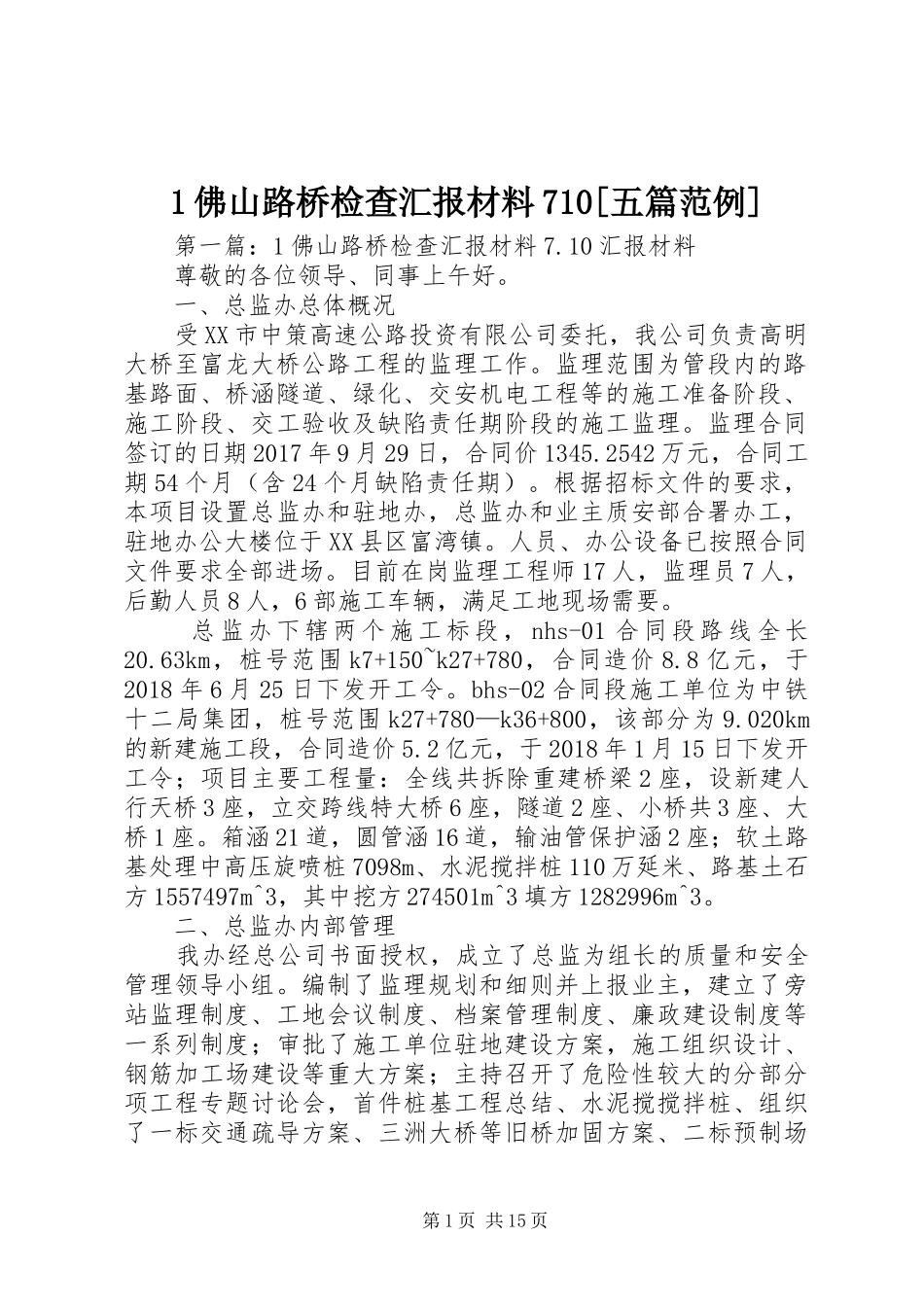

1佛山路桥检查汇报材料710[五篇范例]第一篇:1佛山路桥检查汇报材料7
10汇报材料尊敬的各位领导、同事上午好
一、总监办总体概况受XX市中策高速公路投资有限公司委托,我公司负责高明大桥至富龙大桥公路工程的监理工作
监理范围为管段内的路基路面、桥涵隧道、绿化、交安机电工程等的施工准备阶段、施工阶段、交工验收及缺陷责任期阶段的施工监理
监理合同签订的日期2017年9月29日,合同价1345
2542万元,合同工期54个月(含24个月缺陷责任期)
根据招标文件的要求,本项目设置总监办和驻地办,总监办和业主质安部合署办工,驻地办公大楼位于XX县区富湾镇
人员、办公设备已按照合同文件要求全部进场
目前在岗监理工程师17人,监理员7人,后勤人员8人,6部施工车辆,满足工地现场需要

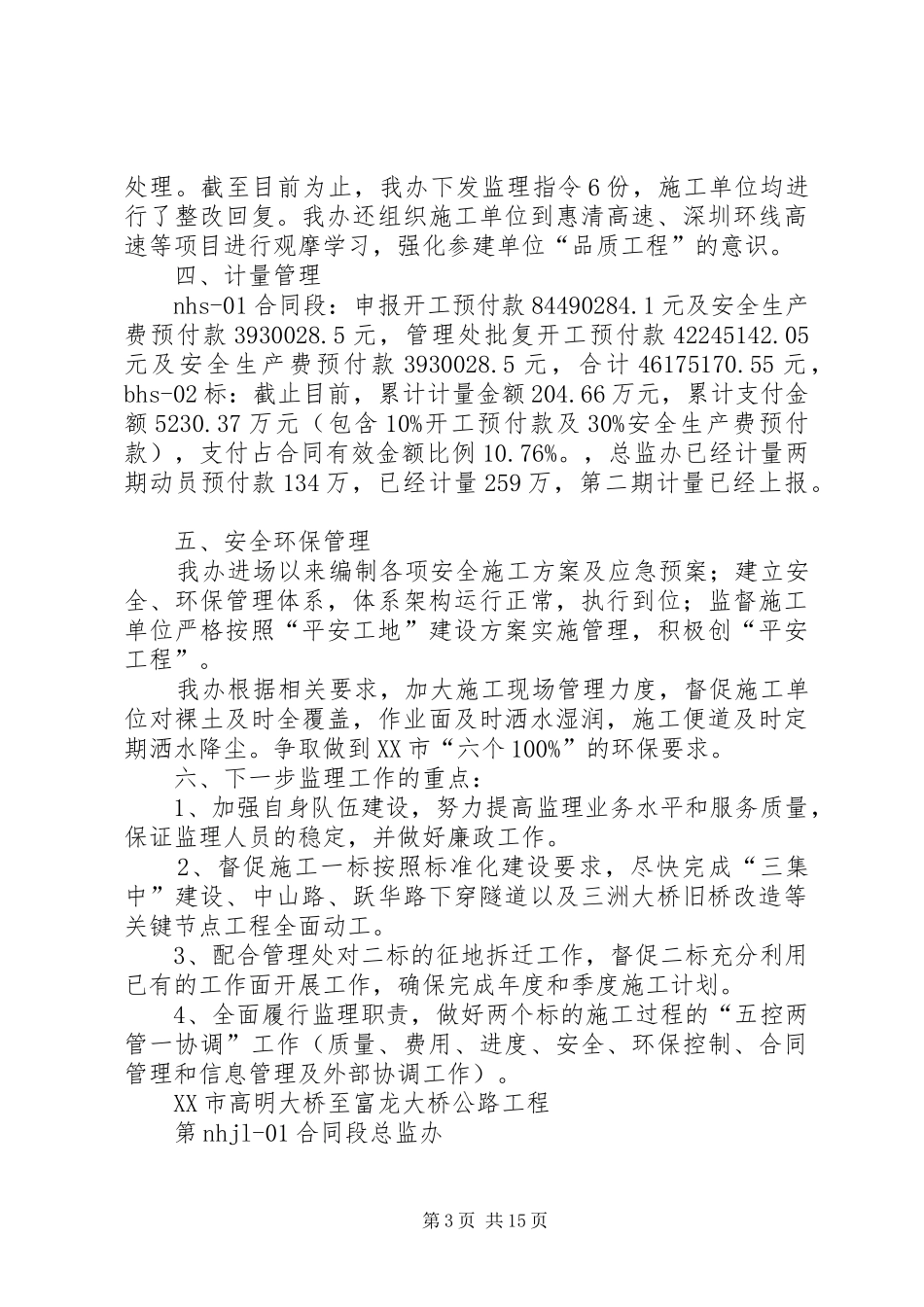

总监办下辖两个施工标段,nhs-01合同段路线全长20
63km,桩号范围k7+150~k27+780,合同造价8
8亿元,于2018年6月25日下发开工令
bhs-02合同段施工单位为中铁十二局集团,桩号范围k27+780—k36+800,该部分为9
020km的新建施工段,合同造价5
2亿元,于2018年1月15日下发开工令;项目主要工程量:全线共拆除重建桥梁2座,设新建人行天桥3座,立交跨线特大桥6座,隧道2座、小桥共3座、大桥1座
箱涵21道,圆管涵16道,输油管保护涵2座;软土路基处理中高压旋喷桩7098m、水泥搅拌桩110万延米、路基土石方1557497m^3,其中挖方274501m^3填方1282996m^3
二、总监办内部管理我办经总公司书面授权,成立了总监为组长的质量和安全管理领导小组

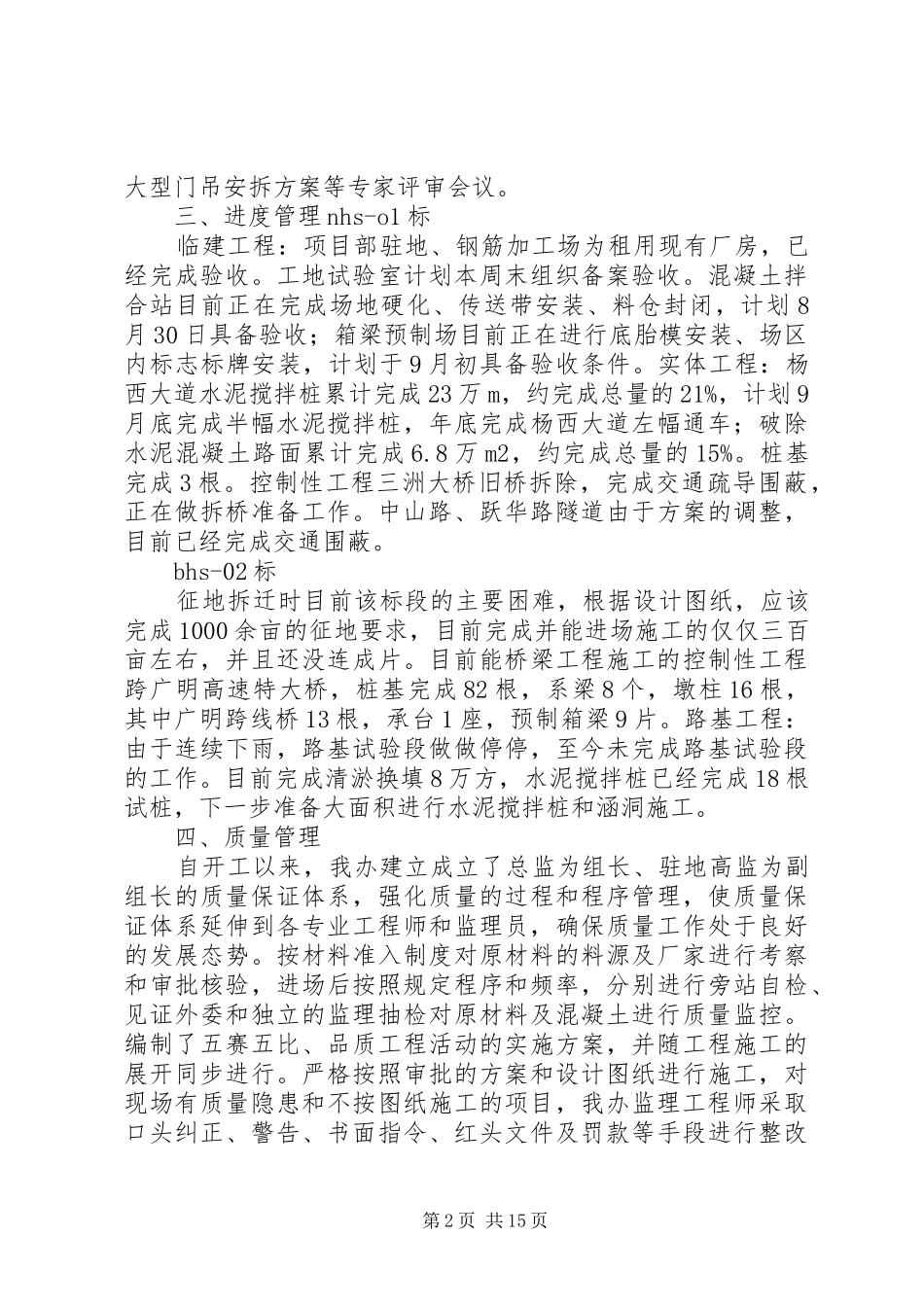

编制了监理规划和细则并上报业主,建立了旁站监理制度、工地会议制度、档案管理制度、廉政建设制度等一系列制度;审批了施工单位驻地建设方案,施工组织设计、钢筋加工场建设等重大方案;主持召开了危险性较大的分部分项
