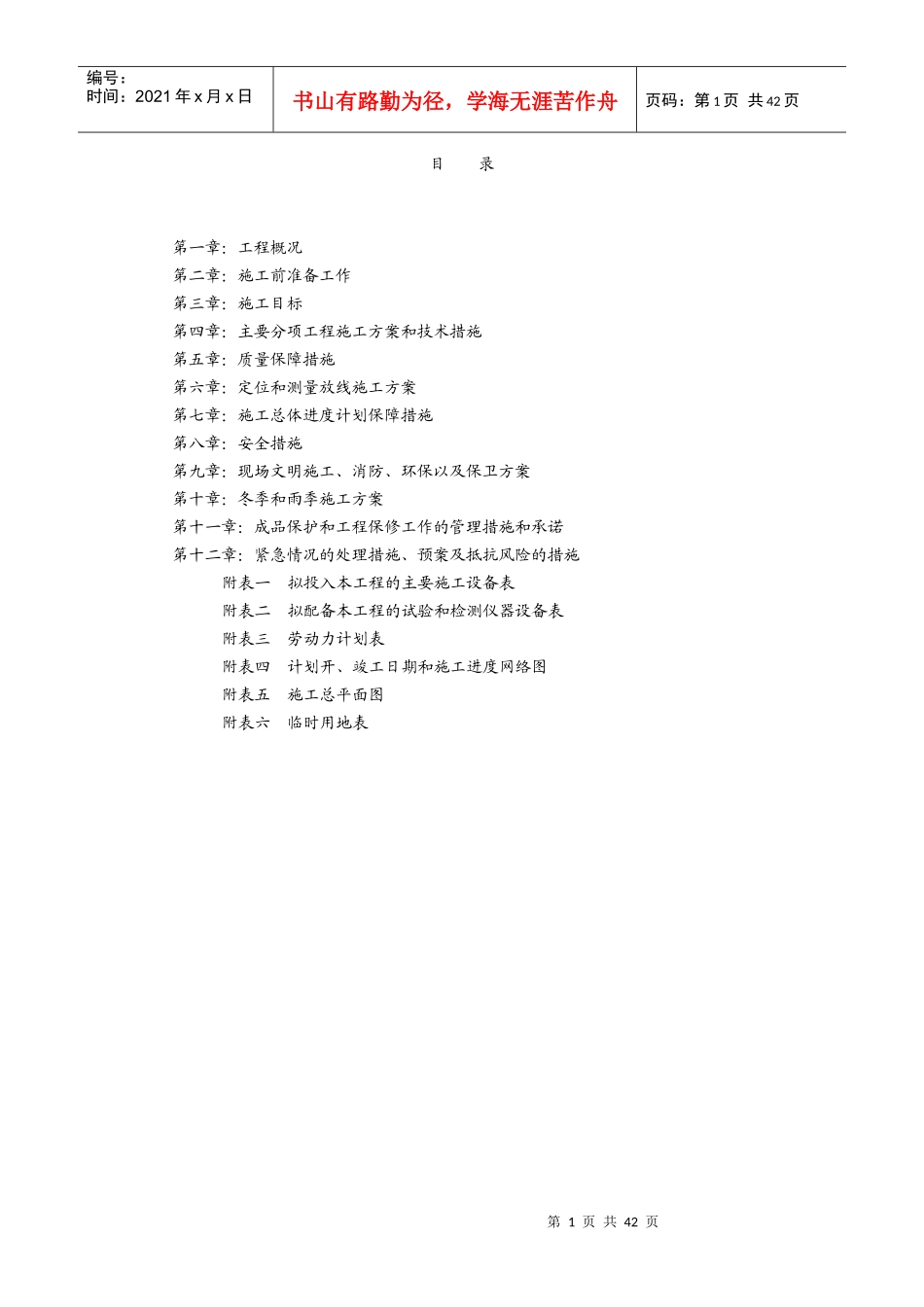

第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页目录第一章:工程概况第二章:施工前准备工作第三章:施工目标第四章:主要分项工程施工方案和技术措施第五章:质量保障措施第六章:定位和测量放线施工方案第七章:施工总体进度计划保障措施第八章:安全措施第九章:现场文明施工、消防、环保以及保卫方案第十章:冬季和雨季施工方案第十一章:成品保护和工程保修工作的管理措施和承诺第十二章:紧急情况的处理措施、预案及抵抗风险的措施附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第2页共42页第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共42页第一章:工程概况本工程建设地点在长春市双阳区自来水公司至齐家镇,具体段落为设计B段K11+220至K16+703.246。主要工程量为球墨铸铁管DN700mm供水管线5049m,球墨铸铁管DN250mm供水管线300m,阀门井2座,排气井9座,泄水井10座,湿井10座。第二章:施工前准备工作一、人员准备1、管理人员准备:项目经理部设项目经理1名,技术负责人1名,施工员2名、专职安全员1名,测量员4名,材设员1名、资料员1名、实验员1名、计划员1名、核算员1名。项目部人员的主要职责:(1)项目经理负责全面工作,包括本工程对内、对外协调、团队建设、市场开拓、项目的成本管理,以及项目竣工后组织验收移交等工作。(2)技术负责人主要是编制施工组织设计全面负责工程项目的技术质量工作。(3)施工员负责对本工程的现场施工管理和技术管理,指导并监控测量、试验、资料工作。(4)专职安全员负责对本工程的安全管理工作。(5)试验员负责各类资料报表等日常管理工作及负责本工程竣工文件的编制及试化验工作。(6)测量员负责本标段的测量工作。(7)材料员负责提交各种材料报表,现场验收材料。二、技术准备:1、成立项目经理部,组织施工技术人员进行针对该工程的专项技术培训,认真熟悉图纸,集中学习有关市政新规范、标准及工艺操作规程。2、完善施工队长、施工员、质检员、材设员、计划员、核算员、资料、试验、安全员等人员的工作职责,加强技术能力。3、组织图纸会审,并进行有关人员签审工作。4、编制作业指导书及重要部位的技术交底,及时发放给有关指导施工人员。5、编制施工预算及材料用量计划,进行成本核算。6、测量员做好水准点和坐标控制点交接手续,并及时进行复核。将控制点进行混凝土围护的方式进行保护。7、调查新建范围内的地下各种管线,通过管线汇签并采用挖探坑和向各管线单位了解的办法确定管线的位置与高程,并做好详细记录。8、结合图纸和实地测量数据精确计算,主要是统计原有路面的横坡与填挖方量,并形第3页共42页第2页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共42页成书面报告,送交监理及业主。三、设备、仪器准备:1、我施工队计划投入的机械包括:推土机、挖掘机、振动压路机、光轮压路机、自卸汽车、装载机、平地机、水车等。进场前对机械设备进行检察,保证所有投入的机械设备状况良好,使用功能正常,检修合格再投入使用。2、根据施工方案投入测量、试验检测仪器的名称、型号及数量。四、材料准备根据施工图纸提出总的材料种类和数量,根据施工进度安排提出合理的材料进场计划。五、施工现场准备1、项目部建设:在施工段落中心附近搭建彩钢板暂舍作为项目部。2、集中用彩钢板围挡作场地,场地内项目部办公区和生活区,严格按公司标准建立安全防火制度和防范措施,民工生活区。场地内设仓库,存放小型机具及低值易耗品,场内作好排水。办公区和生活区夏季要有除尘设施。3、项目部办公室建设的具体情况1)院内如何布置项目部办公院内保持清洁,并附有安全旗、防火旗和项目部旗。生活区内设有灭火器、防火筒及防火锹等防火用具。办公区设有现场平面布置图,项目部标牌、标语等。并设专人负责办公区和生活区的清洁卫生,并设有专门的安全防火负责人。2)办公室内部如何布置按照公司统...
