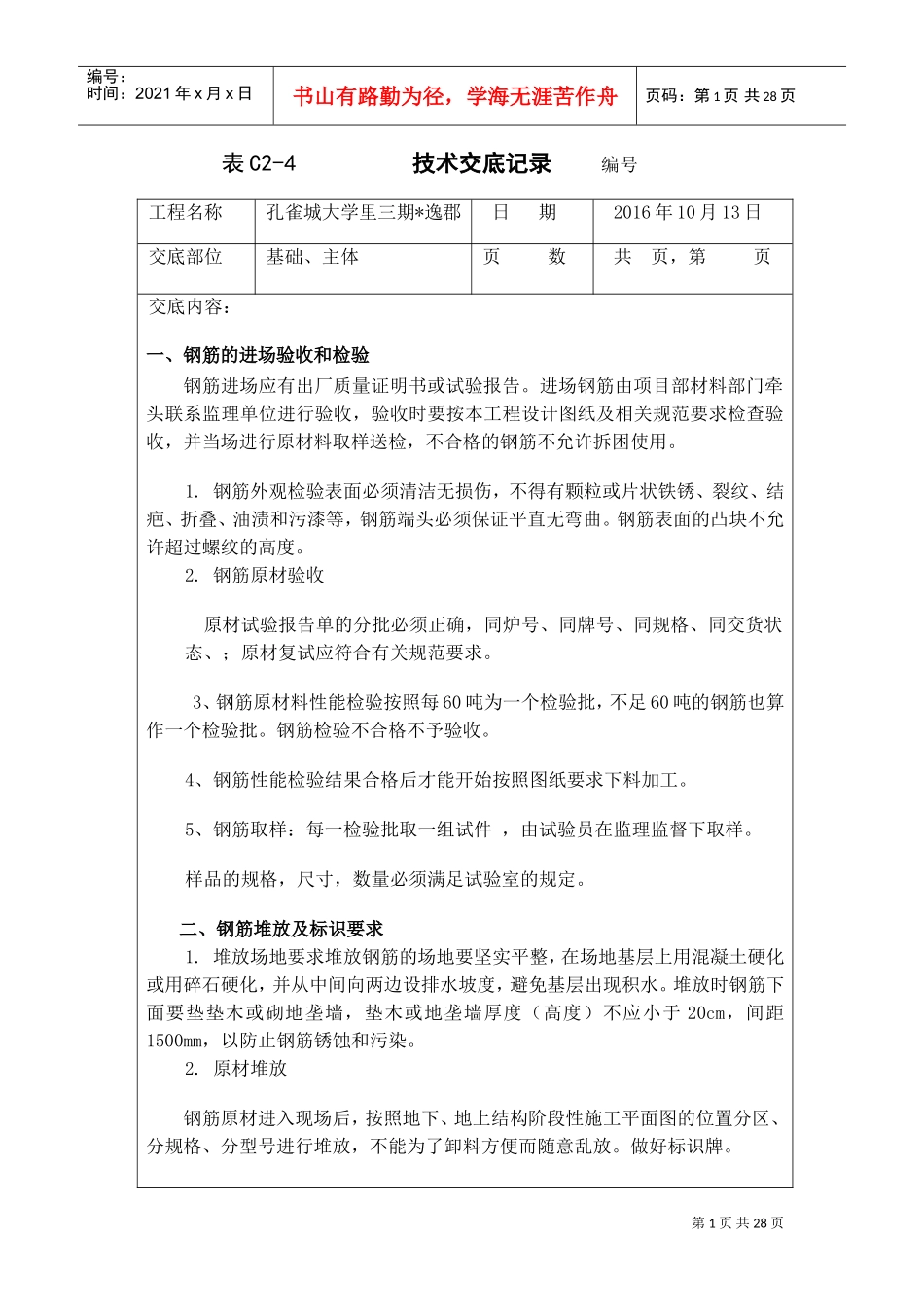

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页表C2-4技术交底记录编号工程名称孔雀城大学里三期*逸郡日期2016年10月13日交底部位基础、主体页数共页,第页交底内容:一、钢筋的进场验收和检验钢筋进场应有出厂质量证明书或试验报告
进场钢筋由项目部材料部门牵头联系监理单位进行验收,验收时要按本工程设计图纸及相关规范要求检查验收,并当场进行原材料取样送检,不合格的钢筋不允许拆困使用
钢筋外观检验表面必须清洁无损伤,不得有颗粒或片状铁锈、裂纹、结疤、折叠、油渍和污漆等,钢筋端头必须保证平直无弯曲
钢筋表面的凸块不允许超过螺纹的高度
钢筋原材验收原材试验报告单的分批必须正确,同炉号、同牌号、同规格、同交货状态、;原材复试应符合有关规范要求
3、钢筋原材料性能检验按照每60吨为一个检验批,不足60吨的钢筋也算作一个检验批
钢筋检验不合格不予验收
4、钢筋性能检验结果合格后才能开始按照图纸要求下料加工
5、钢筋取样:每一检验批取一组试件,由试验员在监理监督下取样
样品的规格,尺寸,数量必须满足试验室的规定
二、钢筋堆放及标识要求1
堆放场地要求堆放钢筋的场地要坚实平整,在场地基层上用混凝土硬化或用碎石硬化,并从中间向两边设排水坡度,避免基层出现积水
堆放时钢筋下面要垫垫木或砌地垄墙,垫木或地垄墙厚度(高度)不应小于20cm,间距1500mm,以防止钢筋锈蚀和污染
原材堆放钢筋原材进入现场后,按照地下、地上结构阶段性施工平面图的位置分区、分规格、分型号进行堆放,不能为了卸料方便而随意乱放

第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页3
成品钢筋堆放将加工成型的钢筋分区、分部、分层、分段和构件名称按号码顺序堆放,同一部位钢筋或同一构件要堆放在一起,保证施工方便
