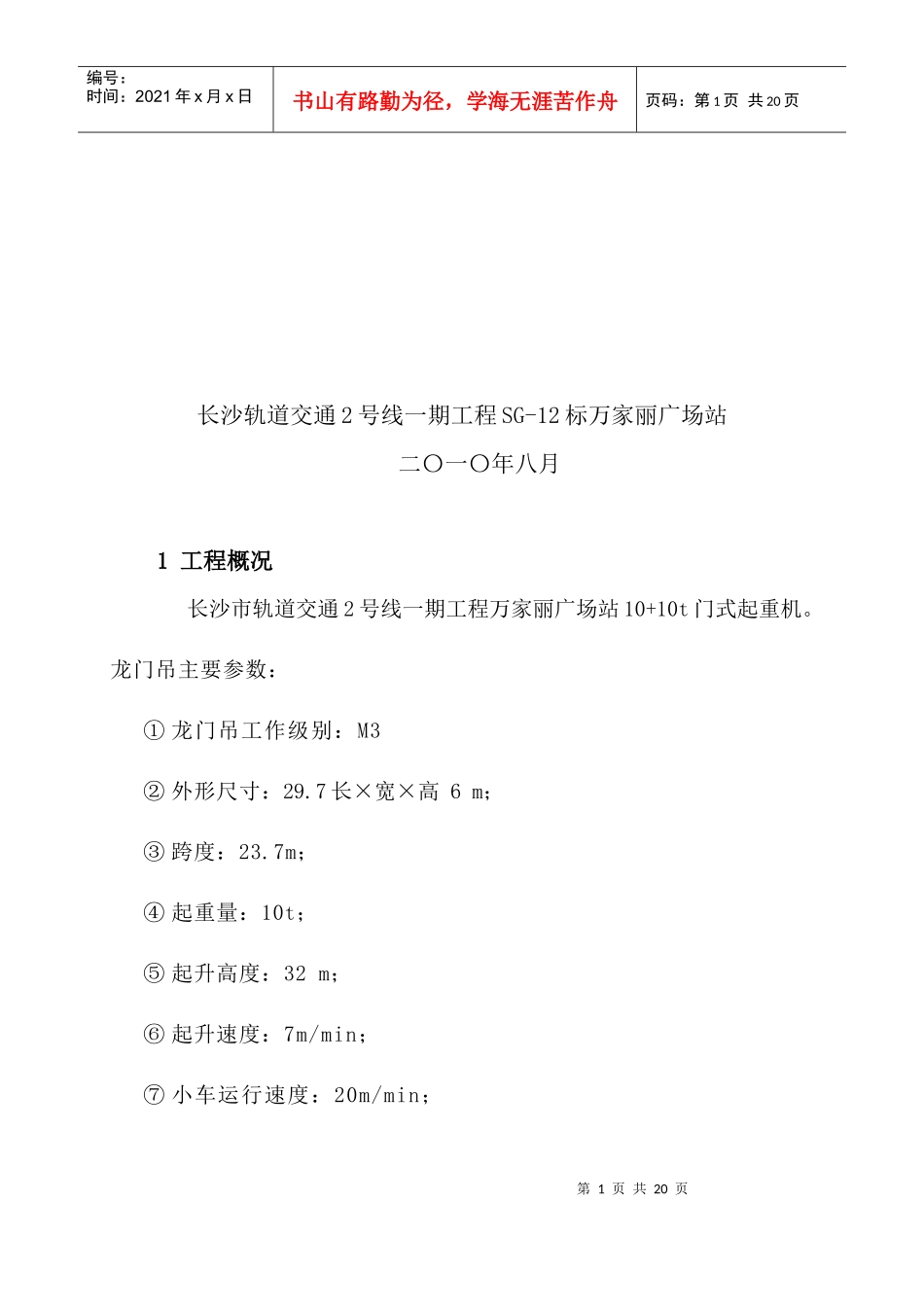

龙门吊起重机安全专项施工技术方案编制:复核:批准:第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页长沙轨道交通2号线一期工程SG-12标万家丽广场站二〇一〇年八月1工程概况长沙市轨道交通2号线一期工程万家丽广场站10+10t门式起重机
龙门吊主要参数:①龙门吊工作级别:M3②外形尺寸:29
7长×宽×高6m;③跨度:23
7m;④起重量:10t;⑤起升高度:32m;⑥起升速度:7m/min;⑦小车运行速度:20m/min;第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页2使用范围本方案适用于:长沙市轨道交通2号线一期工程SG-12标万家丽广场站龙门吊安装、使用与拆除工程

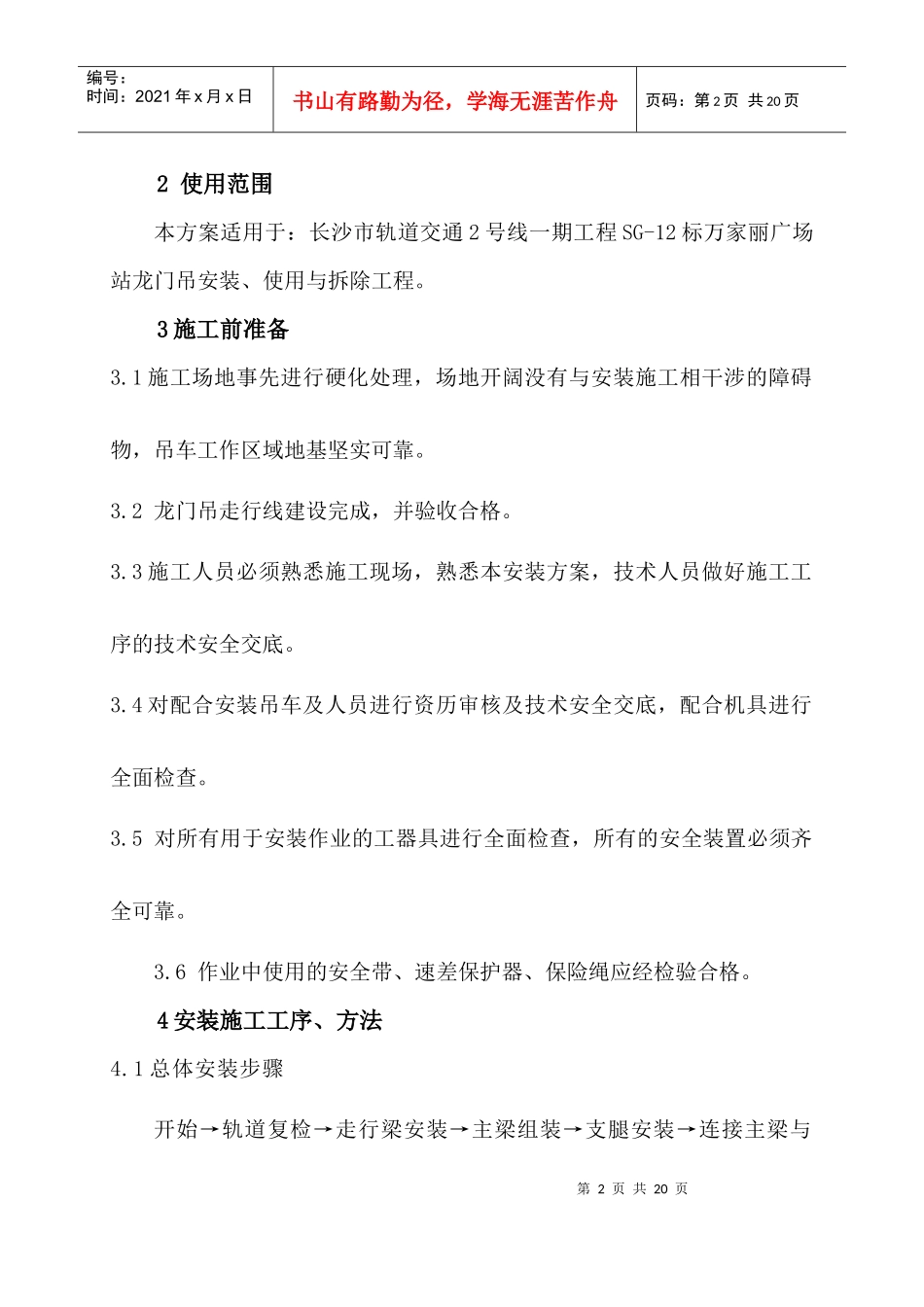

3施工前准备3
1施工场地事先进行硬化处理,场地开阔没有与安装施工相干涉的障碍物,吊车工作区域地基坚实可靠
2龙门吊走行线建设完成,并验收合格
3施工人员必须熟悉施工现场,熟悉本安装方案,技术人员做好施工工序的技术安全交底
4对配合安装吊车及人员进行资历审核及技术安全交底,配合机具进行全面检查
5对所有用于安装作业的工器具进行全面检查,所有的安全装置必须齐全可靠
6作业中使用的安全带、速差保护器、保险绳应经检验合格
4安装施工工序、方法4
1总体安装步骤开始→轨道复检→走行梁安装→主梁组装→支腿安装→连接主梁与第3页共20页第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共20页支腿→整体抬吊龙门吊→连接支腿与走行梁→操作室安装→电气系统安装→电动葫芦安装→安全装置安装→整机检查→空载调试→负荷试验→结束(1)测量轨道标高及平行宽度,定好四组行走台车点;(2)安装四组行走台车(将四组行走台车吊装在轨道定点上,用方木、木楔支垫好,并用钢管支撑牢固,
