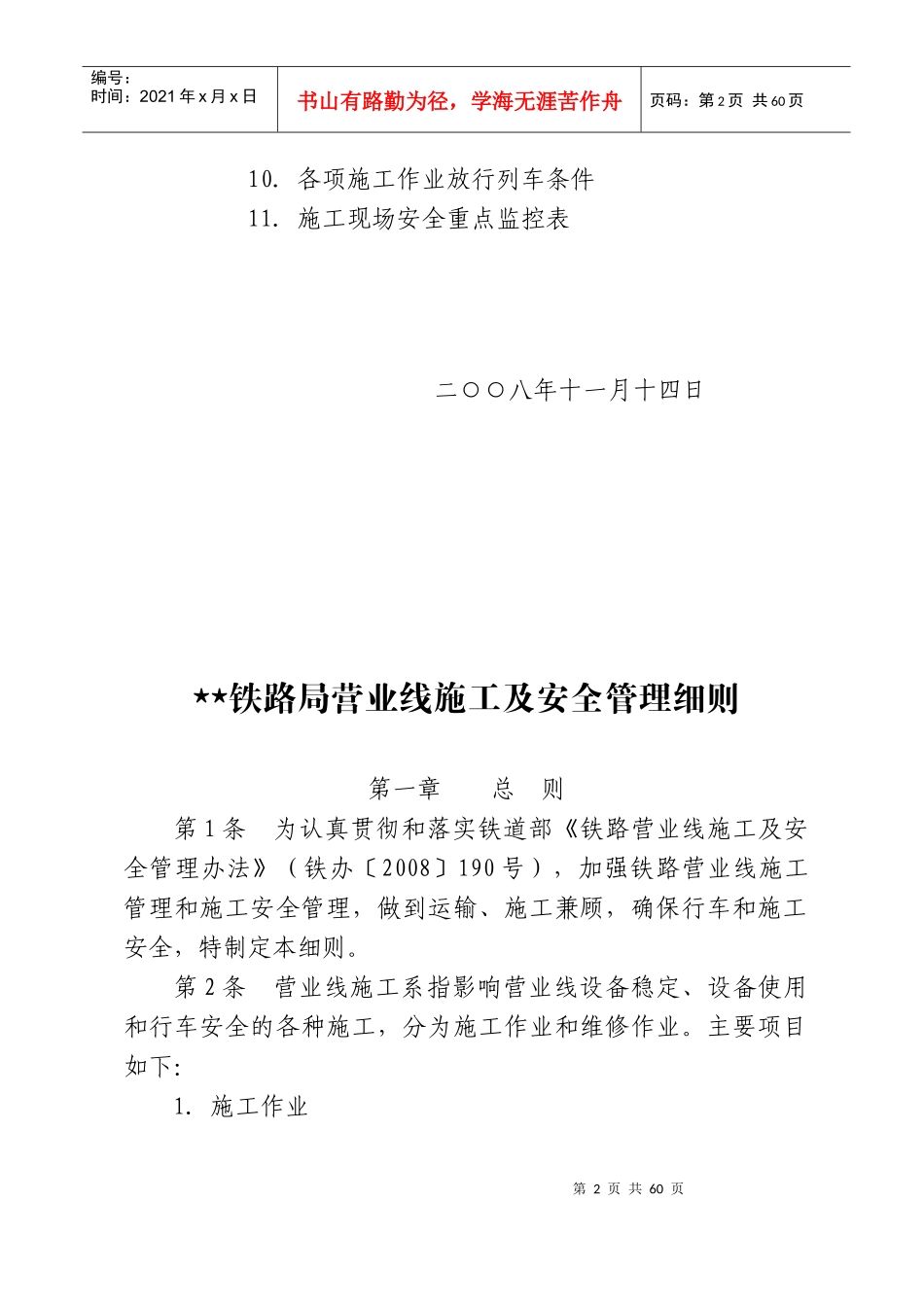

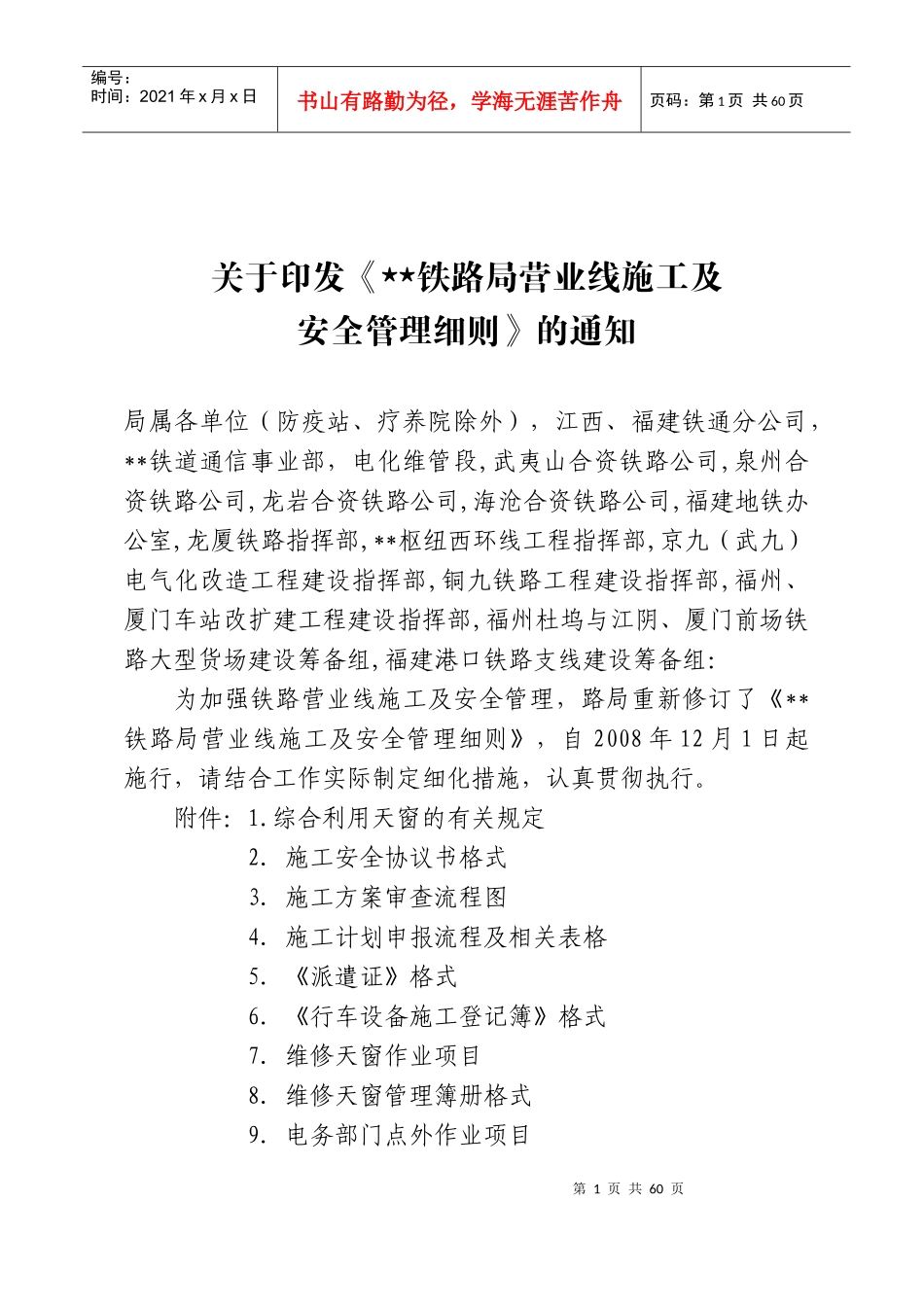

第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共60页关于印发《**铁路局营业线施工及安全管理细则》的通知局属各单位(防疫站、疗养院除外),江西、福建铁通分公司,**铁道通信事业部,电化维管段,武夷山合资铁路公司,泉州合资铁路公司,龙岩合资铁路公司,海沧合资铁路公司,福建地铁办公室,龙厦铁路指挥部,**枢纽西环线工程指挥部,京九(武九)电气化改造工程建设指挥部,铜九铁路工程建设指挥部,福州、厦门车站改扩建工程建设指挥部,福州杜坞与江阴、厦门前场铁路大型货场建设筹备组,福建港口铁路支线建设筹备组:为加强铁路营业线施工及安全管理,路局重新修订了《**铁路局营业线施工及安全管理细则》,自2008年12月1日起施行,请结合工作实际制定细化措施,认真贯彻执行
综合利用天窗的有关规定2.施工安全协议书格式3.施工方案审查流程图4.施工计划申报流程及相关表格5.《派遣证》格式6.《行车设备施工登记簿》格式7.维修天窗作业项目8.维修天窗管理簿册格式9.电务部门点外作业项目第2页共60页第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共60页10.各项施工作业放行列车条件11.施工现场安全重点监控表二○○八年十一月十四日**铁路局营业线施工及安全管理细则第一章总则第1条为认真贯彻和落实铁道部《铁路营业线施工及安全管理办法》(铁办〔2008〕190号),加强铁路营业线施工管理和施工安全管理,做到运输、施工兼顾,确保行车和施工安全,特制定本细则

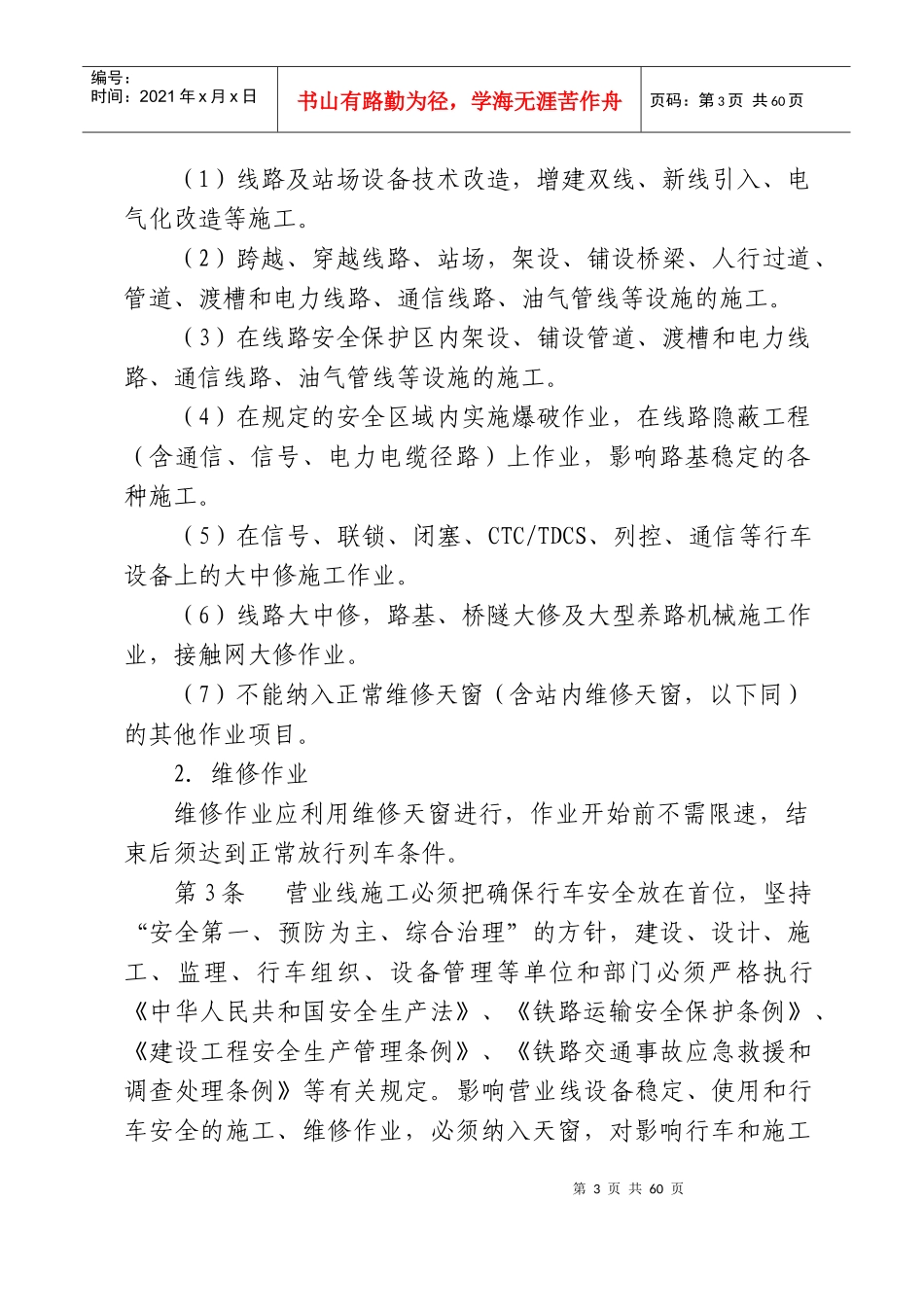

第2条营业线施工系指影响营业线设备稳定、设备使用和行车安全的各种施工,分为施工作业和维修作业
主要项目如下:1.施工作业第3页共60页第2页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共60页(1)线路及站场设备技术改造,增建双线
