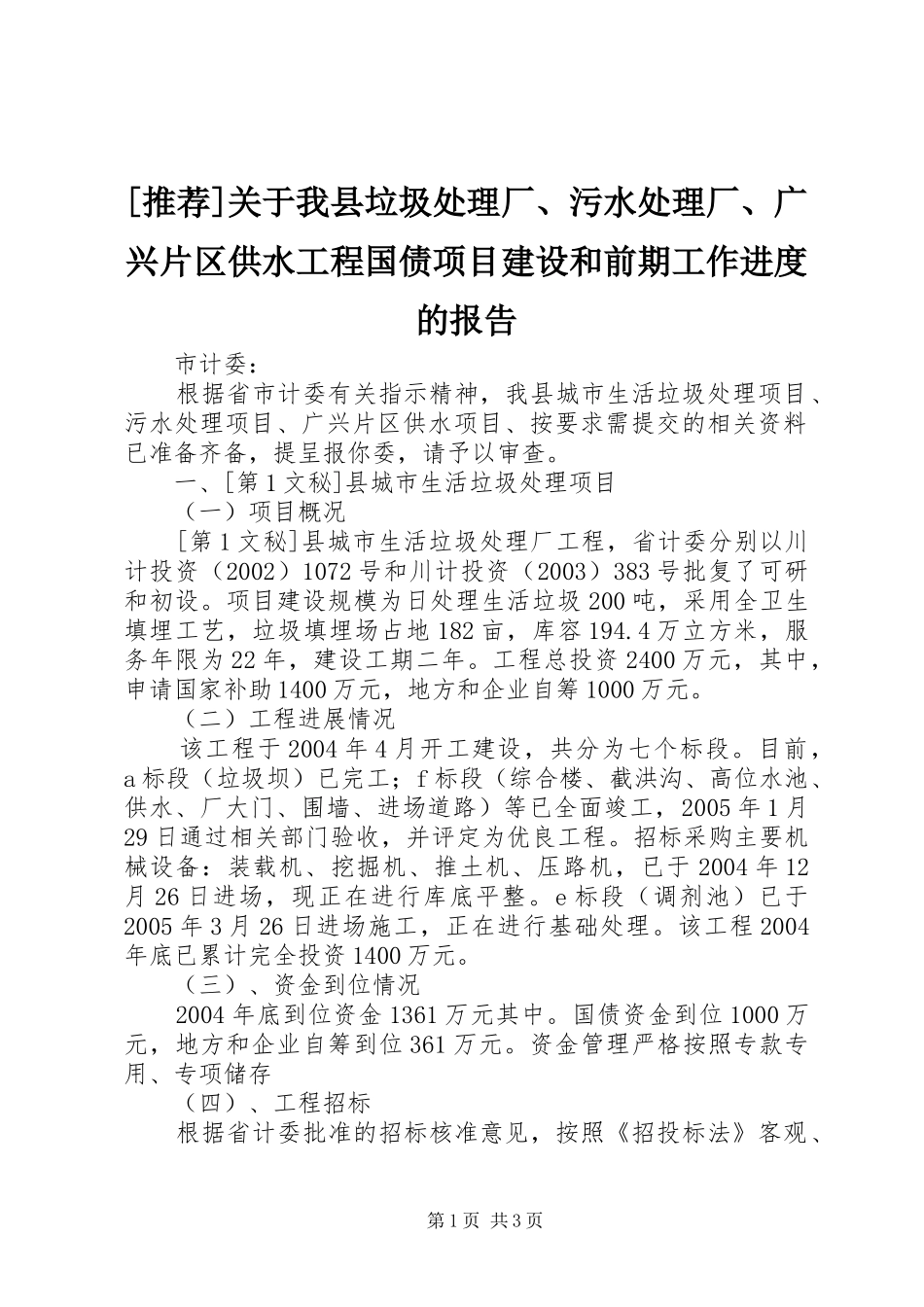

[推荐]关于我县垃圾处理厂、污水处理厂、广兴片区供水工程国债项目建设和前期工作进度的报告市计委:根据省市计委有关指示精神,我县城市生活垃圾处理项目、污水处理项目、广兴片区供水项目、按要求需提交的相关资料已准备齐备,提呈报你委,请予以审查
一、[第1文秘]县城市生活垃圾处理项目(一)项目概况[第1文秘]县城市生活垃圾处理厂工程,省计委分别以川计投资(2002)1072号和川计投资(2003)383号批复了可研和初设
项目建设规模为日处理生活垃圾200吨,采用全卫生填埋工艺,垃圾填埋场占地182亩,库容194
4万立方米,服务年限为22年,建设工期二年
工程总投资2400万元,其中,申请国家补助1400万元,地方和企业自筹1000万元
(二)工程进展情况该工程于2004年4月开工建设,共分为七个标段
目前,a标段(垃圾坝)已完工;f标段(综合楼、截洪沟、高位水池、供水、厂大门、围墙、进场道路)等已全面竣工,2005年1月29日通过相关部门验收,并评定为优良工程
招标采购主要机械设备:装载机、挖掘机、推土机、压路机,已于2004年12月26日进场,现正在进行库底平整
e标段(调剂池)已于2005年3月26日进场施工,正在进行基础处理
该工程2004年底已累计完全投资1400万元
(三)、资金到位情况2004年底到位资金1361万元其中
国债资金到位1000万元,地方和企业自筹到位361万元
资金管理严格按照专款专用、专项储存(四)、工程招标根据省计委批准的招标核准意见,按照《招投标法》客观、第1页共3页公正、公开的原则,制订了工程招标方案,委托XX省精正建设咨询监理有限公司对垃圾填埋场工程的施工、监理、设备采观进行国内公开招标
选择了优良的施工队伍
(五)、2005年计划1、工程进度计划d标段(库底防渗漏、渗滤液收集)2005年5月底前竣工,e标段(调节池)2005年6月底前竣工
