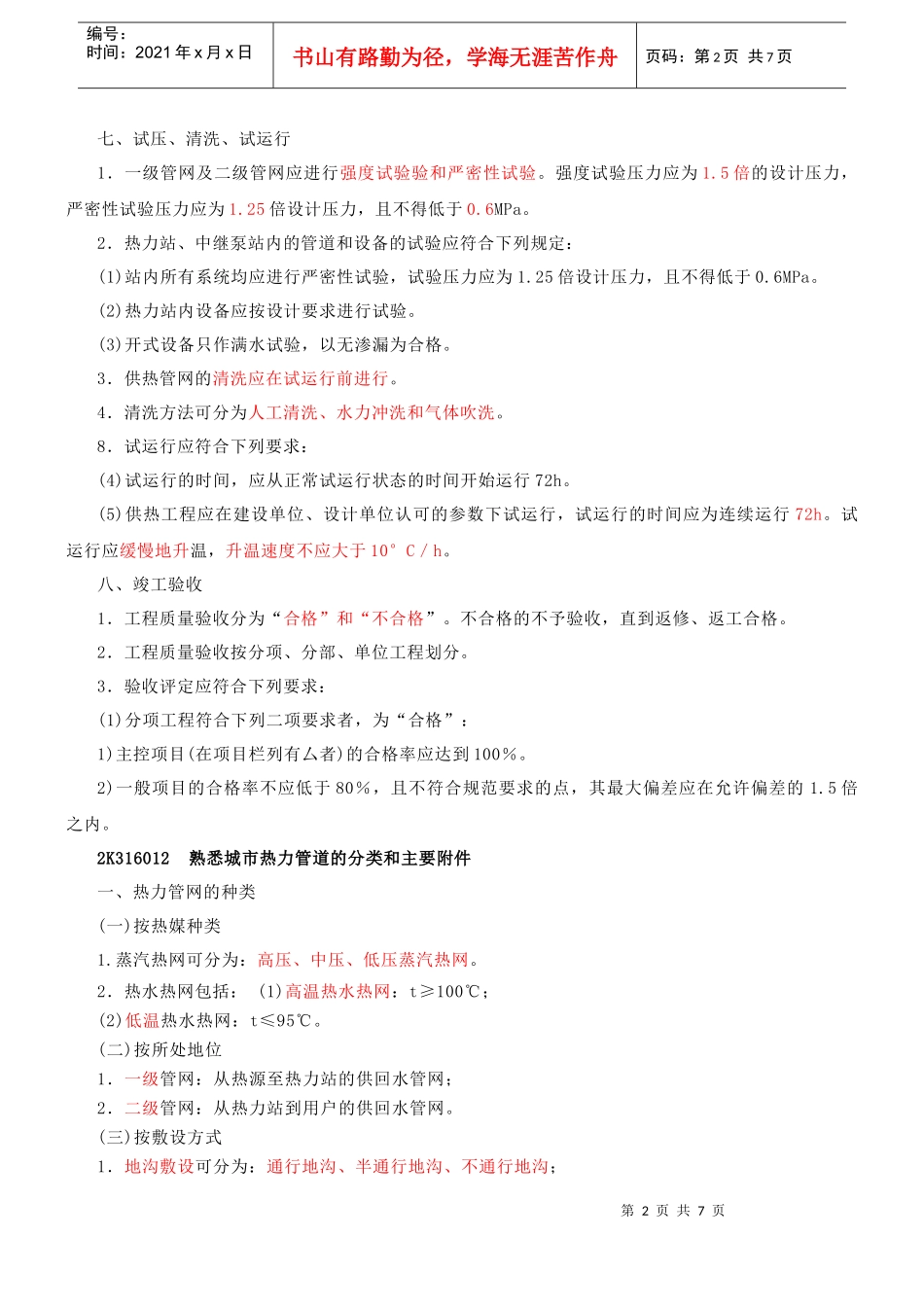

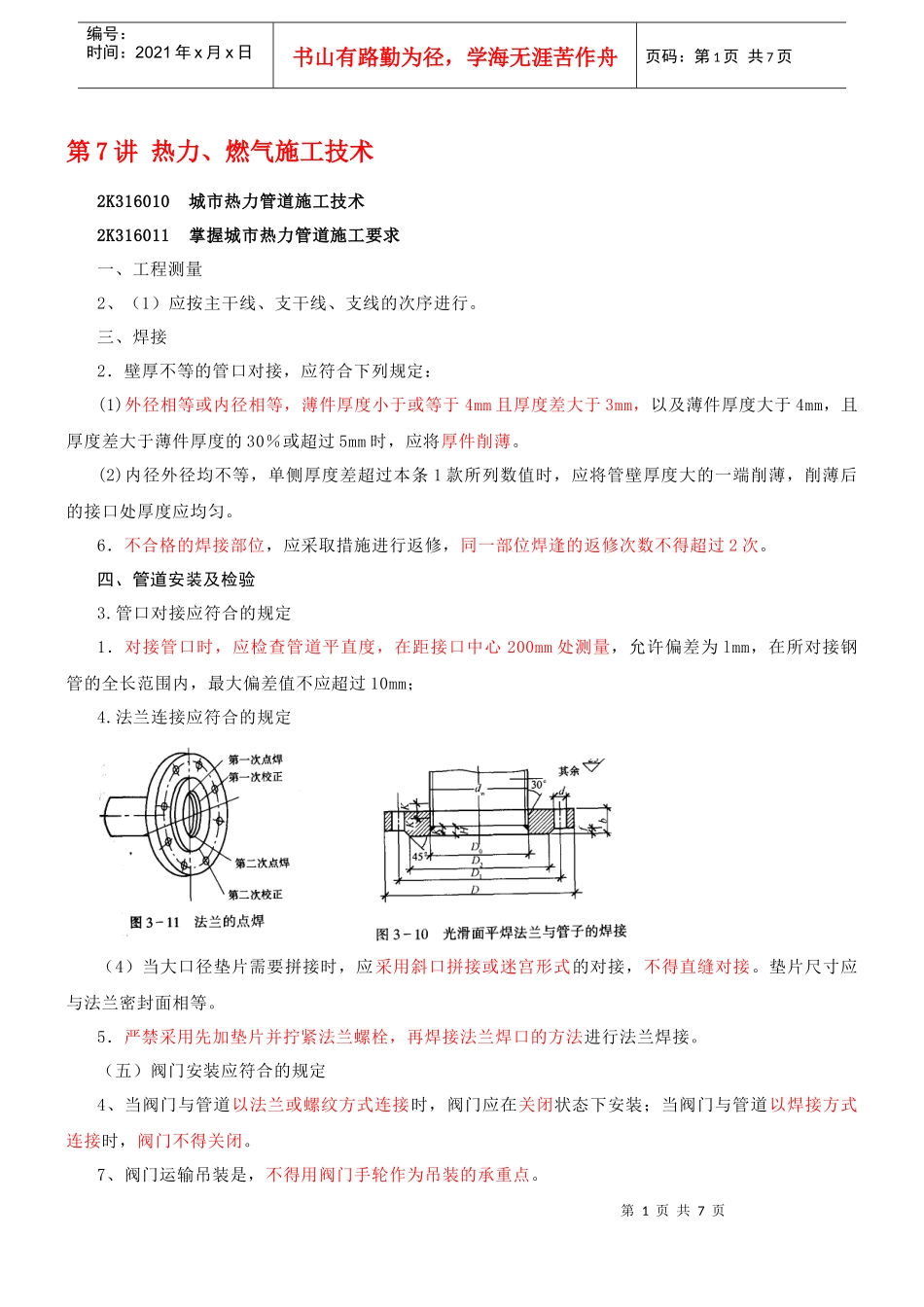

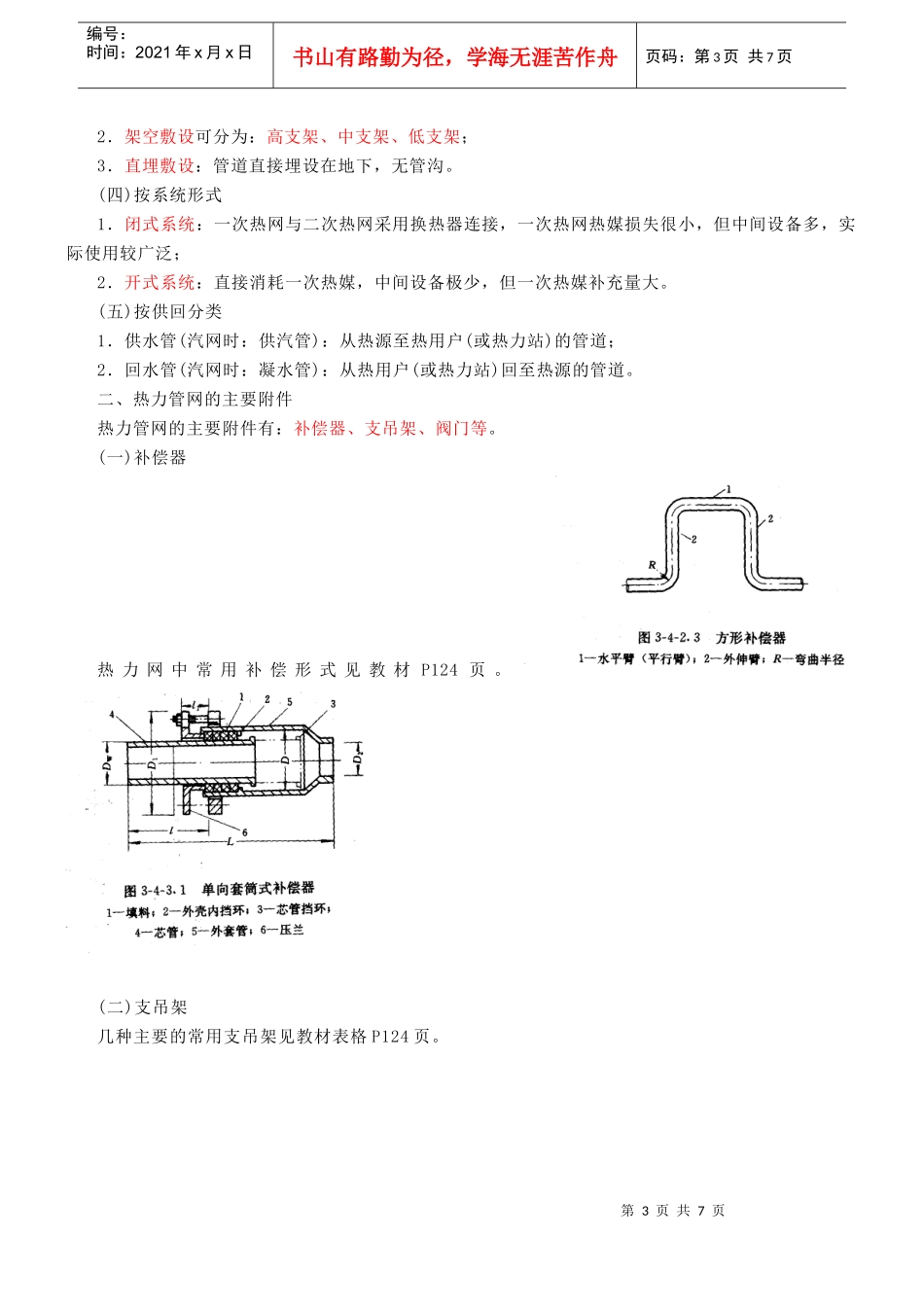

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页第7讲热力、燃气施工技术2K316010城市热力管道施工技术2K316011掌握城市热力管道施工要求一、工程测量2、(1)应按主干线、支干线、支线的次序进行。三、焊接2.壁厚不等的管口对接,应符合下列规定:(1)外径相等或内径相等,薄件厚度小于或等于4mm且厚度差大于3mm,以及薄件厚度大于4mm,且厚度差大于薄件厚度的30%或超过5mm时,应将厚件削薄。(2)内径外径均不等,单侧厚度差超过本条1款所列数值时,应将管壁厚度大的一端削薄,削薄后的接口处厚度应均匀。6.不合格的焊接部位,应采取措施进行返修,同一部位焊逢的返修次数不得超过2次。四、管道安装及检验3.管口对接应符合的规定1.对接管口时,应检查管道平直度,在距接口中心200mm处测量,允许偏差为lmm,在所对接钢管的全长范围内,最大偏差值不应超过10mm;4.法兰连接应符合的规定(4)当大口径垫片需要拼接时,应采用斜口拼接或迷宫形式的对接,不得直缝对接。垫片尺寸应与法兰密封面相等。5.严禁采用先加垫片并拧紧法兰螺栓,再焊接法兰焊口的方法进行法兰焊接。(五)阀门安装应符合的规定4、当阀门与管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;当阀门与管道以焊接方式连接时,阀门不得关闭。7、阀门运输吊装是,不得用阀门手轮作为吊装的承重点。第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页七、试压、清洗、试运行1.一级管网及二级管网应进行强度试验验和严密性试验。强度试验压力应为1.5倍的设计压力,严密性试验压力应为1.25倍设计压力,且不得低于0.6MPa。2.热力站、中继泵站内的管道和设备的试验应符合下列规定:(1)站内所有系统均应进行严密性试验,试验压力应为1.25倍设计压力,且不得低于0.6MPa。(2)热力站内设备应按设计要求进行试验。(3)开式设备只作满水试验,以无渗漏为合格。3.供热管网的清洗应在试运行前进行。4.清洗方法可分为人工清洗、水力冲洗和气体吹洗。8.试运行应符合下列要求:(4)试运行的时间,应从正常试运行状态的时间开始运行72h。(5)供热工程应在建设单位、设计单位认可的参数下试运行,试运行的时间应为连续运行72h。试运行应缓慢地升温,升温速度不应大于10°C/h。八、竣工验收1.工程质量验收分为“合格”和“不合格”。不合格的不予验收,直到返修、返工合格。2.工程质量验收按分项、分部、单位工程划分。3.验收评定应符合下列要求:(1)分项工程符合下列二项要求者,为“合格”:1)主控项目(在项目栏列有厶者)的合格率应达到100%。2)一般项目的合格率不应低于80%,且不符合规范要求的点,其最大偏差应在允许偏差的1.5倍之内。2K316012熟悉城市热力管道的分类和主要附件一、热力管网的种类(一)按热媒种类1.蒸汽热网可分为:高压、中压、低压蒸汽热网。2.热水热网包括:(1)高温热水热网:t≥100℃;(2)低温热水热网:t≤95℃。(二)按所处地位1.一级管网:从热源至热力站的供回水管网;2.二级管网:从热力站到用户的供回水管网。(三)按敷设方式1.地沟敷设可分为:通行地沟、半通行地沟、不通行地沟;第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页2.架空敷设可分为:高支架、中支架、低支架;3.直埋敷设:管道直接埋设在地下,无管沟。(四)按系统形式1.闭式系统:一次热网与二次热网采用换热器连接,一次热网热媒损失很小,但中间设备多,实际使用较广泛;2.开式系统:直接消耗一次热媒,中间设备极少,但一次热媒补充量大。(五)按供回分类1.供水管(汽网时:供汽管):从热源至热用户(或热力站)的管道;2.回水管(汽网时:凝水管):从热用户(或热力站)回至热源的管道。二、热力管网的主要附件热力管网的主要附件有:补偿器、支吊架、阀门等。(一)补偿器热力网中常用补偿形式见教材P124页。(二)支吊架几种主要的常用支吊架见教材表格P124页。第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页(三)阀门1.热力网管道的干线、...
