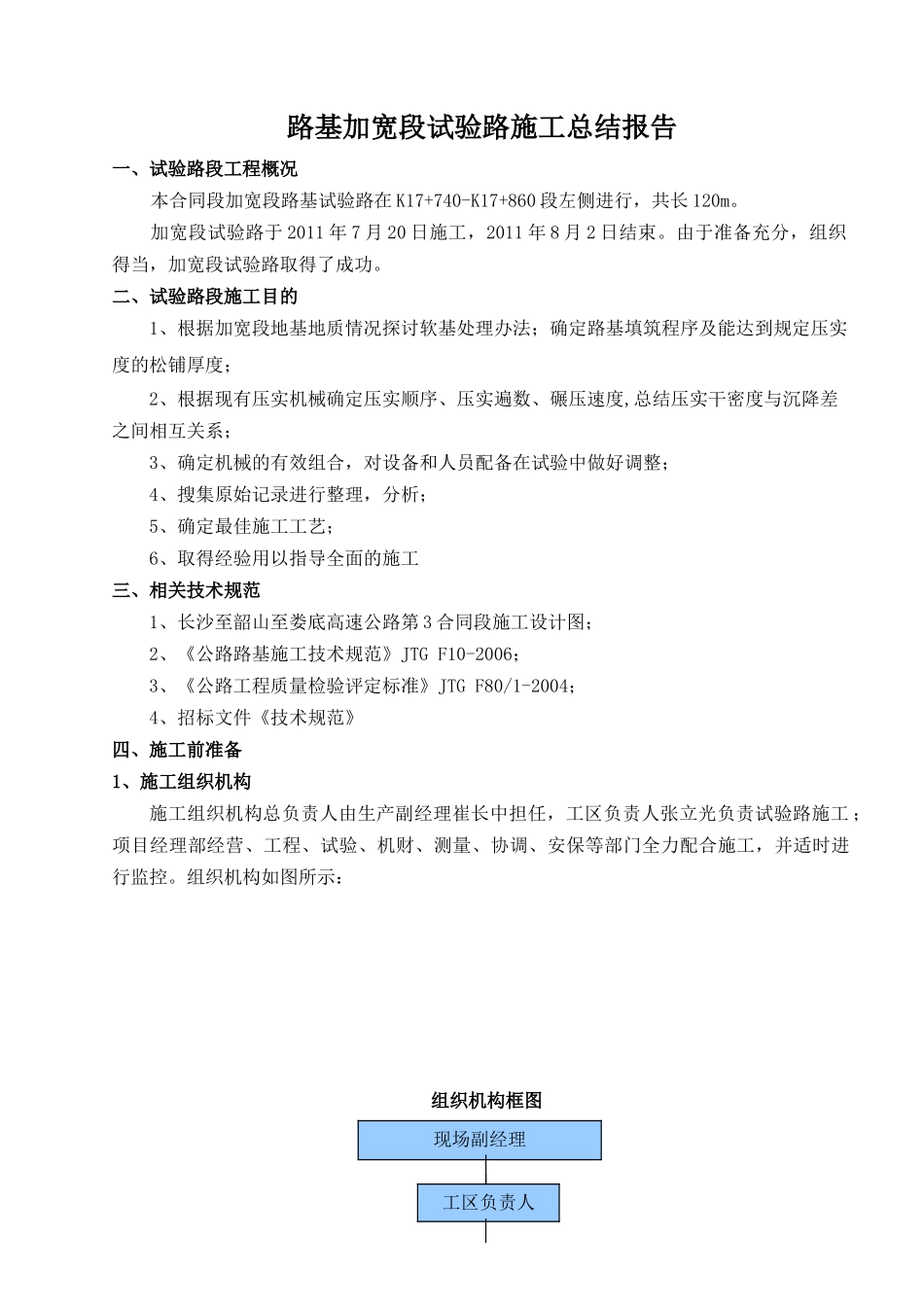

路基加宽段试验路施工总结报告一、试验路段工程概况本合同段加宽段路基试验路在K17+740-K17+860段左侧进行,共长120m
加宽段试验路于2011年7月20日施工,2011年8月2日结束
由于准备充分,组织得当,加宽段试验路取得了成功
二、试验路段施工目的1、根据加宽段地基地质情况探讨软基处理办法;确定路基填筑程序及能达到规定压实度的松铺厚度;2、根据现有压实机械确定压实顺序、压实遍数、碾压速度,总结压实干密度与沉降差之间相互关系;3、确定机械的有效组合,对设备和人员配备在试验中做好调整;4、搜集原始记录进行整理,分析;5、确定最佳施工工艺;6、取得经验用以指导全面的施工三、相关技术规范1、长沙至韶山至娄底高速公路第3合同段施工设计图;2、《公路路基施工技术规范》JTGF10-2006;3、《公路工程质量检验评定标准》JTGF80/1-2004;4、招标文件《技术规范》四、施工前准备1、施工组织机构施工组织机构总负责人由生产副经理崔长中担任,工区负责人张立光负责试验路施工;项目经理部经营、工程、试验、机财、测量、协调、安保等部门全力配合施工,并适时进行监控

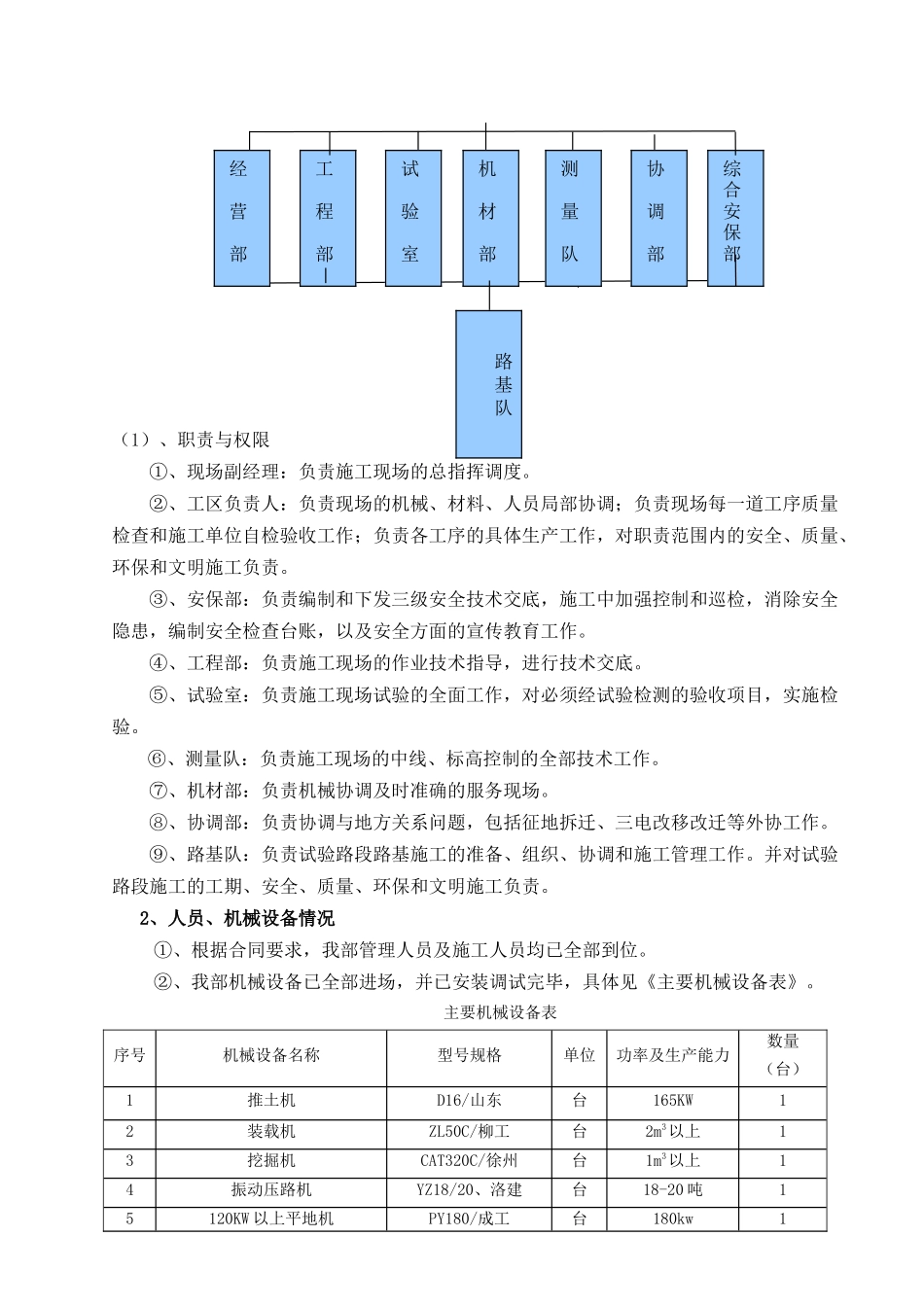

组织机构如图所示:组织机构框图现场副经理工区负责人(1)、职责与权限①、现场副经理:负责施工现场的总指挥调度
②、工区负责人:负责现场的机械、材料、人员局部协调;负责现场每一道工序质量检查和施工单位自检验收工作;负责各工序的具体生产工作,对职责范围内的安全、质量、环保和文明施工负责
③、安保部:负责编制和下发三级安全技术交底,施工中加强控制和巡检,消除安全隐患,编制安全检查台账,以及安全方面的宣传教育工作
④、工程部:负责施工现场的作业技术指导,进行技术交底
⑤、试验室:负责施工现场试验的全面工作,对必须经试验检测的验收项目,实施检验
⑥、测量队:负责施工现场的中线、标高控制的全部技术工作

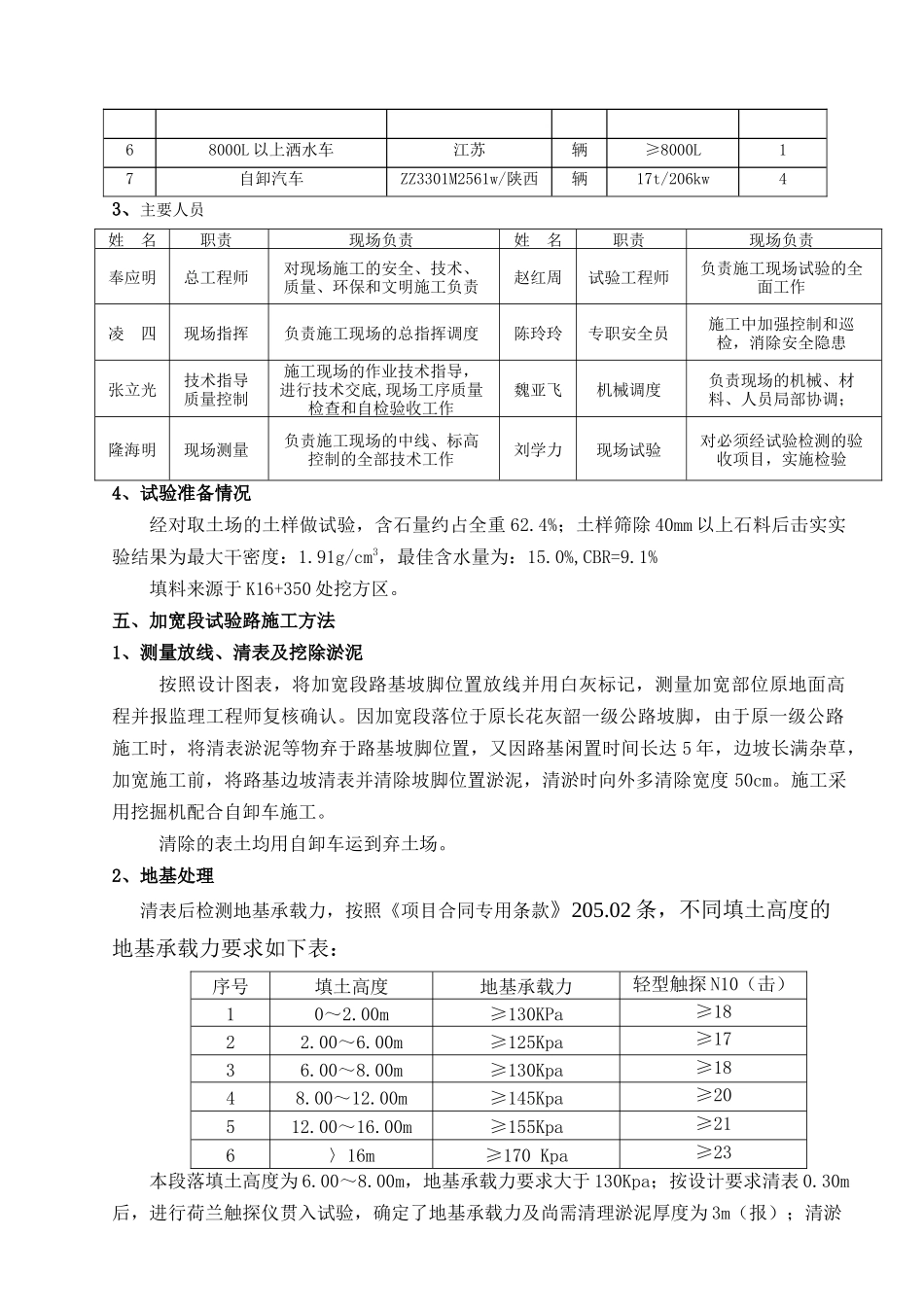

⑦、机材部:负责机械协调
