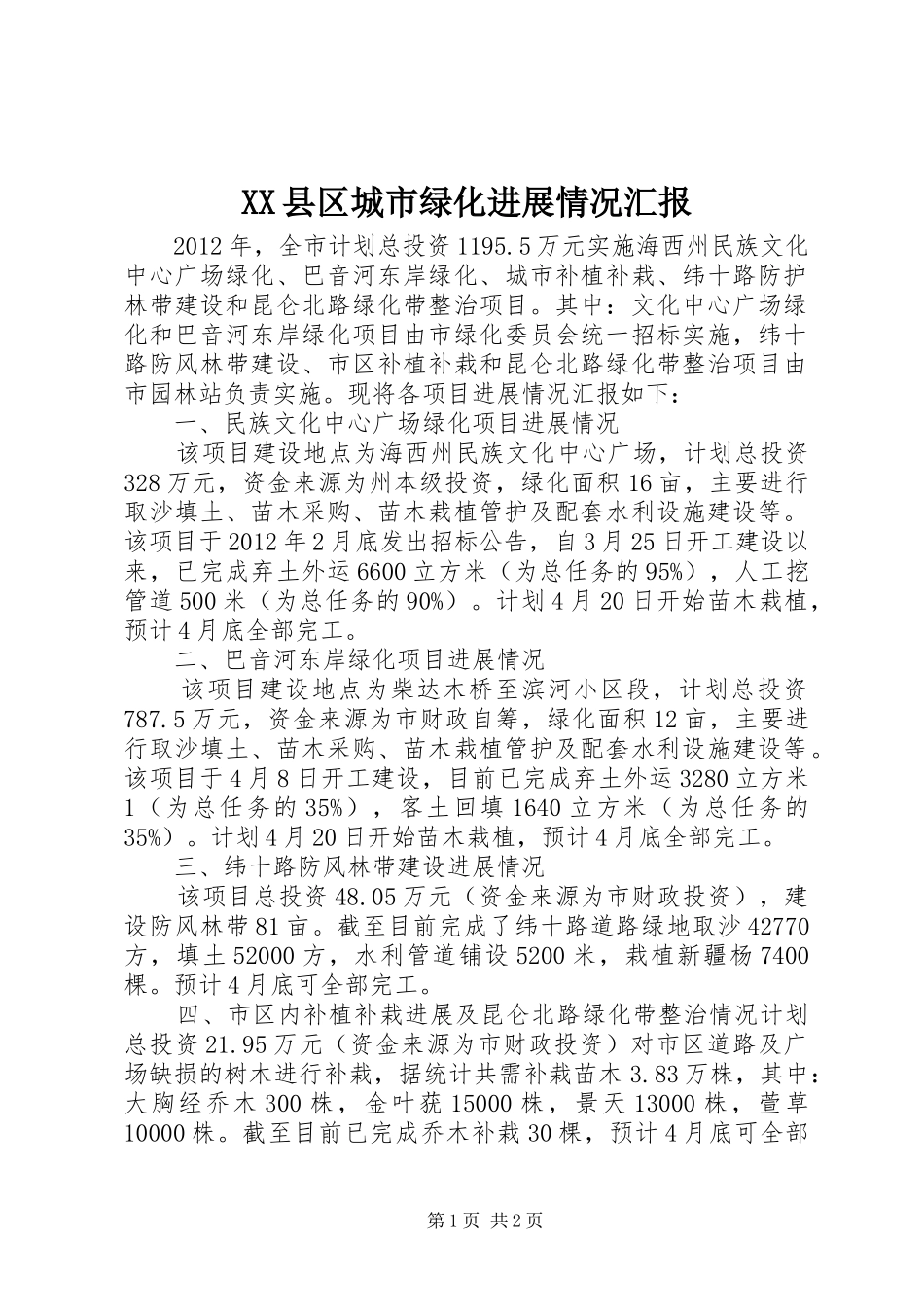

XX县区城市绿化进展情况汇报2012年,全市计划总投资1195.5万元实施海西州民族文化中心广场绿化、巴音河东岸绿化、城市补植补栽、纬十路防护林带建设和昆仑北路绿化带整治项目。其中:文化中心广场绿化和巴音河东岸绿化项目由市绿化委员会统一招标实施,纬十路防风林带建设、市区补植补栽和昆仑北路绿化带整治项目由市园林站负责实施。现将各项目进展情况汇报如下:一、民族文化中心广场绿化项目进展情况该项目建设地点为海西州民族文化中心广场,计划总投资328万元,资金来源为州本级投资,绿化面积16亩,主要进行取沙填土、苗木采购、苗木栽植管护及配套水利设施建设等。该项目于2012年2月底发出招标公告,自3月25日开工建设以来,已完成弃土外运6600立方米(为总任务的95%),人工挖管道500米(为总任务的90%)。计划4月20日开始苗木栽植,预计4月底全部完工。二、巴音河东岸绿化项目进展情况该项目建设地点为柴达木桥至滨河小区段,计划总投资787.5万元,资金来源为市财政自筹,绿化面积12亩,主要进行取沙填土、苗木采购、苗木栽植管护及配套水利设施建设等。该项目于4月8日开工建设,目前已完成弃土外运3280立方米1(为总任务的35%),客土回填1640立方米(为总任务的35%)。计划4月20日开始苗木栽植,预计4月底全部完工。三、纬十路防风林带建设进展情况该项目总投资48.05万元(资金来源为市财政投资),建设防风林带81亩。截至目前完成了纬十路道路绿地取沙42770方,填土52000方,水利管道铺设5200米,栽植新疆杨7400棵。预计4月底可全部完工。四、市区内补植补栽进展及昆仑北路绿化带整治情况计划总投资21.95万元(资金来源为市财政投资)对市区道路及广场缺损的树木进行补栽,据统计共需补栽苗木3.83万株,其中:大胸经乔木300株,金叶莸15000株,景天13000株,萱草10000株。截至目前已完成乔木补栽30棵,预计4月底可全部第1页共2页完成补栽任务。计划总投资10万元对昆仑北路现有绿化带内渠道进行维修、树木进行补栽修剪。截至目前已完成渠道修整及平整土地500米,计划4月15日开始苗木补栽,预计4月20日全部完工。二〇一二年四月十一日第2页共2页
