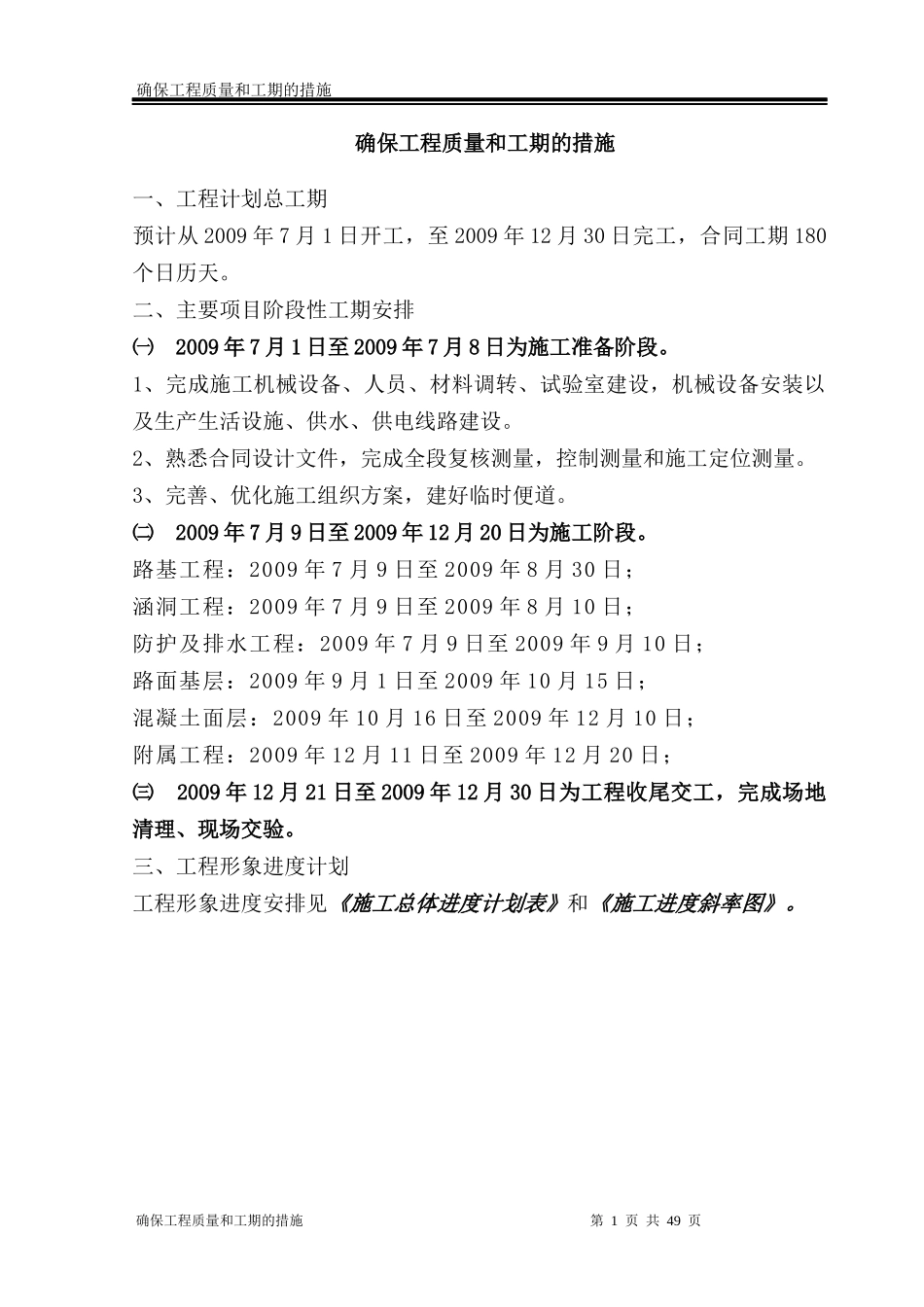

第1页共49页确保工程质量和工期的措施确保工程质量和工期的措施一、工程计划总工期预计从2009年7月1日开工,至2009年12月30日完工,合同工期180个日历天
二、主要项目阶段性工期安排㈠2009年7月1日至2009年7月8日为施工准备阶段
1、完成施工机械设备、人员、材料调转、试验室建设,机械设备安装以及生产生活设施、供水、供电线路建设
2、熟悉合同设计文件,完成全段复核测量,控制测量和施工定位测量
3、完善、优化施工组织方案,建好临时便道
㈡2009年7月9日至2009年12月20日为施工阶段
路基工程:2009年7月9日至2009年8月30日;涵洞工程:2009年7月9日至2009年8月10日;防护及排水工程:2009年7月9日至2009年9月10日;路面基层:2009年9月1日至2009年10月15日;混凝土面层:2009年10月16日至2009年12月10日;附属工程:2009年12月11日至2009年12月20日;㈢2009年12月21日至2009年12月30日为工程收尾交工,完成场地清理、现场交验
三、工程形象进度计划工程形象进度安排见《施工总体进度计划表》和《施工进度斜率图》

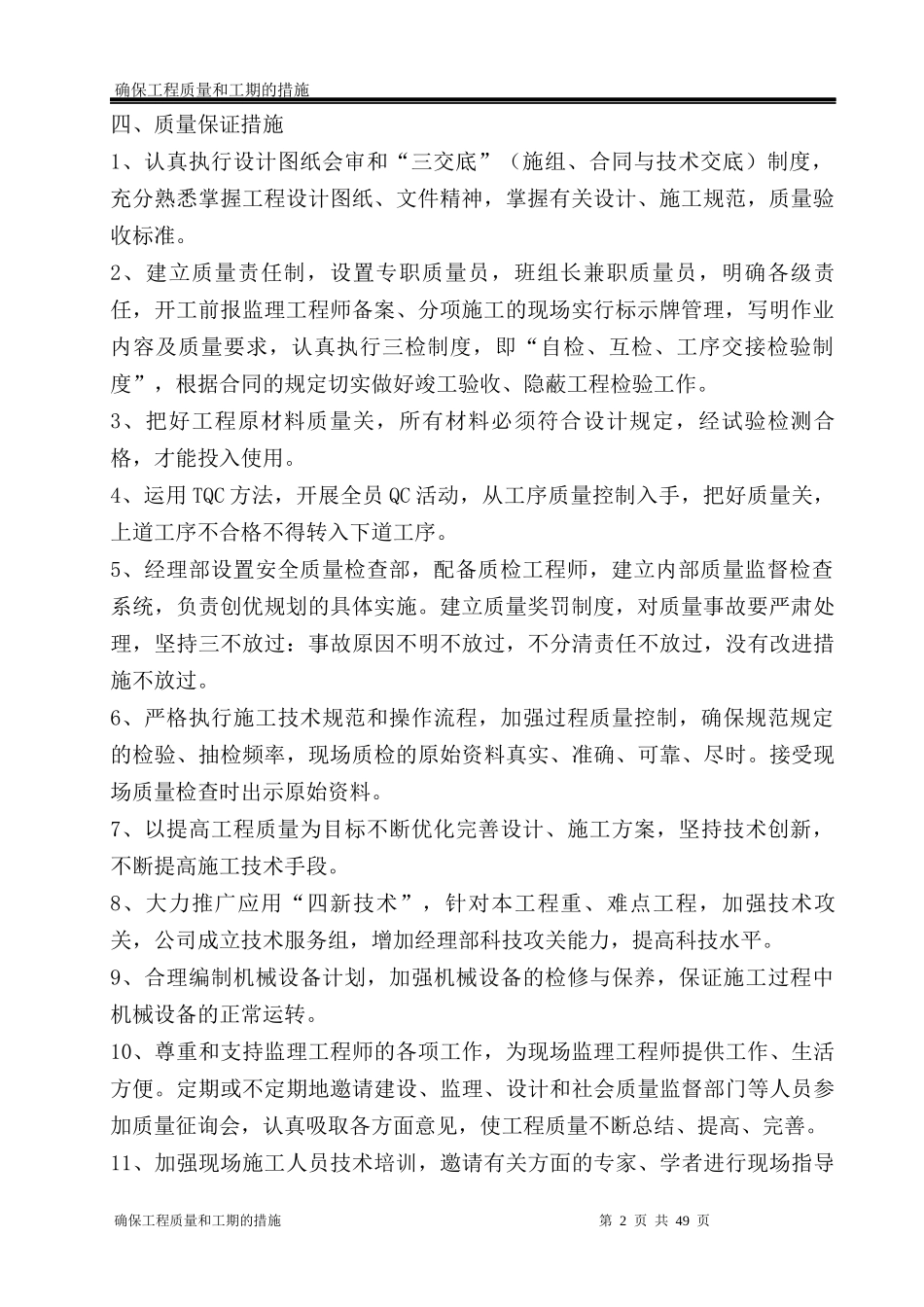

确保工程质量和工期的措施第1页共49页第2页共49页确保工程质量和工期的措施四、质量保证措施1、认真执行设计图纸会审和“三交底”(施组、合同与技术交底)制度,充分熟悉掌握工程设计图纸、文件精神,掌握有关设计、施工规范,质量验收标准
2、建立质量责任制,设置专职质量员,班组长兼职质量员,明确各级责任,开工前报监理工程师备案、分项施工的现场实行标示牌管理,写明作业内容及质量要求,认真执行三检制度,即“自检、互检、工序交接检验制度”,根据合同的规定切实做好竣工验收、隐蔽工程检验工作
3、把好工程原材料质量关,所有材料必须符合设计规定,经试验检测合格,才能投入使用

4、运用TQC方法,开展
