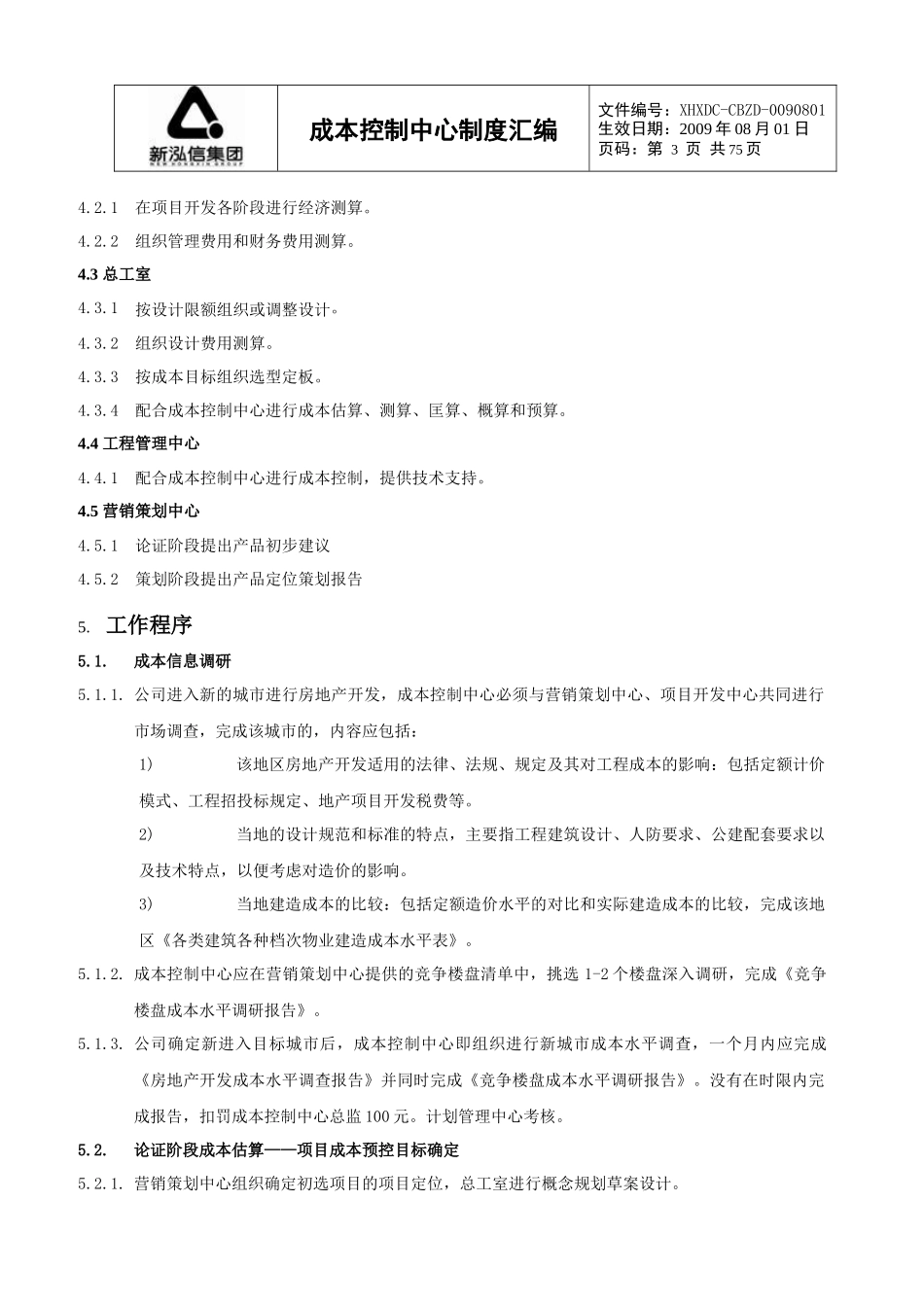

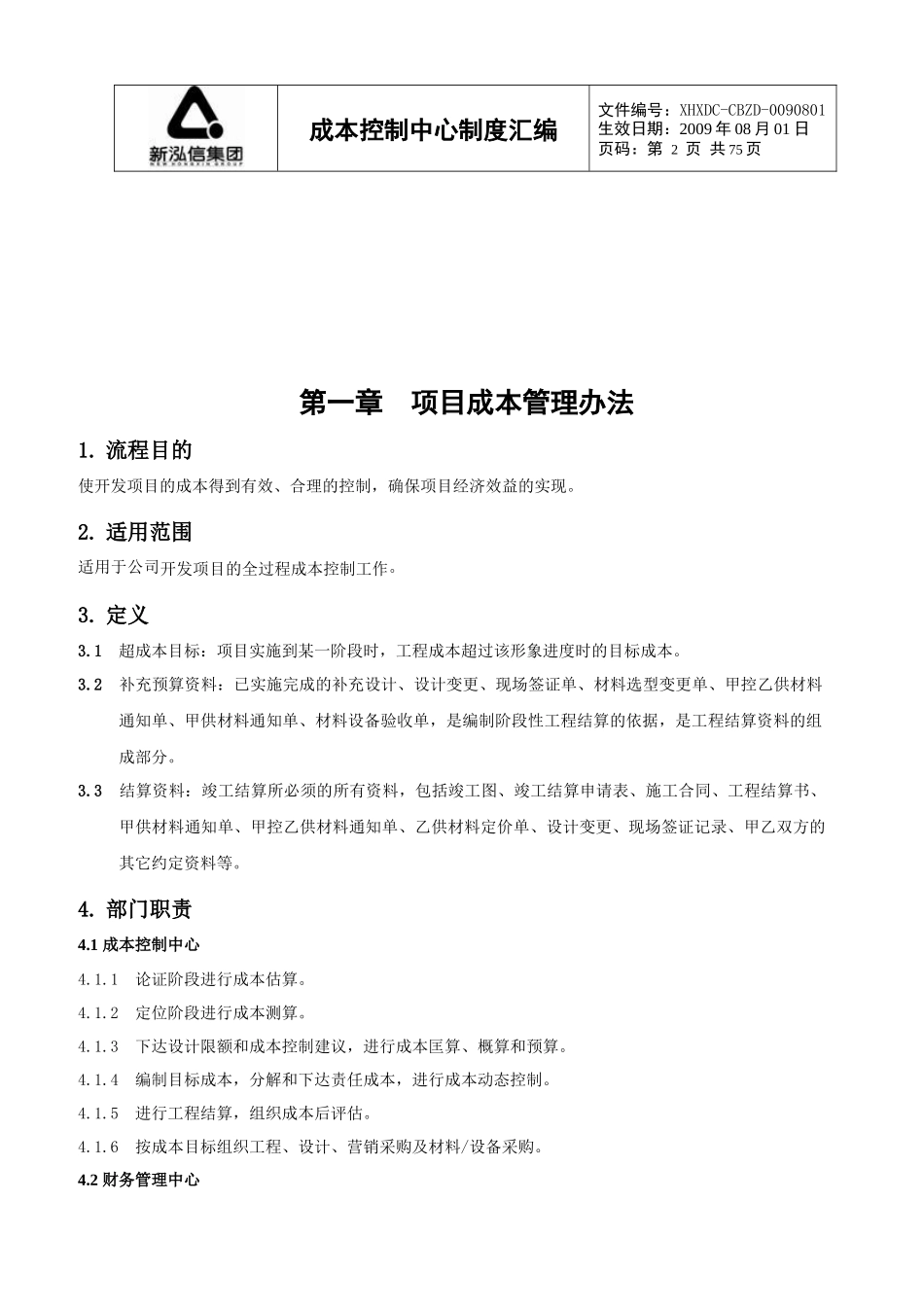

成本控制中心制度汇编文件编号:XHXDC-CBZD-0090801生效日期:2009年08月01日页码:第1页共75页长沙新泓信房地产开发有限公司成本控制中心制度汇编目录成本管理.......................................................2第一章项目成本管理办法.....................................2第二章认质限价管理办法...................................10第三章目标成本管理作业指引...............................14第四章成本动态控制作业指引................................18第五章工程预结算管理制度..................................21第六章责任成本作业指引....................................37第七章成本优化与控制作业指引..............................42第八章供方单位履约评价指引................................58招标管理......................................................60第九章招标管理制度..................................60第十章战略采购管理制度..............................72成本控制中心制度汇编文件编号:XHXDC-CBZD-0090801生效日期:2009年08月01日页码:第2页共75页第一章项目成本管理办法1.流程目的使开发项目的成本得到有效、合理的控制,确保项目经济效益的实现。2.适用范围适用于公司开发项目的全过程成本控制工作。3.定义3.1超成本目标:项目实施到某一阶段时,工程成本超过该形象进度时的目标成本。3.2补充预算资料:已实施完成的补充设计、设计变更、现场签证单、材料选型变更单、甲控乙供材料通知单、甲供材料通知单、材料设备验收单,是编制阶段性工程结算的依据,是工程结算资料的组成部分。3.3结算资料:竣工结算所必须的所有资料,包括竣工图、竣工结算申请表、施工合同、工程结算书、甲供材料通知单、甲控乙供材料通知单、乙供材料定价单、设计变更、现场签证记录、甲乙双方的其它约定资料等。4.部门职责4.1成本控制中心4.1.1论证阶段进行成本估算。4.1.2定位阶段进行成本测算。4.1.3下达设计限额和成本控制建议,进行成本匡算、概算和预算。4.1.4编制目标成本,分解和下达责任成本,进行成本动态控制。4.1.5进行工程结算,组织成本后评估。4.1.6按成本目标组织工程、设计、营销采购及材料/设备采购。4.2财务管理中心成本控制中心制度汇编文件编号:XHXDC-CBZD-0090801生效日期:2009年08月01日页码:第3页共75页4.2.1在项目开发各阶段进行经济测算。4.2.2组织管理费用和财务费用测算。4.3总工室4.3.1按设计限额组织或调整设计。4.3.2组织设计费用测算。4.3.3按成本目标组织选型定板。4.3.4配合成本控制中心进行成本估算、测算、匡算、概算和预算。4.4工程管理中心4.4.1配合成本控制中心进行成本控制,提供技术支持。4.5营销策划中心4.5.1论证阶段提出产品初步建议4.5.2策划阶段提出产品定位策划报告5.工作程序5.1.成本信息调研5.1.1.公司进入新的城市进行房地产开发,成本控制中心必须与营销策划中心、项目开发中心共同进行市场调查,完成该城市的,内容应包括:1)该地区房地产开发适用的法律、法规、规定及其对工程成本的影响:包括定额计价模式、工程招投标规定、地产项目开发税费等。2)当地的设计规范和标准的特点,主要指工程建筑设计、人防要求、公建配套要求以及技术特点,以便考虑对造价的影响。3)当地建造成本的比较:包括定额造价水平的对比和实际建造成本的比较,完成该地区《各类建筑各种档次物业建造成本水平表》。5.1.2.成本控制中心应在营销策划中心提供的竞争楼盘清单中,挑选1-2个楼盘深入调研,完成《竞争楼盘成本水平调研报告》。5.1.3.公司确定新进入目标城市后,成本控制中心即组织进行新城市成本水平调查,一个月内应完成《房地产开发成本水平调查报告》并同时完成《竞争楼盘成本水平调研报告》。没有在时限内完成报告,扣罚成本控制中心总监100元。计划管理中心考核。5.2.论证阶段成本估算——项目成本预控目标确定5.2.1.营销策划中心组织确定初选项目的项目定位,总工室进行概念规划草案设计。成本控制中心制度汇编文件编号:XHXDC-CBZD-0090801生效日期:2009年08月01日页码:第4页共75页5....
