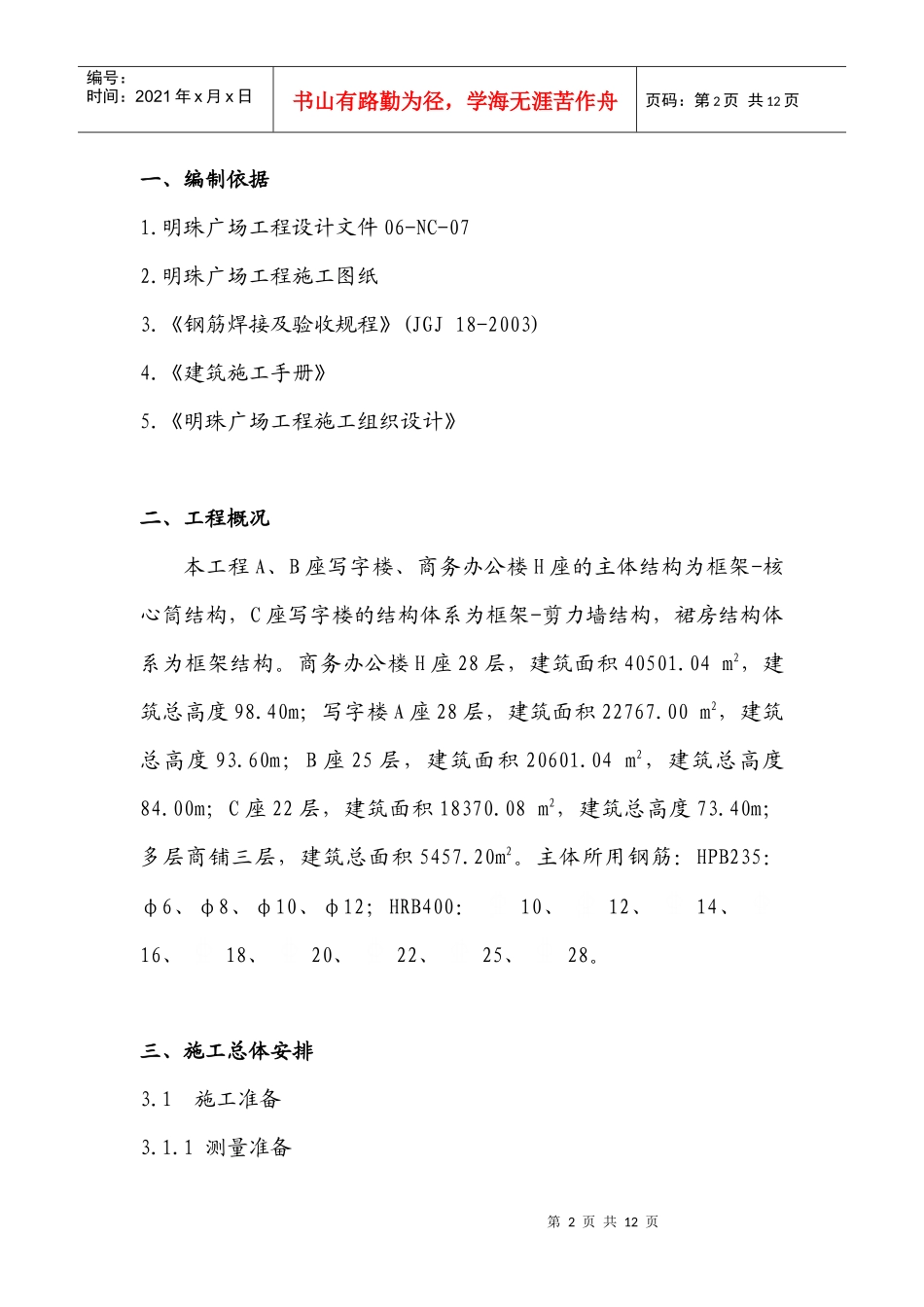

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页明珠广场工程主体钢筋施工方案编制:复核:审批:日期:日期:日期:编制单位:第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页一、编制依据1
明珠广场工程设计文件06-NC-072
明珠广场工程施工图纸3
《钢筋焊接及验收规程》(JGJ18-2003)4
《建筑施工手册》5
《明珠广场工程施工组织设计》二、工程概况本工程A、B座写字楼、商务办公楼H座的主体结构为框架-核心筒结构,C座写字楼的结构体系为框架-剪力墙结构,裙房结构体系为框架结构
商务办公楼H座28层,建筑面积40501
04m2,建筑总高度98
40m;写字楼A座28层,建筑面积22767
00m2,建筑总高度93
60m;B座25层,建筑面积20601
04m2,建筑总高度84
00m;C座22层,建筑面积18370
08m2,建筑总高度73
40m;多层商铺三层,建筑总面积5457
主体所用钢筋:HPB235:φ6、φ8、φ10、φ12;HRB400:10、12、14、16、18、20、22、25、28
三、施工总体安排3
1施工准备3

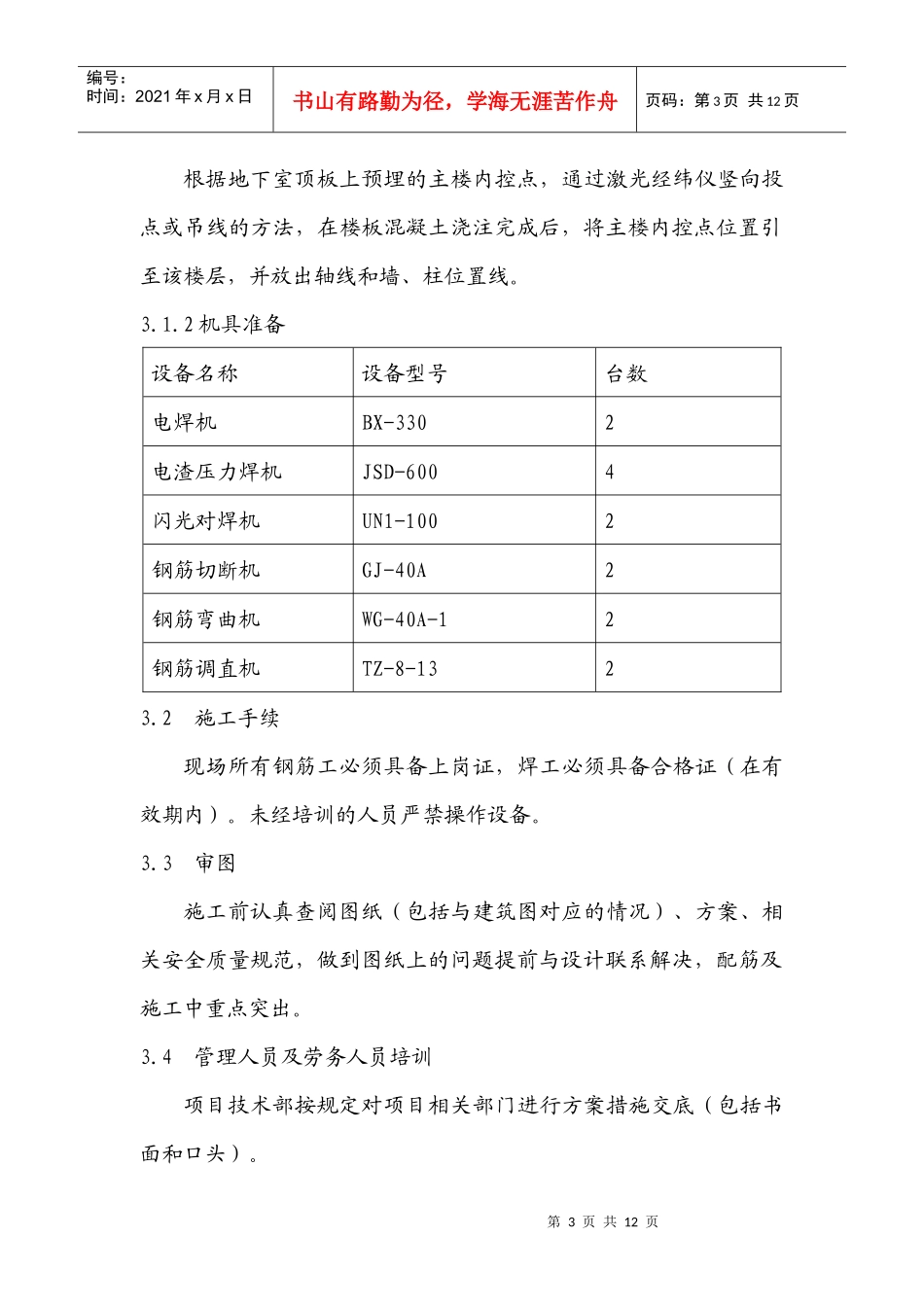

1测量准备第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页根据地下室顶板上预埋的主楼内控点,通过激光经纬仪竖向投点或吊线的方法,在楼板混凝土浇注完成后,将主楼内控点位置引至该楼层,并放出轴线和墙、柱位置线
2机具准备设备名称设备型号台数电焊机BX-3302电渣压力焊机JSD-6004闪光对焊机UN1-1002钢筋切断机GJ-40A2钢筋弯曲机WG-40A-12钢筋调直机TZ-8-1323
2施工手续现场所有钢筋工必须具备上岗证,焊工必须具备合格证
