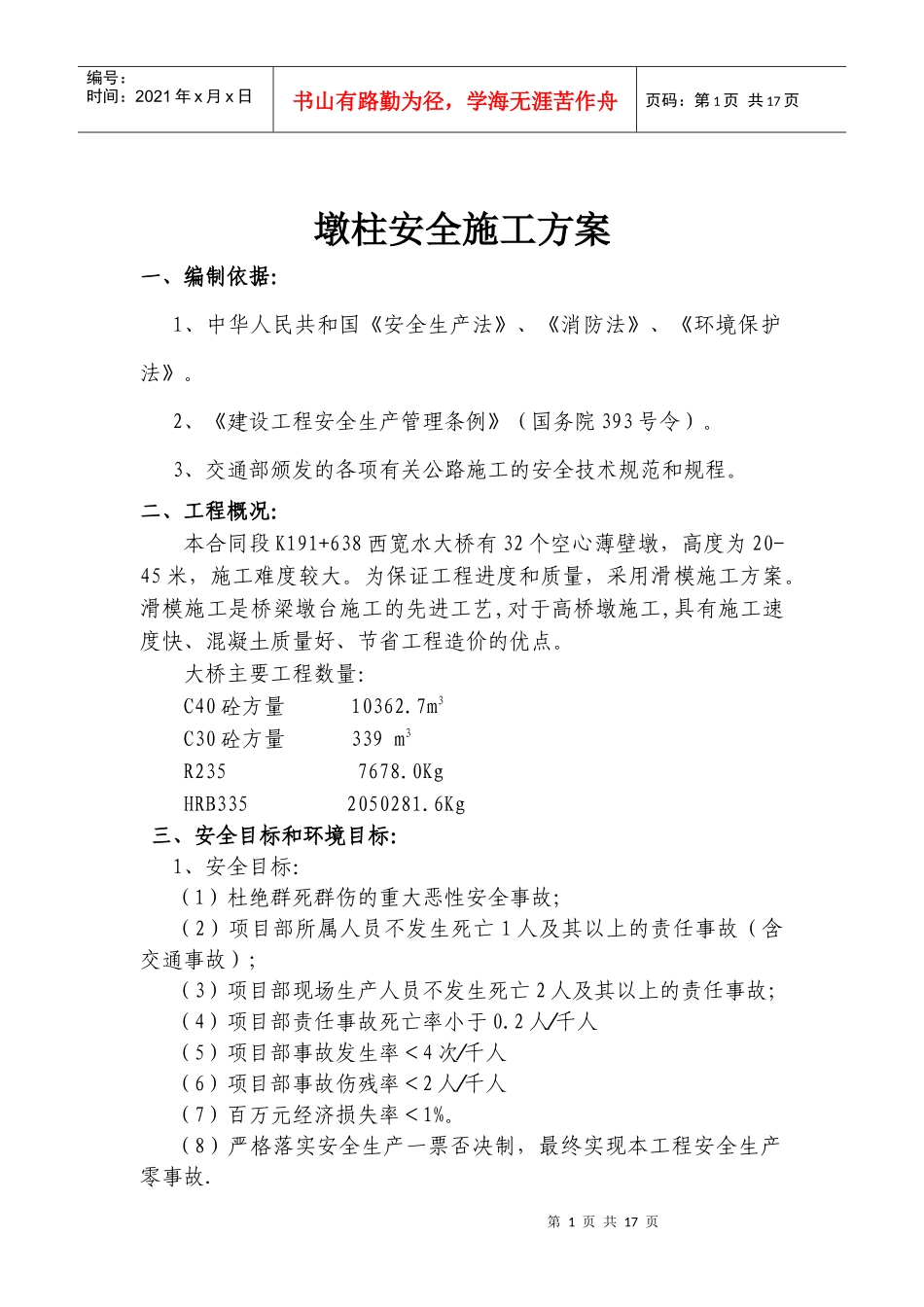

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页墩柱安全施工方案一、编制依据:1、中华人民共和国《安全生产法》、《消防法》、《环境保护法》
2、《建设工程安全生产管理条例》(国务院393号令)
3、交通部颁发的各项有关公路施工的安全技术规范和规程
二、工程概况:本合同段K191+638西宽水大桥有32个空心薄壁墩,高度为20-45米,施工难度较大
为保证工程进度和质量,采用滑模施工方案
滑模施工是桥梁墩台施工的先进工艺,对于高桥墩施工,具有施工速度快、混凝土质量好、节省工程造价的优点
大桥主要工程数量:C40砼方量10362
7m3C30砼方量339m3R2357678
0KgHRB3352050281
6Kg三、安全目标和环境目标:1、安全目标:(1)杜绝群死群伤的重大恶性安全事故;(2)项目部所属人员不发生死亡1人及其以上的责任事故(含交通事故);(3)项目部现场生产人员不发生死亡2人及其以上的责任事故;(4)项目部责任事故死亡率小于0
2人千人∕(5)项目部事故发生率<4次千人∕(6)项目部事故伤残率<2人千人∕(7)百万元经济损失率<1%
(8)严格落实安全生产一票否决制,最终实现本工程安全生产零事故

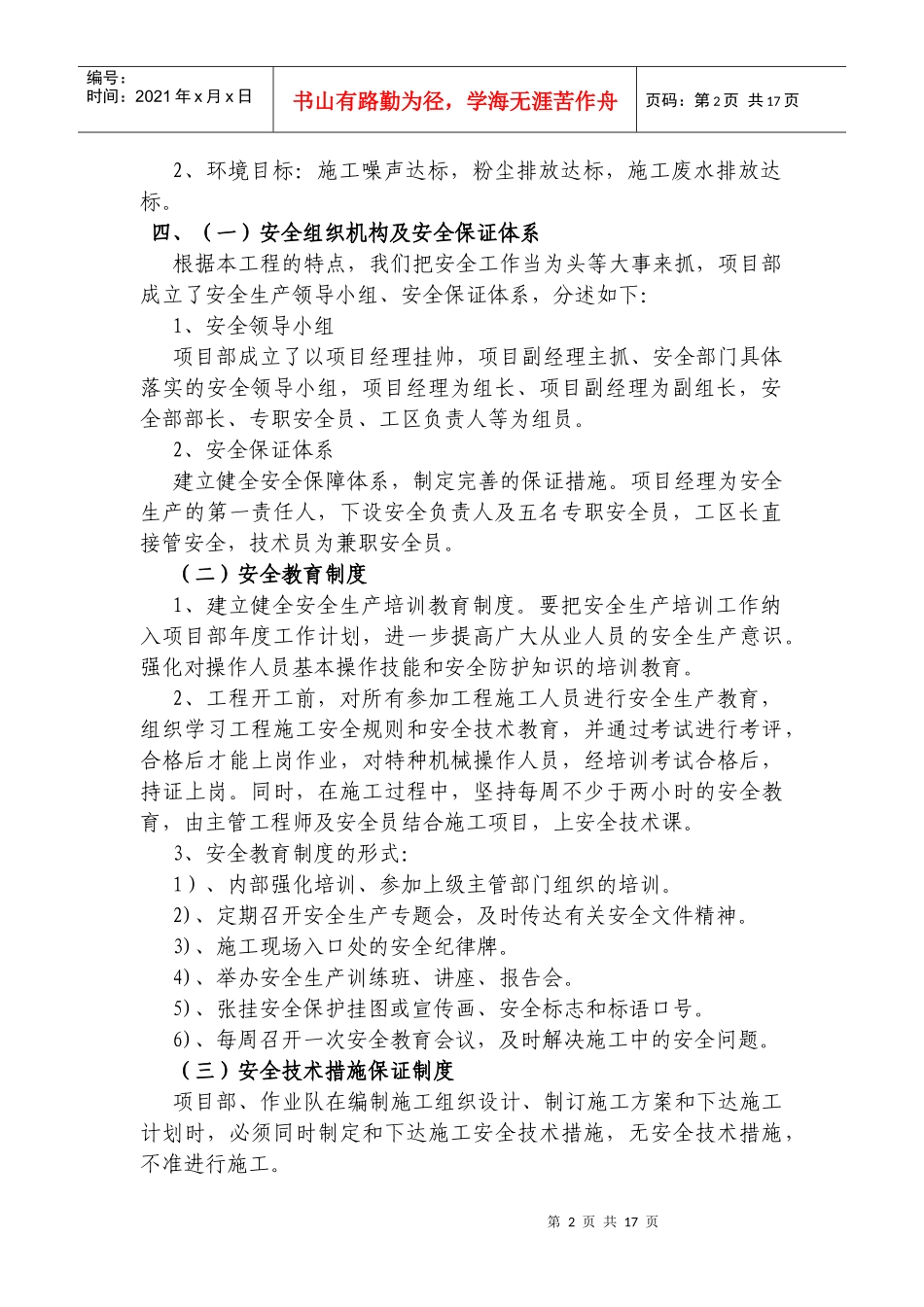

第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页2、环境目标:施工噪声达标,粉尘排放达标,施工废水排放达标
四、(一)安全组织机构及安全保证体系根据本工程的特点,我们把安全工作当为头等大事来抓,项目部成立了安全生产领导小组、安全保证体系,分述如下:1、安全领导小组项目部成立了以项目经理挂帅,项目副经理主抓、安全部门具体落实的安全领导小组,项目经理为组长、项目副经理为副组长,安全部部长、专职安全员、工区负责人等为组员
2、安全保证体系建立健全安全保障体系,制定完善的
