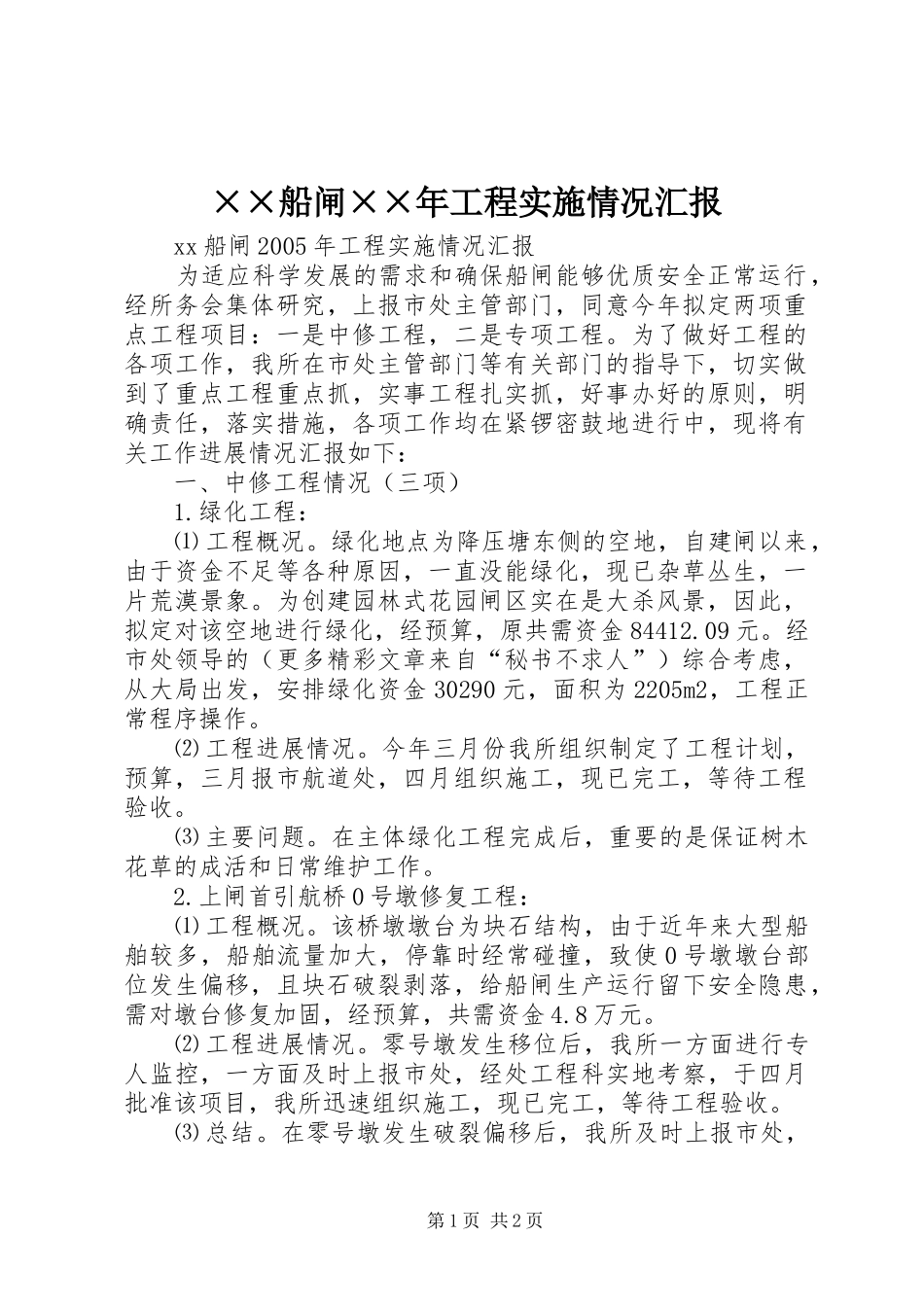

××船闸××年工程实施情况汇报xx船闸2005年工程实施情况汇报为适应科学发展的需求和确保船闸能够优质安全正常运行,经所务会集体研究,上报市处主管部门,同意今年拟定两项重点工程项目:一是中修工程,二是专项工程
为了做好工程的各项工作,我所在市处主管部门等有关部门的指导下,切实做到了重点工程重点抓,实事工程扎实抓,好事办好的原则,明确责任,落实措施,各项工作均在紧锣密鼓地进行中,现将有关工作进展情况汇报如下:一、中修工程情况(三项)1
绿化工程:⑴工程概况
绿化地点为降压塘东侧的空地,自建闸以来,由于资金不足等各种原因,一直没能绿化,现已杂草丛生,一片荒漠景象
为创建园林式花园闸区实在是大杀风景,因此,拟定对该空地进行绿化,经预算,原共需资金84412
经市处领导的(更多精彩文章来自“秘书不求人”)综合考虑,从大局出发,安排绿化资金30290元,面积为2205m2,工程正常程序操作
⑵工程进展情况
今年三月份我所组织制定了工程计划,预算,三月报市航道处,四月组织施工,现已完工,等待工程验收
在主体绿化工程完成后,重要的是保证树木花草的成活和日常维护工作
上闸首引航桥0号墩修复工程:⑴工程概况
该桥墩墩台为块石结构,由于近年来大型船舶较多,船舶流量加大,停靠时经常碰撞,致使0号墩墩台部位发生偏移,且块石破裂剥落,给船闸生产运行留下安全隐患,需对墩台修复加固,经预算,共需资金4
⑵工程进展情况
零号墩发生移位后,我所一方面进行专人监控,一方面及时上报市处,经处工程科实地考察,于四月批准该项目,我所迅速组织施工,现已完工,等待工程验收
在零号墩发生破裂偏移后,我所及时上报市处,第1页共2页并组织施工,在施工过程中派专人进行质量监督,保证工程安全、及时地完成,彻底消除隐患

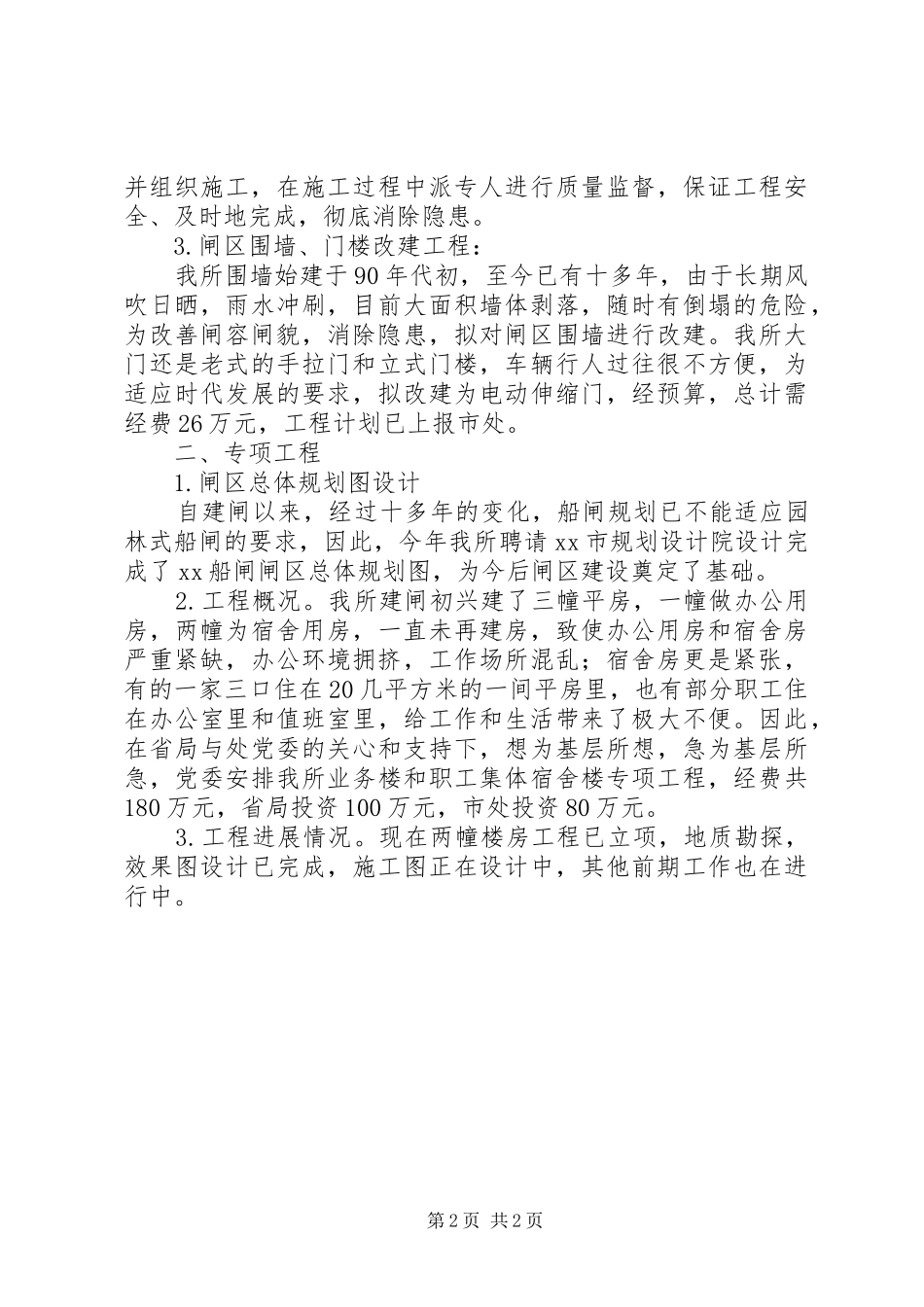

闸区围墙、门楼改建工程:我所围墙始建于90年代初,至今已有十多年,由
