XX县区出入口整治改造情况汇报XX县区出入口(含城西、城北)整治改造工程自20xx年9月份启动以来,前期集中开展了城西出入口整治改造工程项目建设,目前各项工作正有序稳步推进
现将有关情况汇报如下:一、项目实施进展情况1
征地拆迁工作情况
基本完成了城西出入口整治改造工程红线内的征地拆迁工作任务,累计征收土地456
5亩(应征土地470多亩),征收房屋102户、面积280163
7平方米,拨付征地拆迁补偿款4056
9万元,整个城西出口路红线内房屋全部拆除,尚差15亩多土地未征收,15穴坟墓未迁移
城北出入口整治改造工程完成了征地拆迁的调查摸底和道路红线放样工作,落实了房屋拆迁的责任单位和责任人员,开展了宣传发动工作,落实了制止拆迁户抢搭抢建工作,各责任单位全面入户开展政策宣传、思想动员和房屋丈量等前期工作
工程施工进展情况
上半年,指挥部先后多次组织召开了城西出口路工程施工设计变更协调会议和工程建设调度会议,协调解决工程建设中遇到的各种问题,确保了工程建设的顺利推进
截止日前,整个城西出口路升级改造工程累计挖填土方6
86万立方,清表7
47万平方米,砌筑混泥土高挡墙300多米,建设排水管涵200多米,建设施工便道100多米,目前正在施工建设晨光路段的排水泄洪渠;完成了工程施工用电的安装调试工作;完成了部分施工路段的杆线迁移工作;完成了施工设计送审图纸与正式图纸的工程量复核工作;与有资质的爆破公司签订了合作协议,完成了爆破方案的设计工作,并送县公安局审查,端午节后可开展爆破工作;桥梁施工队伍已经进驻,正在完善临时设施
城西景观建设工程开发商已正式启动该地块的建设工作
二、下一步工作打算1
抓好城西出入口整治改造工程征地拆迁收尾工作
争取在7月底前完成红线内剩余15亩多土地的征收和15穴坟墓的迁移工作
抓好城西出口路升级改造工程施工管理

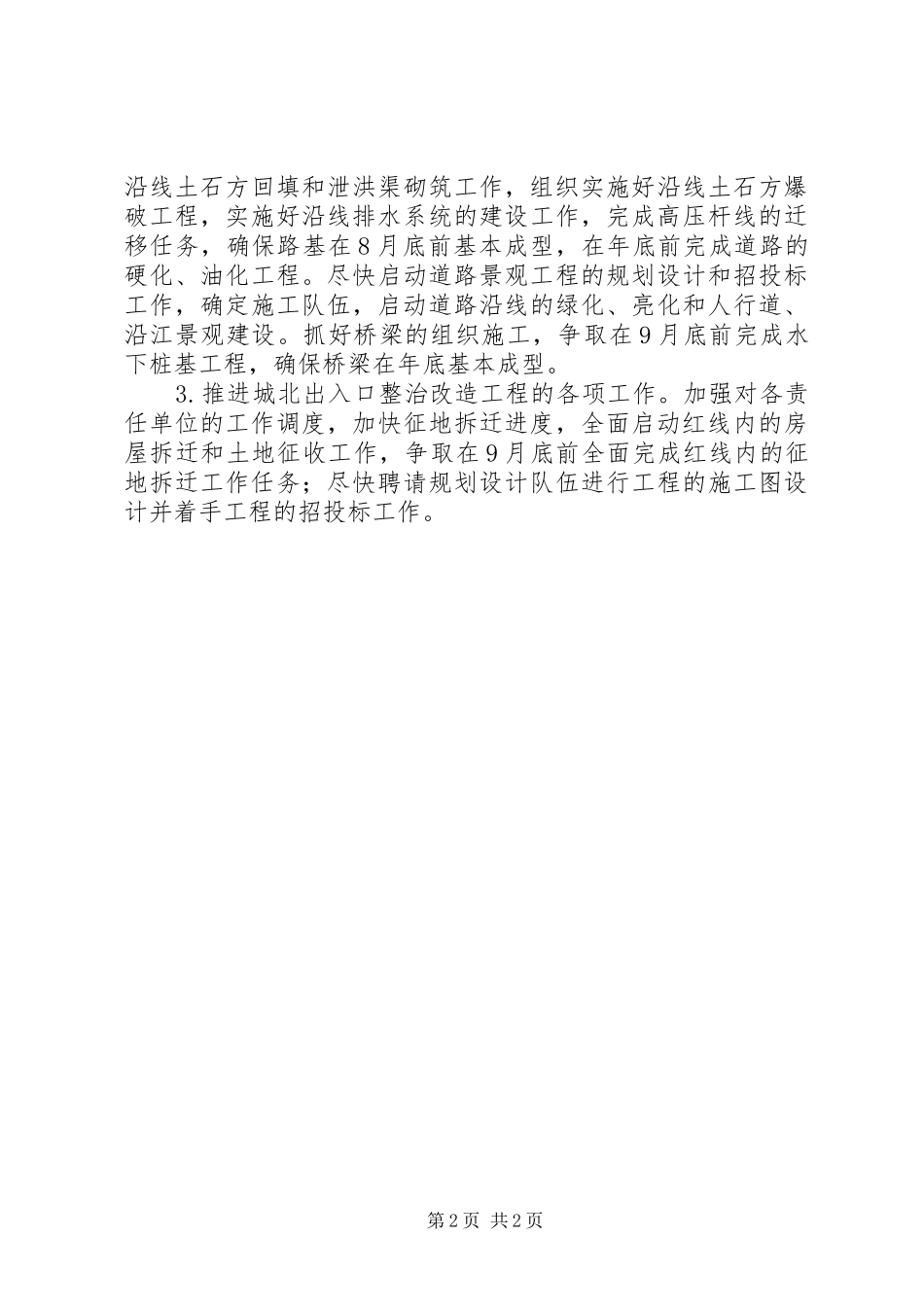

加快推进道路第1页共2页沿线土
