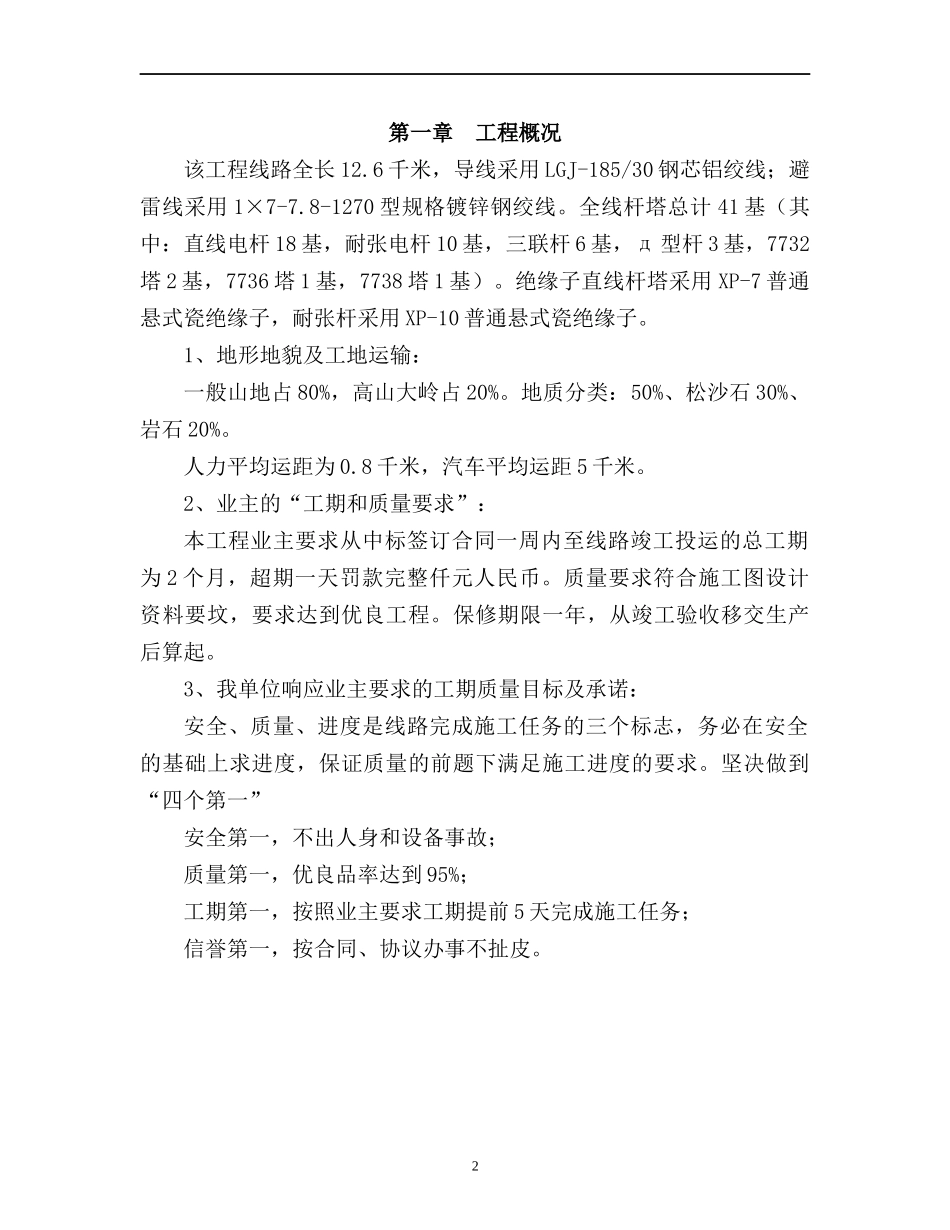

目录第一章工程概况………………………………………………………(2)第二章施工组织设计纲要……………………………………………(3)第三章施工、技术力量的组织………………………………………(8)第四章施工机具安排…………………………………………………(11)第五章工期及施工组织措施…………………………………………(13)第六章质量管理保证措施……………………………………………(27)第七章施工安全管理…………………………………………………(35)第八章制定降低成本的措施…………………………………………(40)第九章文明施工与环境保护措施……………………………………(41)1第一章工程概况该工程线路全长12
6千米,导线采用LGJ-185/30钢芯铝绞线;避雷线采用1×7-7
8-1270型规格镀锌钢绞线
全线杆塔总计41基(其中:直线电杆18基,耐张电杆10基,三联杆6基,д型杆3基,7732塔2基,7736塔1基,7738塔1基)
绝缘子直线杆塔采用XP-7普通悬式瓷绝缘子,耐张杆采用XP-10普通悬式瓷绝缘子
1、地形地貌及工地运输:一般山地占80%,高山大岭占20%
地质分类:50%、松沙石30%、岩石20%
人力平均运距为0
8千米,汽车平均运距5千米
2、业主的“工期和质量要求”:本工程业主要求从中标签订合同一周内至线路竣工投运的总工期为2个月,超期一天罚款完整仟元人民币
质量要求符合施工图设计资料要坟,要求达到优良工程
保修期限一年,从竣工验收移交生产后算起
3、我单位响应业主要求的工期质量目标及承诺:安全、质量、进度是线路完成施工任务的三个标志,务必在安全的基础上求进度,保证质量的前题下满足施工进度的要求
坚决做到“四个第一”安全第一,不出人身和设备事故;质量第一,优良品率达到95%;工期第一,按照业主要求工期提前5天完成施工任务;信誉第一,按合同、协议办事不扯皮
