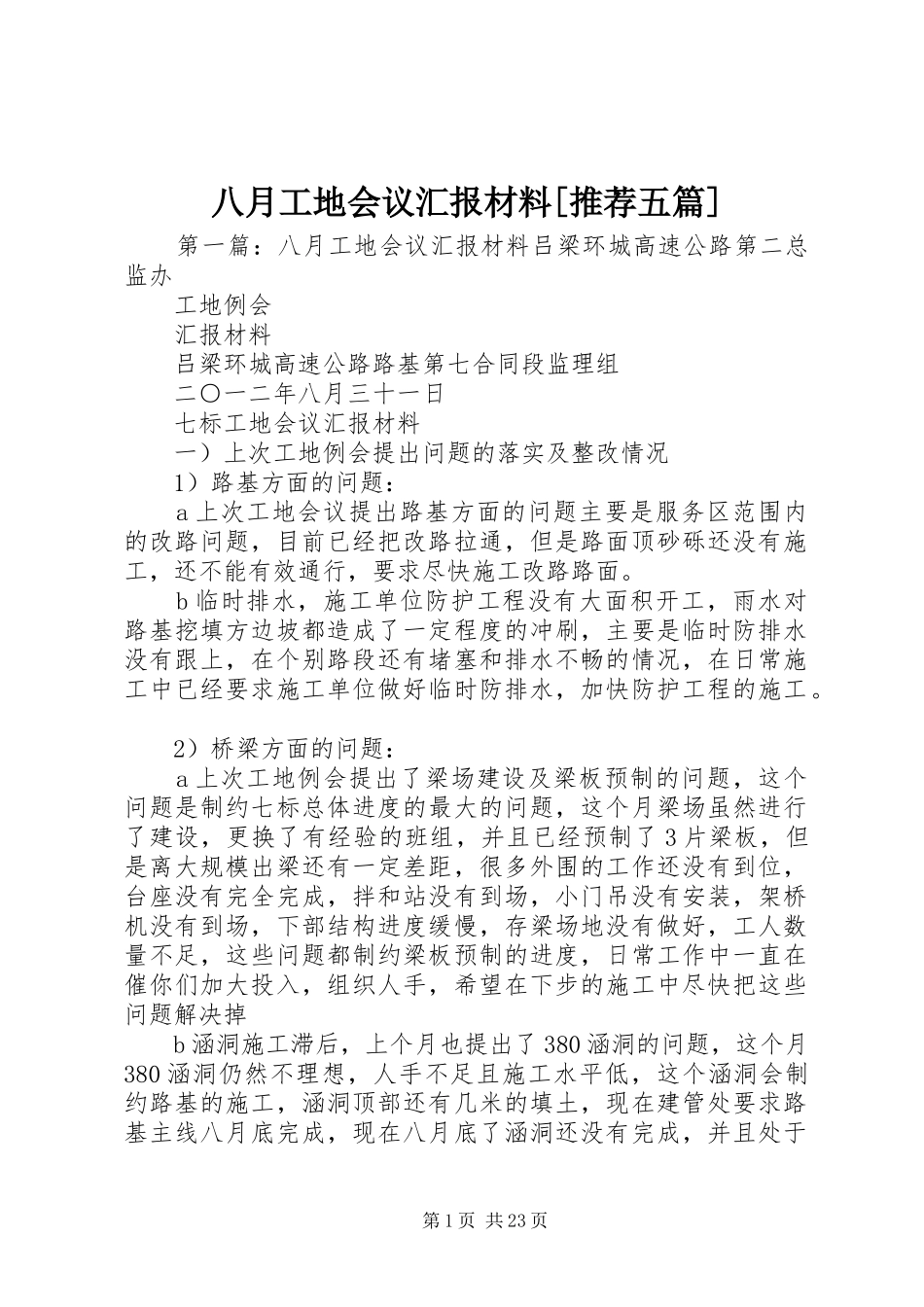

八月工地会议汇报材料[推荐五篇]第一篇:八月工地会议汇报材料吕梁环城高速公路第二总监办工地例会汇报材料吕梁环城高速公路路基第七合同段监理组二○一二年八月三十一日七标工地会议汇报材料一)上次工地例会提出问题的落实及整改情况1)路基方面的问题:a上次工地会议提出路基方面的问题主要是服务区范围内的改路问题,目前已经把改路拉通,但是路面顶砂砾还没有施工,还不能有效通行,要求尽快施工改路路面
b临时排水,施工单位防护工程没有大面积开工,雨水对路基挖填方边坡都造成了一定程度的冲刷,主要是临时防排水没有跟上,在个别路段还有堵塞和排水不畅的情况,在日常施工中已经要求施工单位做好临时防排水,加快防护工程的施工
2)桥梁方面的问题:a上次工地例会提出了梁场建设及梁板预制的问题,这个问题是制约七标总体进度的最大的问题,这个月梁场虽然进行了建设,更换了有经验的班组,并且已经预制了3片梁板,但是离大规模出梁还有一定差距,很多外围的工作还没有到位,台座没有完全完成,拌和站没有到场,小门吊没有安装,架桥机没有到场,下部结构进度缓慢,存梁场地没有做好,工人数量不足,这些问题都制约梁板预制的进度,日常工作中一直在催你们加大投入,组织人手,希望在下步的施工中尽快把这些问题解决掉b涵洞施工滞后,上个月也提出了380涵洞的问题,这个月380涵洞仍然不理想,人手不足且施工水平低,这个涵洞会制约路基的施工,涵洞顶部还有几米的填土,现在建管处要求路基主线八月底完成,现在八月底了涵洞还没有完成,并且处于第1页共23页停工状态,导致路基主线没法拉通,要求施工单位加大投入,赶快把这个涵洞完成

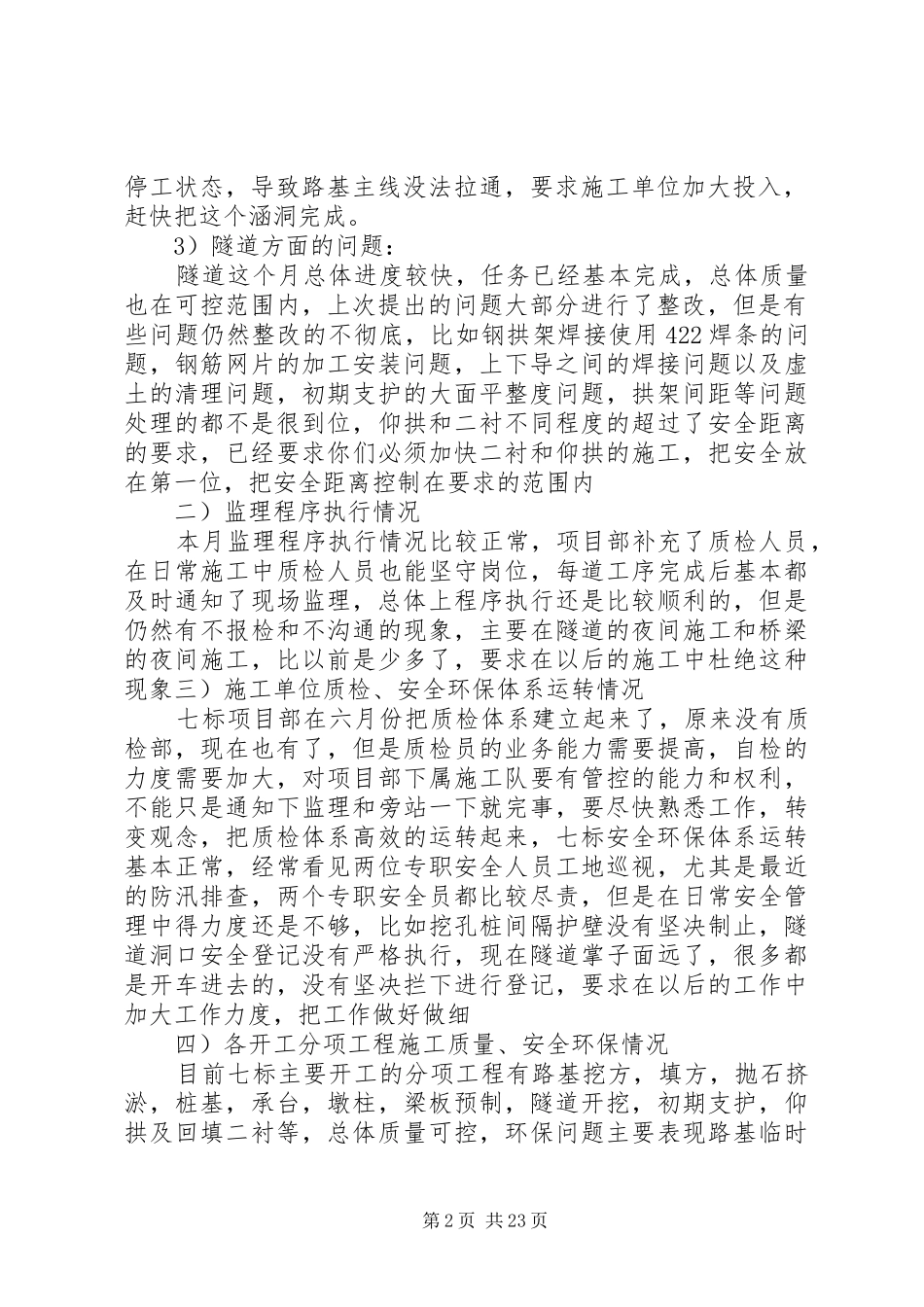

3)隧道方面的问题:隧道这个月总体进度较快,任务已经基本完成,总体质量也在可控范围内,上次提出的问题大部分进行了整改,但是有些问题仍然整改的不彻底,比如钢拱架焊接使用422焊条的问题,钢筋网片的加工安装问题,上下导之间的焊接问题以及虚土
