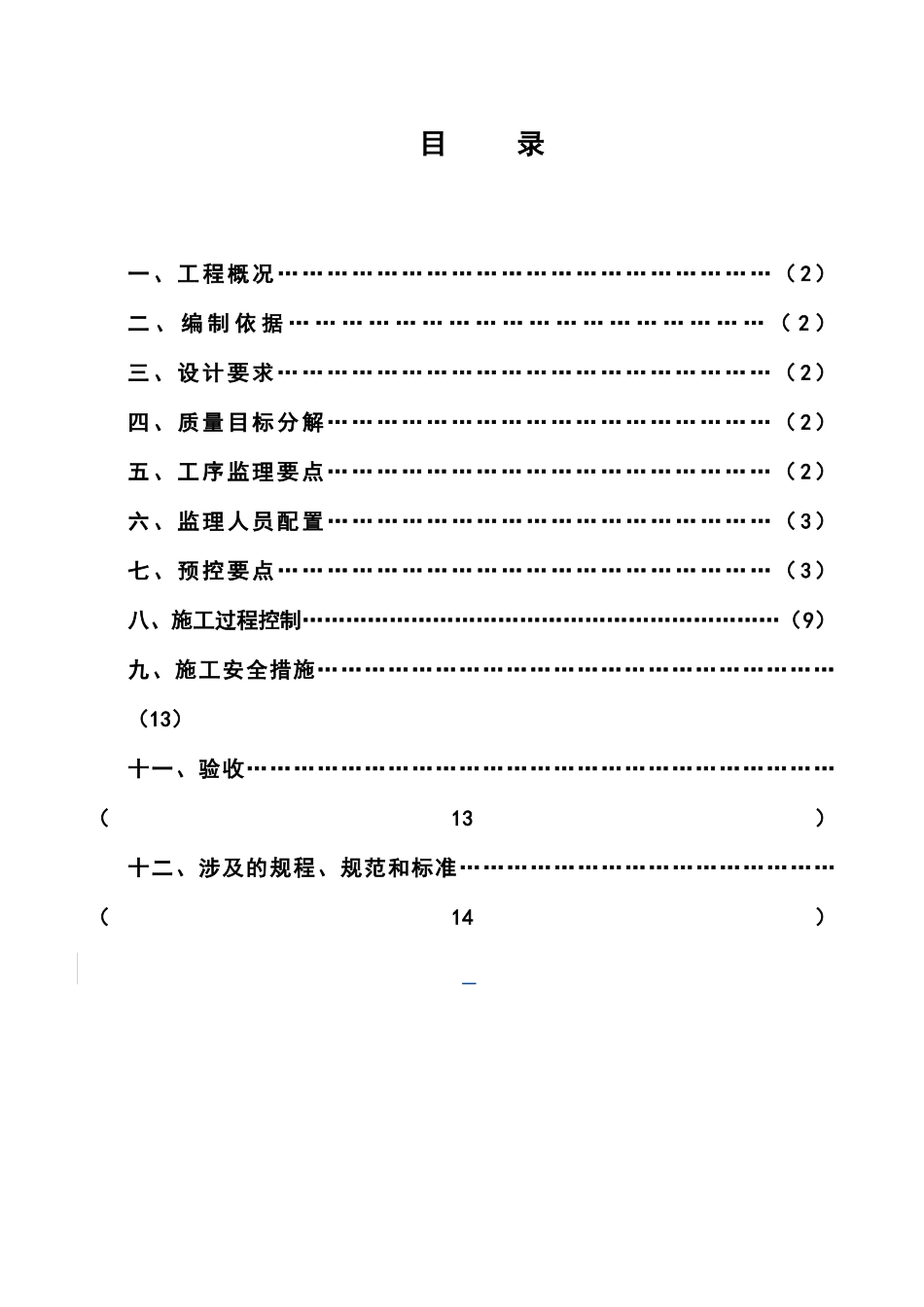

监理实施细则静压预制管桩编制:审批:海口咨询监理公司半岛项目监理部2011年210月30日目录一、工程概况……………………………………………………(2)二、编制依据………………………………………………(2)三、设计要求……………………………………………………(2)四、质量目标分解………………………………………………(2)五、工序监理要点………………………………………………(2)六、监理人员配置………………………………………………(3)七、预控要点……………………………………………………(3)八、施工过程控制…………………………………………………………(9)九、施工安全措施…………………………………………………………(13)十一、验收…………………………………………………………………(13)十二、涉及的规程、规范和标准…………………………………………(14)静压预制管桩监理实施细则一、工程概况:本工程位于昆明滇池路(金牛小区),群体工程由框剪结构车库一层,32层四栋,11~15层3栋的商住楼
建筑总面积一、三期约200000㎡,抗震设防8度,管桩量2001颗
二、编制依据:1、监理大纲
2、监理合同、施工合同
3、公司GB/T19001-2000idtISO9001:2000体系文件
4、国家和地方现行相关法律、法规和标准
5、工程地堪报告
三、设计要求:基础采用静压预应力混凝土管桩,外径为500mm,单桩竖向承载力特征值:1#、5#、6#、7#楼为2700KN;2#、3#、4#楼、地下车库为2300KN,桩端持力层为地质报告所述粉土层有1#、2#、3#、4#楼、地下车库;粉土层有5#、6#、7#楼
工程桩桩顶嵌入承台100mm,桩顶与承台的连接见国标(03SG409)
工程桩严格按《建筑桩基技术规范》抽取进行竖向承载力检验并进行桩身质量检测
四、质量目标分解:一次验收合格
