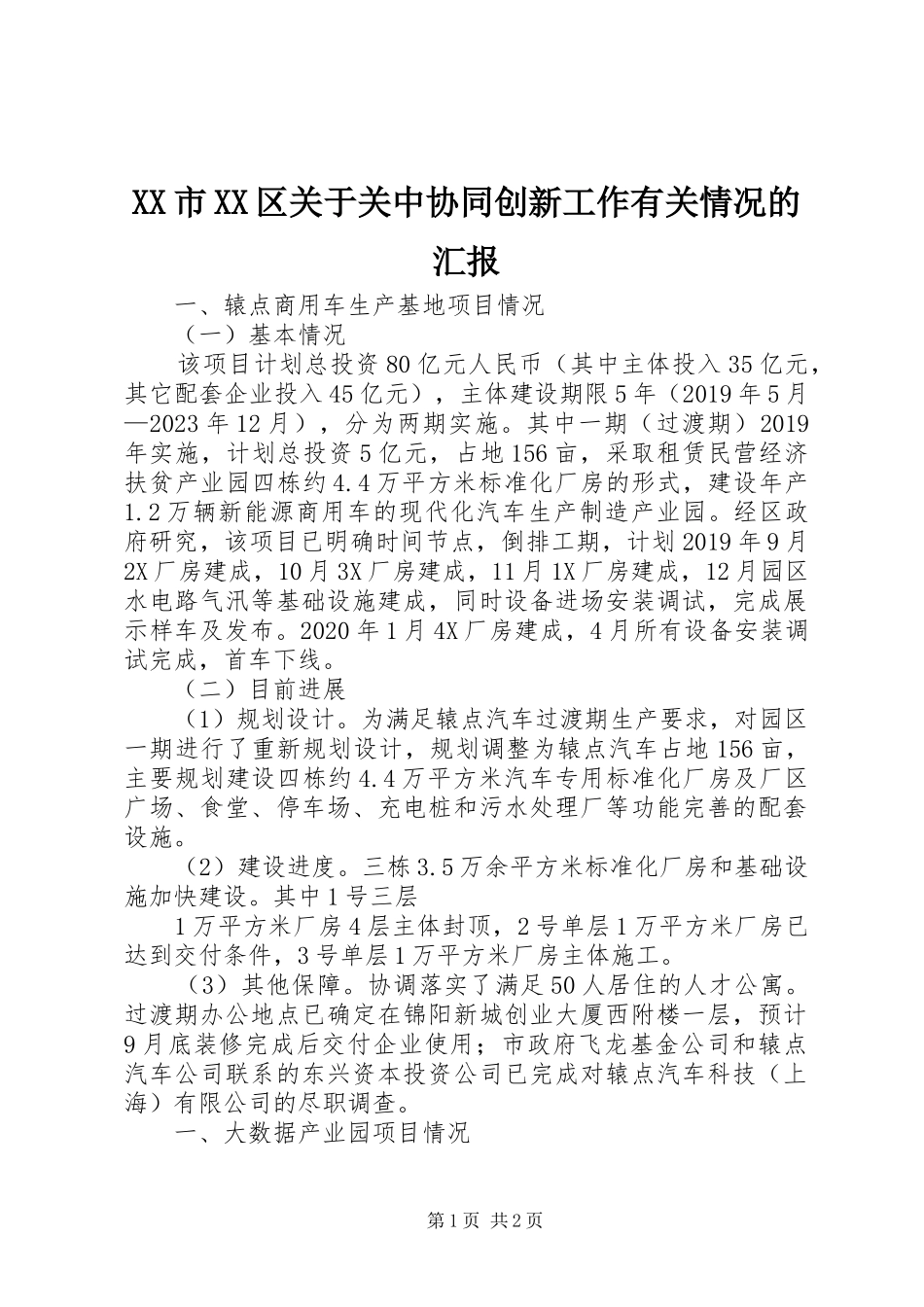

XX市XX区关于关中协同创新工作有关情况的汇报一、辕点商用车生产基地项目情况(一)基本情况该项目计划总投资80亿元人民币(其中主体投入35亿元,其它配套企业投入45亿元),主体建设期限5年(2019年5月—2023年12月),分为两期实施
其中一期(过渡期)2019年实施,计划总投资5亿元,占地156亩,采取租赁民营经济扶贫产业园四栋约4
4万平方米标准化厂房的形式,建设年产1
2万辆新能源商用车的现代化汽车生产制造产业园
经区政府研究,该项目已明确时间节点,倒排工期,计划2019年9月2X厂房建成,10月3X厂房建成,11月1X厂房建成,12月园区水电路气汛等基础设施建成,同时设备进场安装调试,完成展示样车及发布
2020年1月4X厂房建成,4月所有设备安装调试完成,首车下线
(二)目前进展(1)规划设计
为满足辕点汽车过渡期生产要求,对园区一期进行了重新规划设计,规划调整为辕点汽车占地156亩,主要规划建设四栋约4
4万平方米汽车专用标准化厂房及厂区广场、食堂、停车场、充电桩和污水处理厂等功能完善的配套设施
(2)建设进度
5万余平方米标准化厂房和基础设施加快建设
其中1号三层1万平方米厂房4层主体封顶,2号单层1万平方米厂房已达到交付条件,3号单层1万平方米厂房主体施工
(3)其他保障
协调落实了满足50人居住的人才公寓
过渡期办公地点已确定在锦阳新城创业大厦西附楼一层,预计9月底装修完成后交付企业使用;市政府飞龙基金公司和辕点汽车公司联系的东兴资本投资公司已完成对辕点汽车科技(上海)有限公司的尽职调查

一、大数据产业园项目情况第1页共2页(一)基本情况大数据产业园位于**区锦阳新城,总占地3
43平方公里,按照“市区共建、政府推动、市场运作”模式,计划总投资10亿元,以锦阳新城创业大厦为核心组团,规划建设四大板块(中国西部工业品数字港、大数据学院、人工智能制
