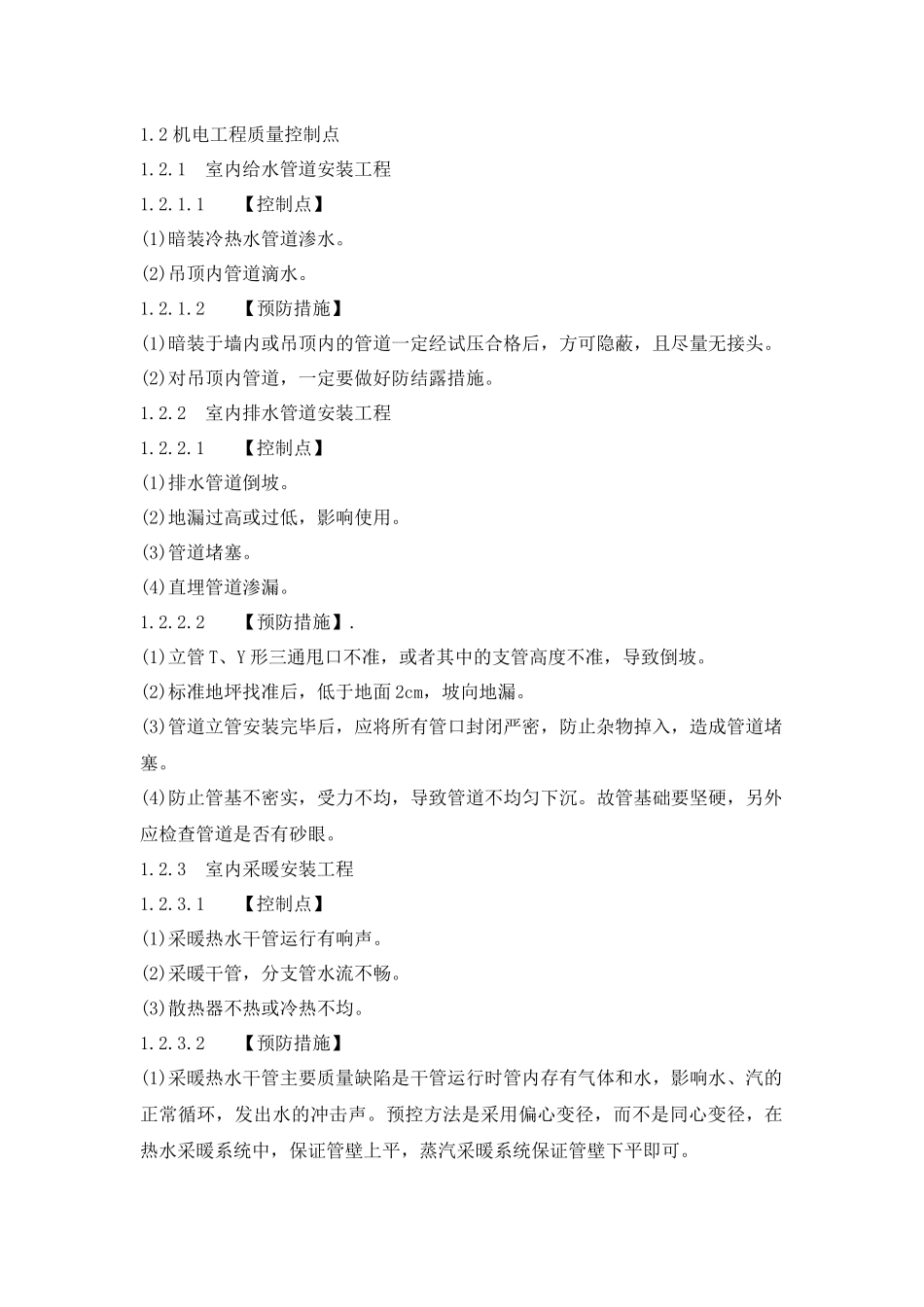

2机电工程质量控制点1
1室内给水管道安装工程1
1【控制点】(1)暗装冷热水管道渗水
(2)吊顶内管道滴水
2【预防措施】(1)暗装于墙内或吊顶内的管道一定经试压合格后,方可隐蔽,且尽量无接头
(2)对吊顶内管道,一定要做好防结露措施
2室内排水管道安装工程1
1【控制点】(1)排水管道倒坡
(2)地漏过高或过低,影响使用
(3)管道堵塞
(4)直埋管道渗漏
2【预防措施】
(1)立管T、Y形三通甩口不准,或者其中的支管高度不准,导致倒坡
(2)标准地坪找准后,低于地面2cm,坡向地漏
(3)管道立管安装完毕后,应将所有管口封闭严密,防止杂物掉入,造成管道堵塞
(4)防止管基不密实,受力不均,导致管道不均匀下沉
故管基础要坚硬,另外应检查管道是否有砂眼

3室内采暖安装工程1
1【控制点】(1)采暖热水干管运行有响声
(2)采暖干管,分支管水流不畅
(3)散热器不热或冷热不均
2【预防措施】(1)采暖热水干管主要质量缺陷是干管运行时管内存有气体和水,影响水、汽的正常循环,发出水的冲击声
预控方法是采用偏心变径,而不是同心变径,在热水采暖系统中,保证管壁上平,蒸汽采暖系统保证管壁下平即可
(2)采暖分支管道若采用羊角弯式连接,分支管内会出现阻力,水流不畅
正确分支管道采用900弯分支连接,即可避免水流不畅
(3)防止管道内和散热器有杂物,而影响介质流向的合理分配或者防止散热器或支管倒坡

4采暖与卫生设备安装工程1
1【控制点】(1)焊接错口
(2)管道设备内有脏物,有堵塞和壳卡现象
(3)冬季水压试验后有冻坏设备、管道现象
2【预防措施】(1)焊接管道错口,焊缝不匀,主要是在焊接管道时未将管口轴线对准,厚壁管道未认真开坡口
(2)冲洗未冲净,冲洗应以系统内最大压力和
