第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页磁铁矿精制厂房拆除施工方案第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页1

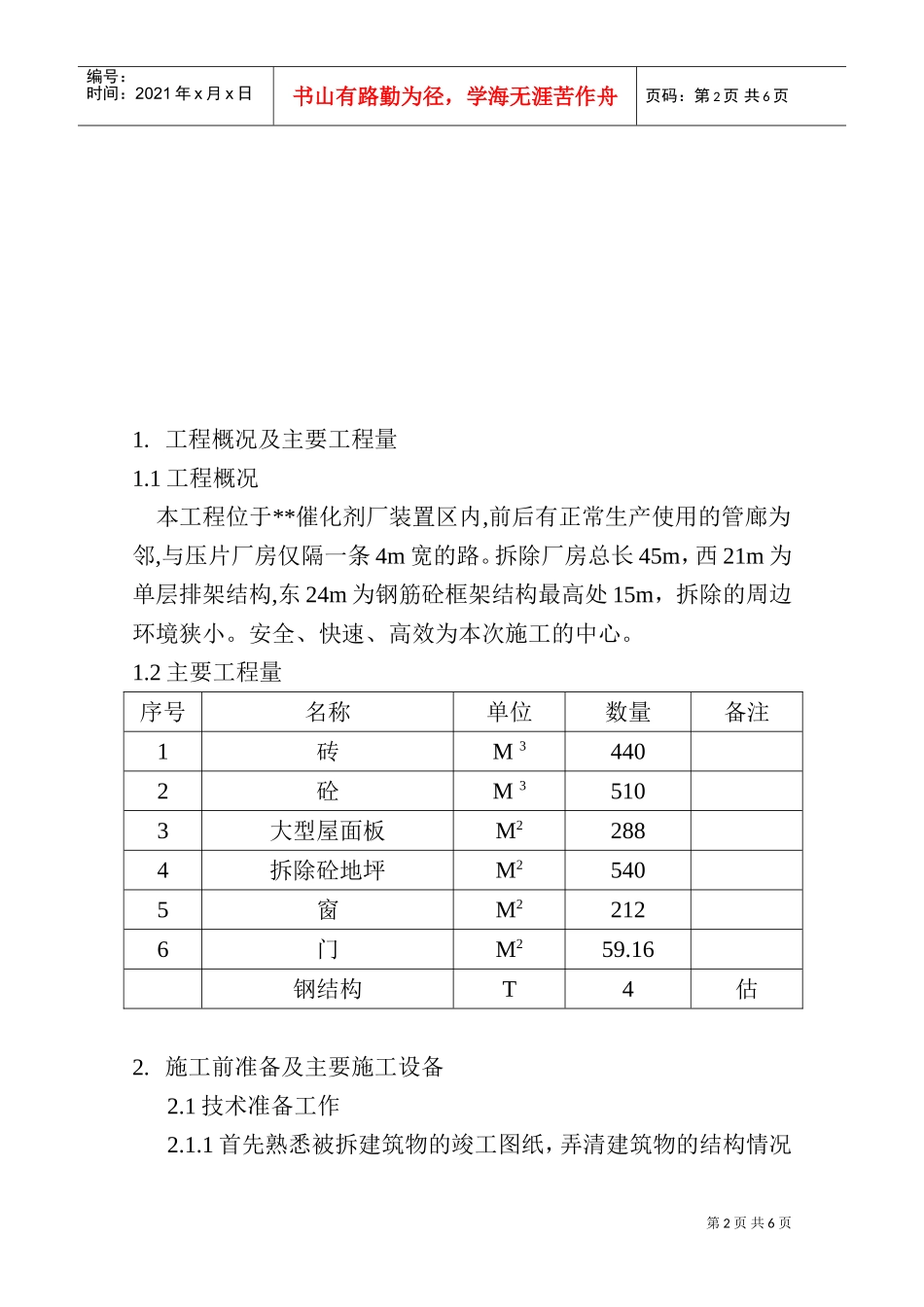

工程概况及主要工程量1
1工程概况本工程位于**催化剂厂装置区内,前后有正常生产使用的管廊为邻,与压片厂房仅隔一条4m宽的路
拆除厂房总长45m,西21m为单层排架结构,东24m为钢筋砼框架结构最高处15m,拆除的周边环境狭小
安全、快速、高效为本次施工的中心
2主要工程量序号名称单位数量备注1砖M34402砼M35103大型屋面板M22884拆除砼地坪M25405窗M22126门M259
16钢结构T4估2
施工前准备及主要施工设备2
1技术准备工作2

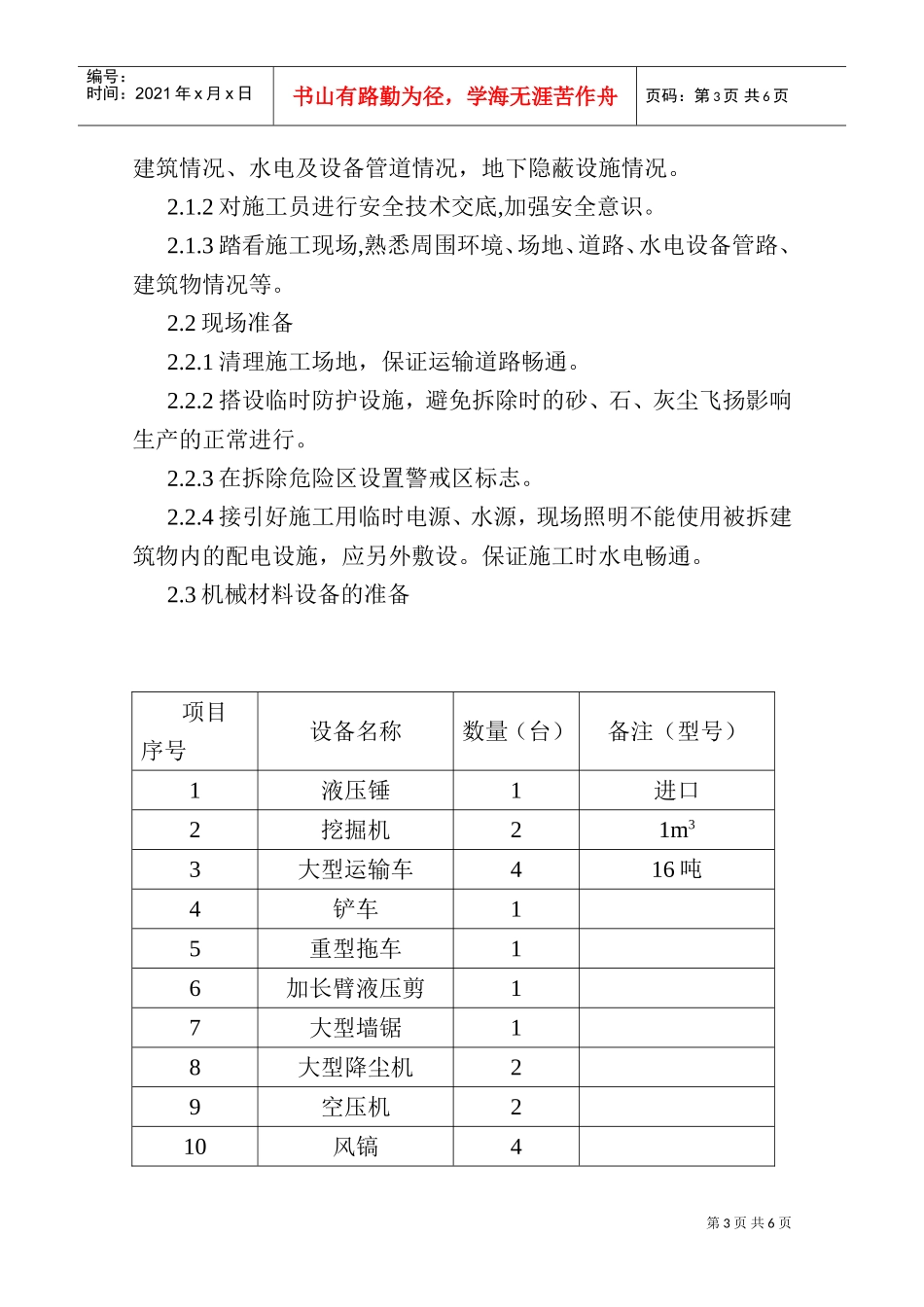

1首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况第3页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页建筑情况、水电及设备管道情况,地下隐蔽设施情况
2对施工员进行安全技术交底,加强安全意识
3踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
2现场准备2
1清理施工场地,保证运输道路畅通
2搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
3在拆除危险区设置警戒区标志
4接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通
3机械材料设备的准备项目序号设备名称数量(台)备注(型号)1液压锤1进口2挖掘机21m33大型运输车416吨4铲车15重型拖车16加长臂液压剪17大型墙锯18大型降尘机29空压机210风镐4第4页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共6页2
