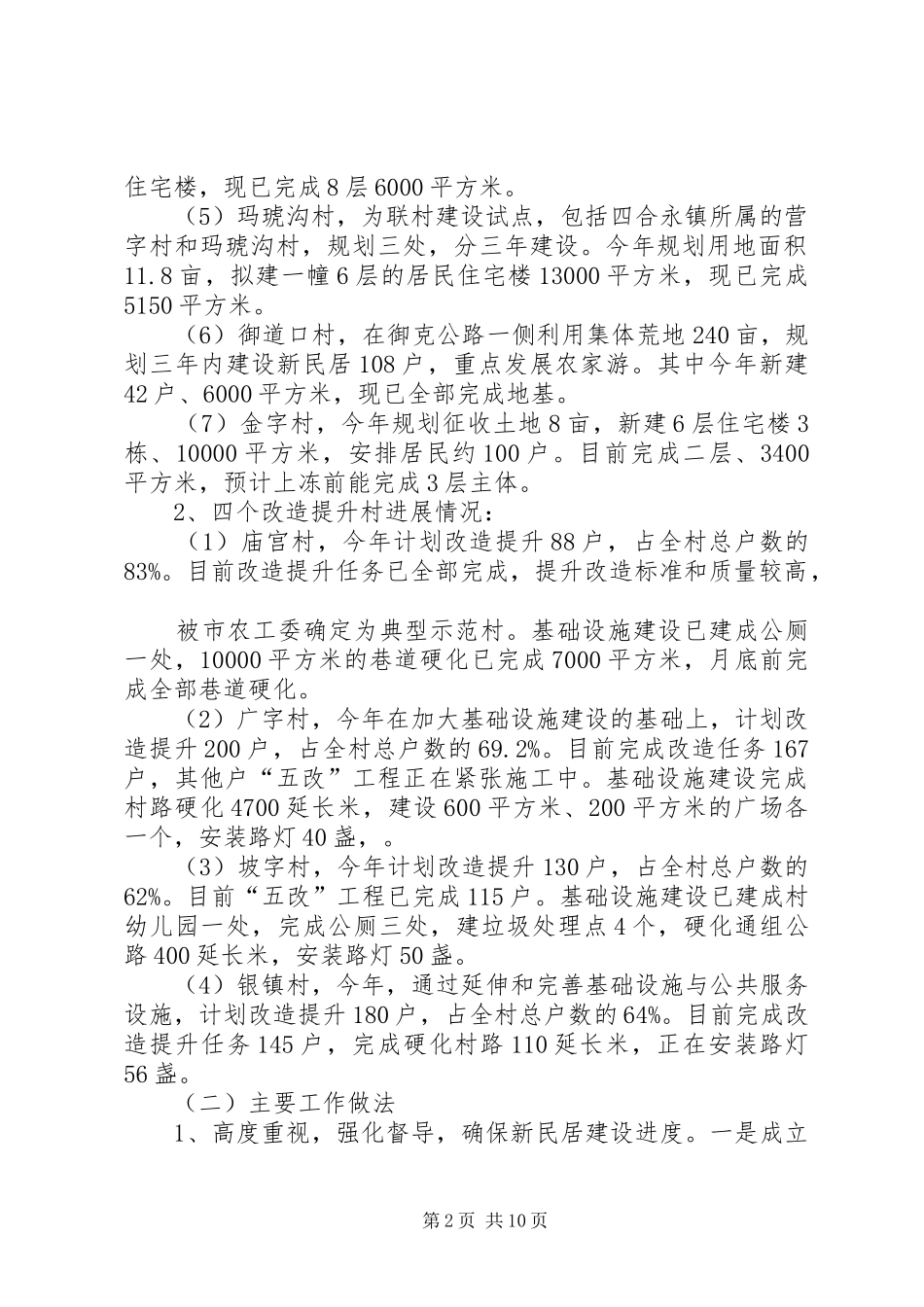

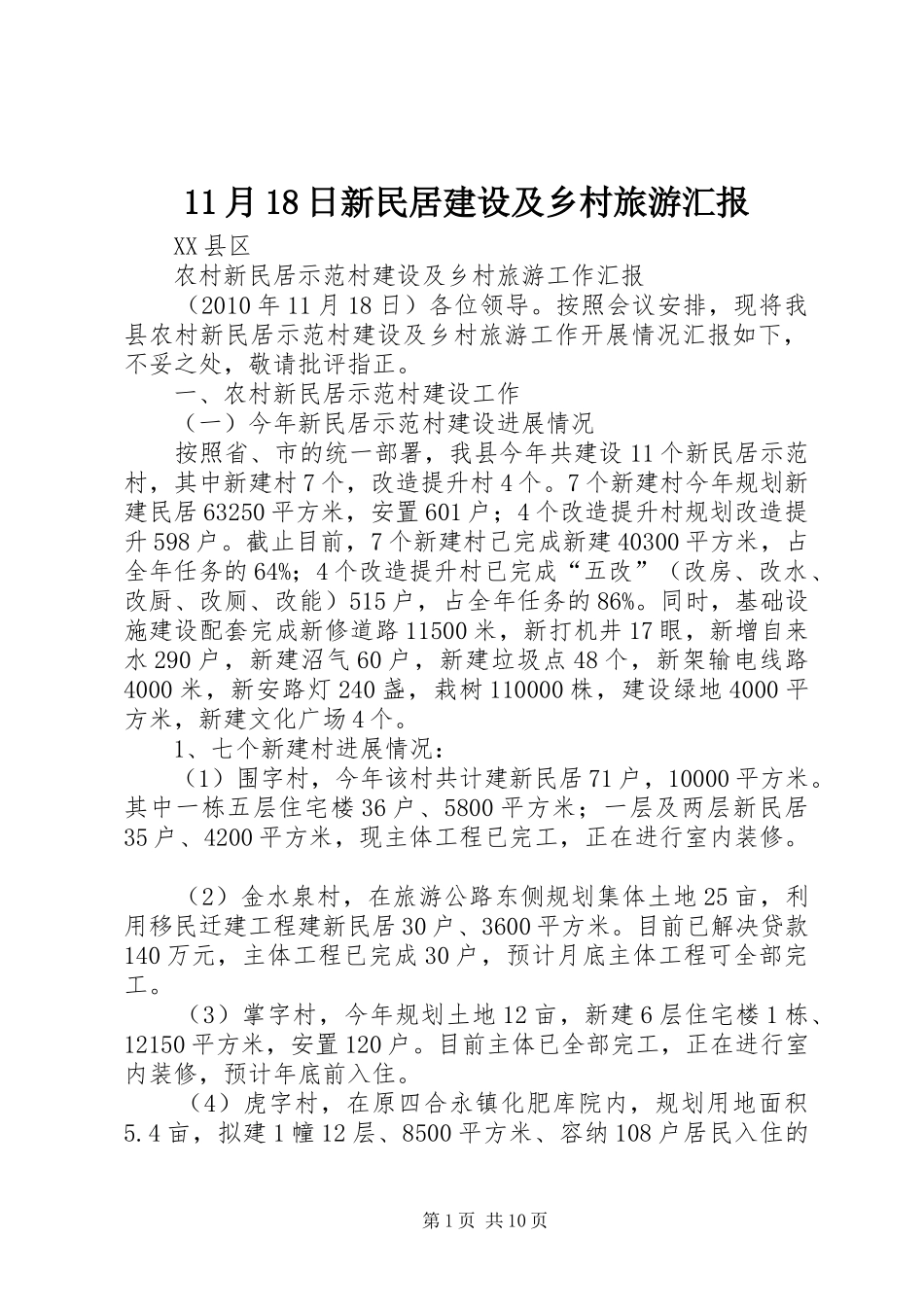

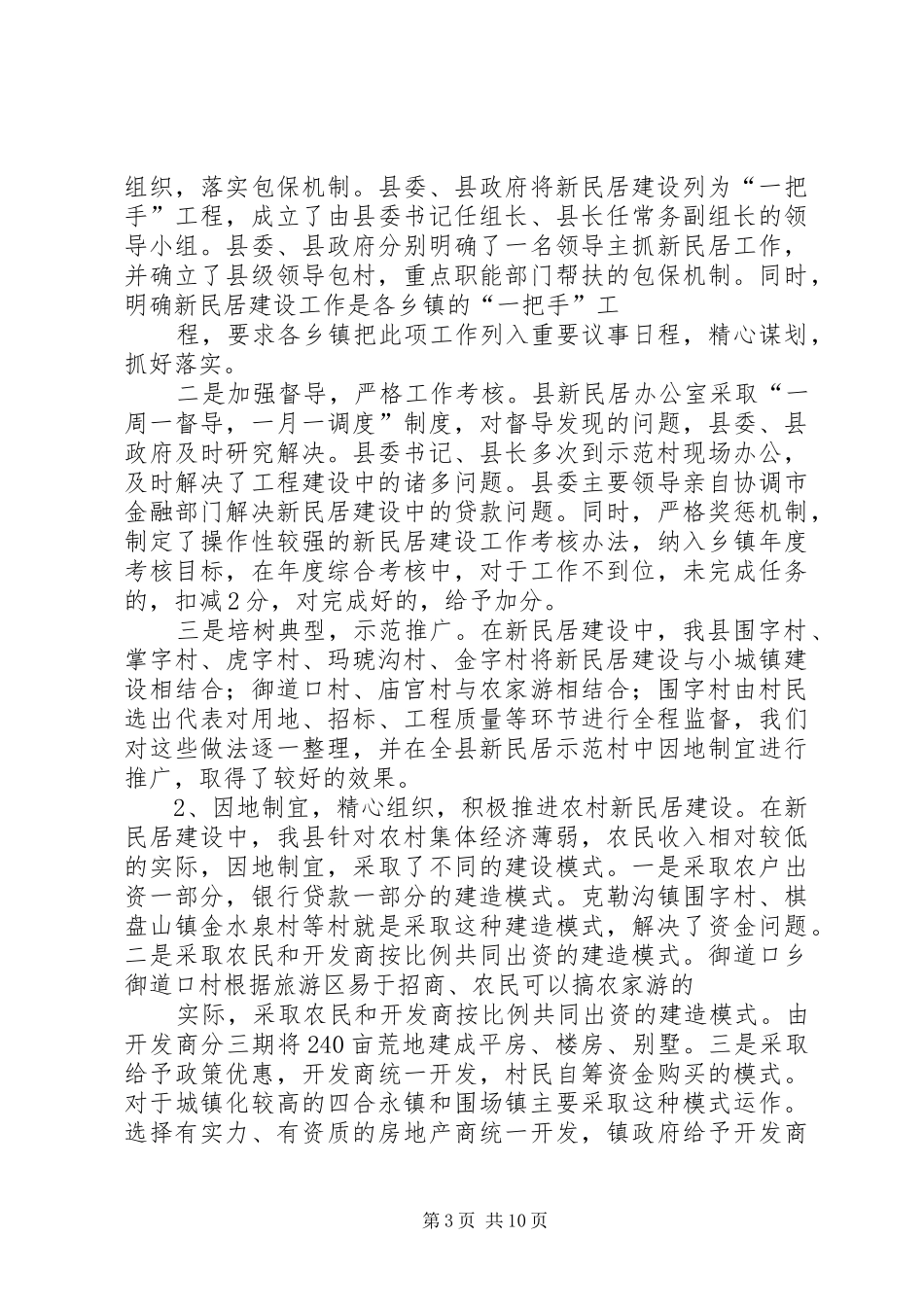

11月18日新民居建设及乡村旅游汇报XX县区农村新民居示范村建设及乡村旅游工作汇报(2010年11月18日)各位领导。按照会议安排,现将我县农村新民居示范村建设及乡村旅游工作开展情况汇报如下,不妥之处,敬请批评指正。一、农村新民居示范村建设工作(一)今年新民居示范村建设进展情况按照省、市的统一部署,我县今年共建设11个新民居示范村,其中新建村7个,改造提升村4个。7个新建村今年规划新建民居63250平方米,安置601户;4个改造提升村规划改造提升598户。截止目前,7个新建村己完成新建40300平方米,占全年任务的64%;4个改造提升村已完成“五改”(改房、改水、改厨、改厕、改能)515户,占全年任务的86%。同时,基础设施建设配套完成新修道路11500米,新打机井17眼,新增自来水290户,新建沼气60户,新建垃圾点48个,新架输电线路4000米,新安路灯240盏,栽树110000株,建设绿地4000平方米,新建文化广场4个。1、七个新建村进展情况:(1)围字村,今年该村共计建新民居71户,10000平方米。其中一栋五层住宅楼36户、5800平方米;一层及两层新民居35户、4200平方米,现主体工程已完工,正在进行室内装修。(2)金水泉村,在旅游公路东侧规划集体土地25亩,利用移民迁建工程建新民居30户、3600平方米。目前已解决贷款140万元,主体工程已完成30户,预计月底主体工程可全部完工。(3)掌字村,今年规划土地12亩,新建6层住宅楼1栋、12150平方米,安置120户。目前主体已全部完工,正在进行室内装修,预计年底前入住。(4)虎字村,在原四合永镇化肥库院内,规划用地面积5.4亩,拟建1幢12层、8500平方米、容纳108户居民入住的第1页共10页住宅楼,现已完成8层6000平方米。(5)玛琥沟村,为联村建设试点,包括四合永镇所属的营字村和玛琥沟村,规划三处,分三年建设。今年规划用地面积11.8亩,拟建一幢6层的居民住宅楼13000平方米,现已完成5150平方米。(6)御道口村,在御克公路一侧利用集体荒地240亩,规划三年内建设新民居108户,重点发展农家游。其中今年新建42户、6000平方米,现已全部完成地基。(7)金字村,今年规划征收土地8亩,新建6层住宅楼3栋、10000平方米,安排居民约100户。目前完成二层、3400平方米,预计上冻前能完成3层主体。2、四个改造提升村进展情况:(1)庙宫村,今年计划改造提升88户,占全村总户数的83%。目前改造提升任务已全部完成,提升改造标准和质量较高,被市农工委确定为典型示范村。基础设施建设已建成公厕一处,10000平方米的巷道硬化已完成7000平方米,月底前完成全部巷道硬化。(2)广字村,今年在加大基础设施建设的基础上,计划改造提升200户,占全村总户数的69.2%。目前完成改造任务167户,其他户“五改”工程正在紧张施工中。基础设施建设完成村路硬化4700延长米,建设600平方米、200平方米的广场各一个,安装路灯40盏,。(3)坡字村,今年计划改造提升130户,占全村总户数的62%。目前“五改”工程已完成115户。基础设施建设已建成村幼儿园一处,完成公厕三处,建垃圾处理点4个,硬化通组公路400延长米,安装路灯50盏。(4)银镇村,今年,通过延伸和完善基础设施与公共服务设施,计划改造提升180户,占全村总户数的64%。目前完成改造提升任务145户,完成硬化村路110延长米,正在安装路灯56盏。(二)主要工作做法1、高度重视,强化督导,确保新民居建设进度。一是成立第2页共10页组织,落实包保机制。县委、县政府将新民居建设列为“一把手”工程,成立了由县委书记任组长、县长任常务副组长的领导小组。县委、县政府分别明确了一名领导主抓新民居工作,并确立了县级领导包村,重点职能部门帮扶的包保机制。同时,明确新民居建设工作是各乡镇的“一把手”工程,要求各乡镇把此项工作列入重要议事日程,精心谋划,抓好落实。二是加强督导,严格工作考核。县新民居办公室采取“一周一督导,一月一调度”制度,对督导发现的问题,县委、县政府及时研究解决。县委书记、县长多次到示范村现场办公,及时解决了工程建设中的诸多问题。县委主要领导亲自协调市金融部门解决新民居建设中的贷款问题。同时,严格奖惩机制,制定了操作性较强的...
