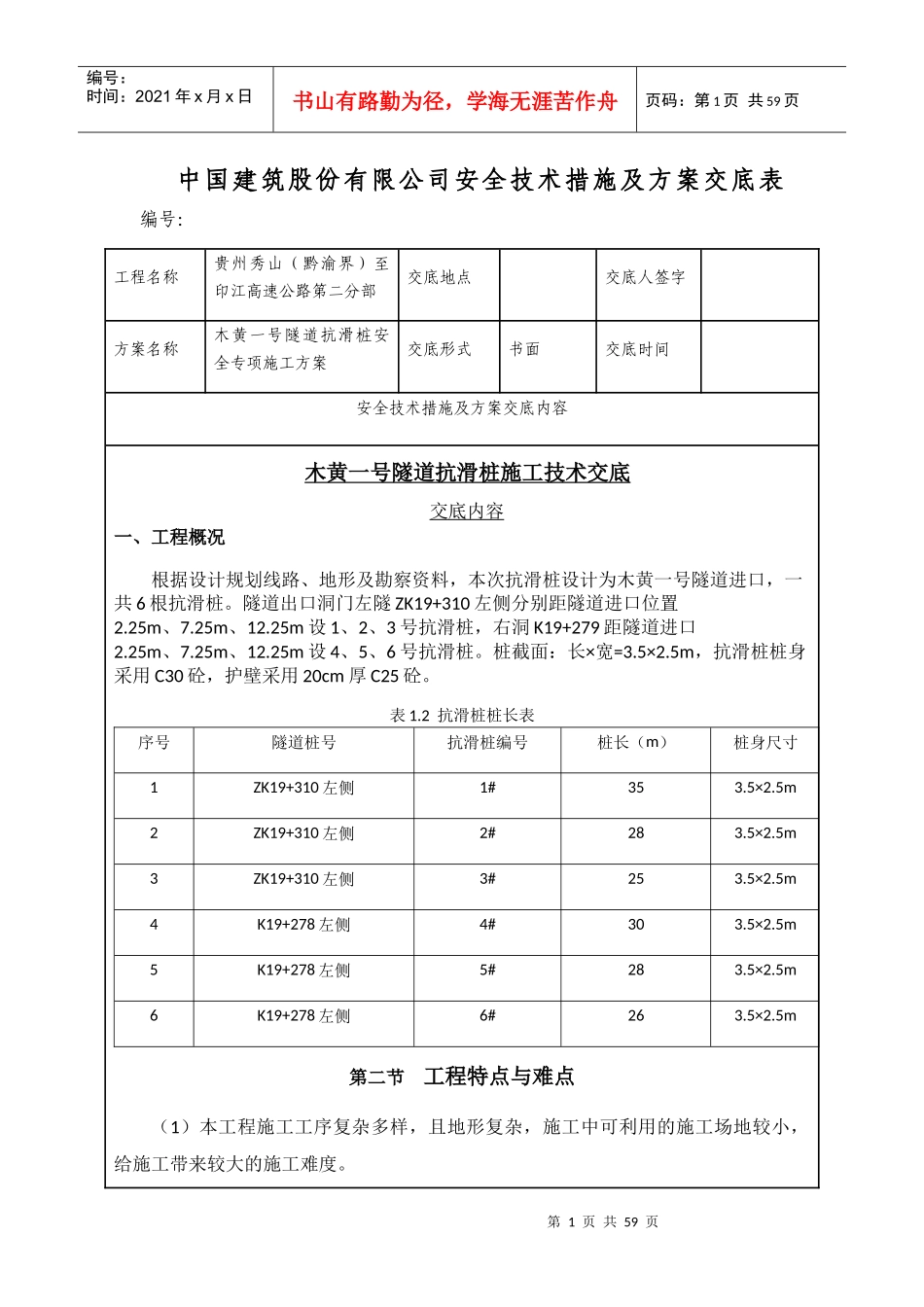

第1页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共59页中国建筑股份有限公司安全技术措施及方案交底表编号:工程名称贵州秀山(黔渝界)至印江高速公路第二分部交底地点交底人签字方案名称木黄一号隧道抗滑桩安全专项施工方案交底形式书面交底时间安全技术措施及方案交底内容木黄一号隧道抗滑桩施工技术交底交底内容一、工程概况根据设计规划线路、地形及勘察资料,本次抗滑桩设计为木黄一号隧道进口,一共6根抗滑桩
隧道出口洞门左隧ZK19+310左侧分别距隧道进口位置2
25m、12
25m设1、2、3号抗滑桩,右洞K19+279距隧道进口2
25m、12
25m设4、5、6号抗滑桩

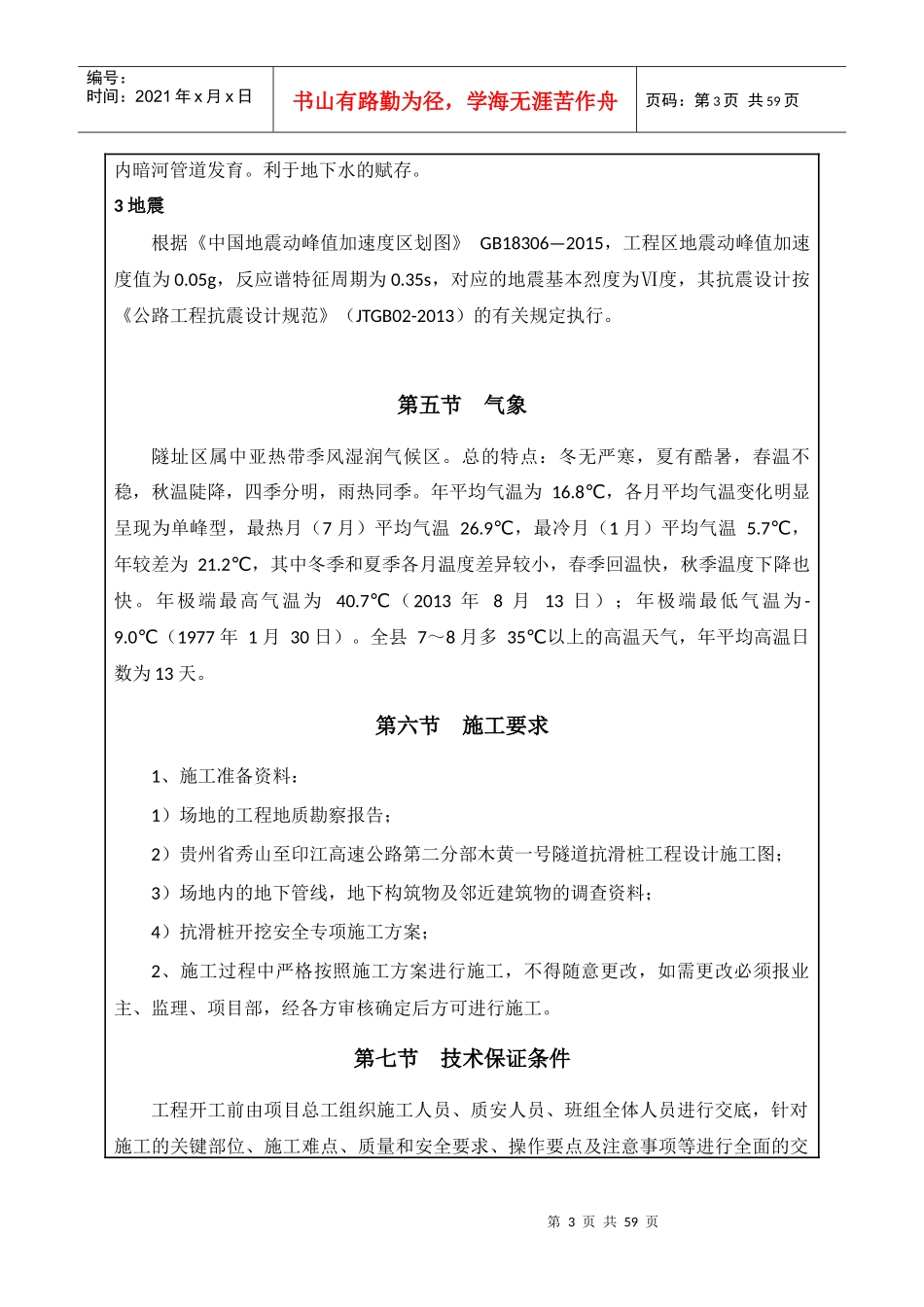

桩截面:长×宽=3
5m,抗滑桩桩身采用C30砼,护壁采用20cm厚C25砼
2抗滑桩桩长表序号隧道桩号抗滑桩编号桩长(m)桩身尺寸1ZK19+310左侧1#353
5m2ZK19+310左侧2#283
5m3ZK19+310左侧3#253
5m4K19+278左侧4#303
5m5K19+278左侧5#283
5m6K19+278左侧6#263
5m第二节工程特点与难点(1)本工程施工工序复杂多样,且地形复杂,施工中可利用的施工场地较小,给施工带来较大的施工难度

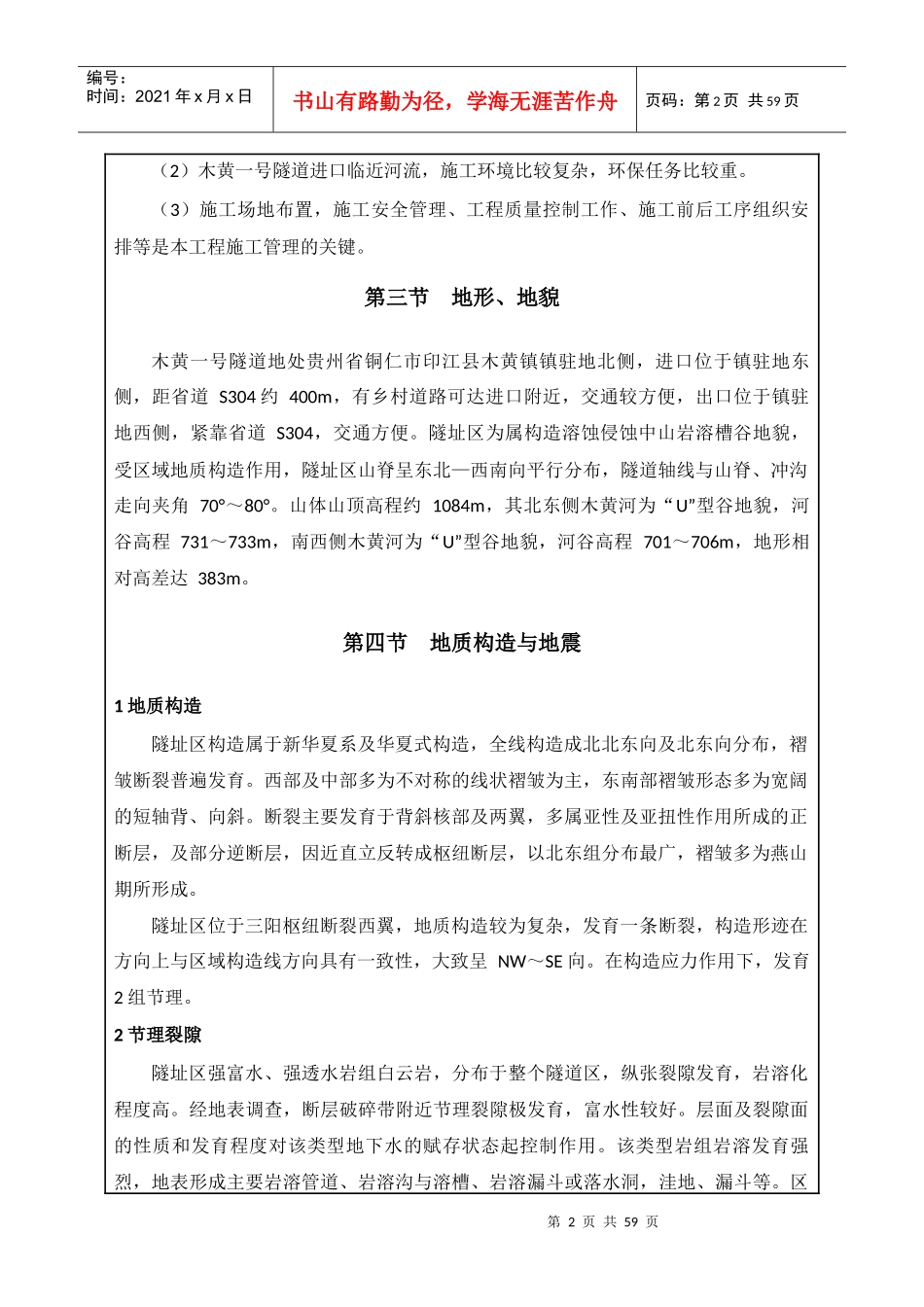

第2页共59页第1页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共59页(2)木黄一号隧道进口临近河流,施工环境比较复杂,环保任务比较重
(3)施工场地布置,施工安全管理、工程质量控制工作、施工前后工序组织安排等是本工程施工管理的关键
第三节地形、地貌木黄一号隧道地处贵州省铜仁市印江县木黄镇镇驻地北侧,进口位于镇驻地东侧,距省道S304约400m,有乡村道路可达进口附近,交通较方便,出口位于镇驻地西
