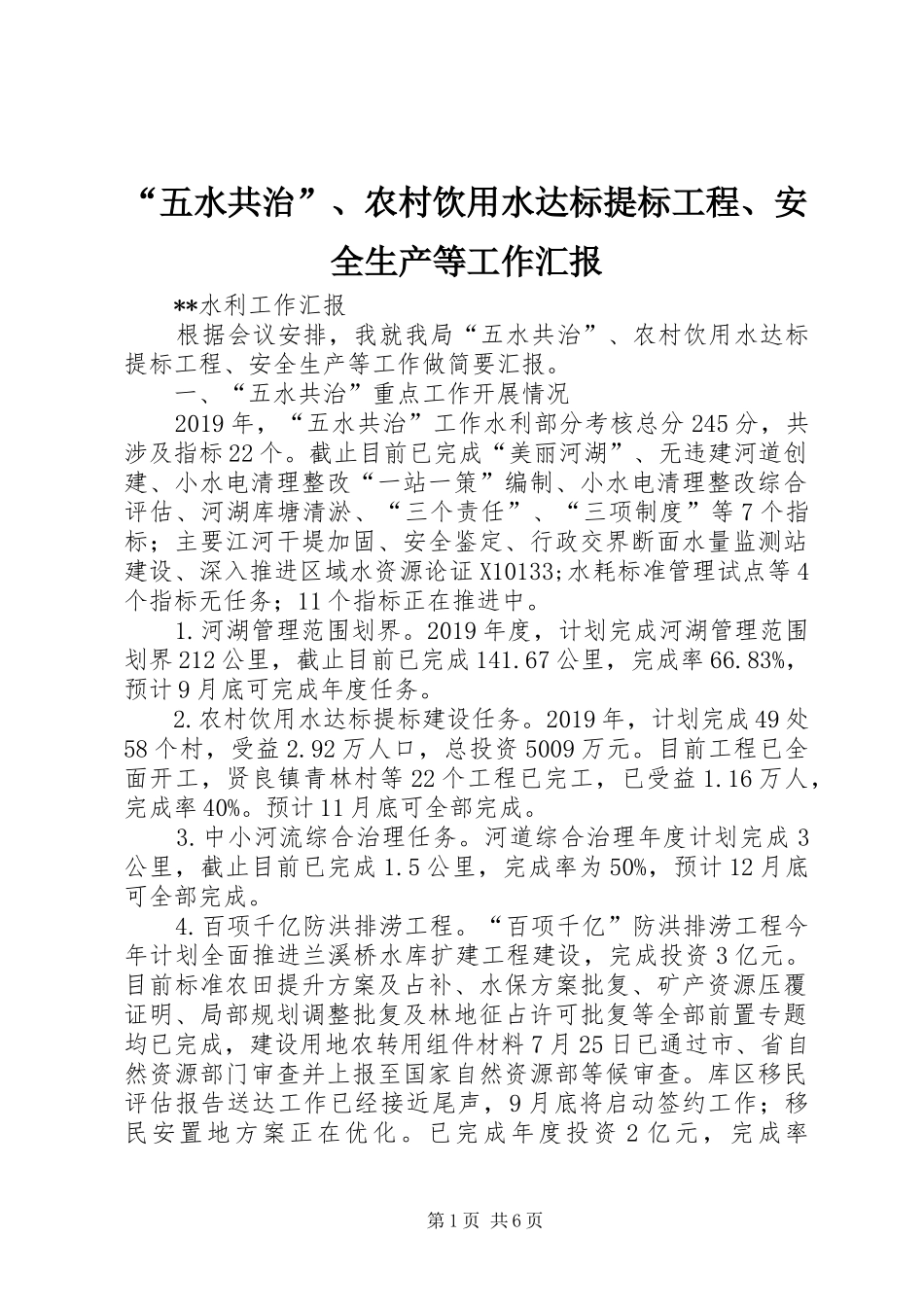

“五水共治”、农村饮用水达标提标工程、安全生产等工作汇报**水利工作汇报根据会议安排,我就我局“五水共治”、农村饮用水达标提标工程、安全生产等工作做简要汇报
一、“五水共治”重点工作开展情况2019年,“五水共治”工作水利部分考核总分245分,共涉及指标22个
截止目前已完成“美丽河湖”、无违建河道创建、小水电清理整改“一站一策”编制、小水电清理整改综合评估、河湖库塘清淤、“三个责任”、“三项制度”等7个指标;主要江河干堤加固、安全鉴定、行政交界断面水量监测站建设、深入推进区域水资源论证X10133;水耗标准管理试点等4个指标无任务;11个指标正在推进中
河湖管理范围划界
2019年度,计划完成河湖管理范围划界212公里,截止目前已完成141
67公里,完成率66
83%,预计9月底可完成年度任务

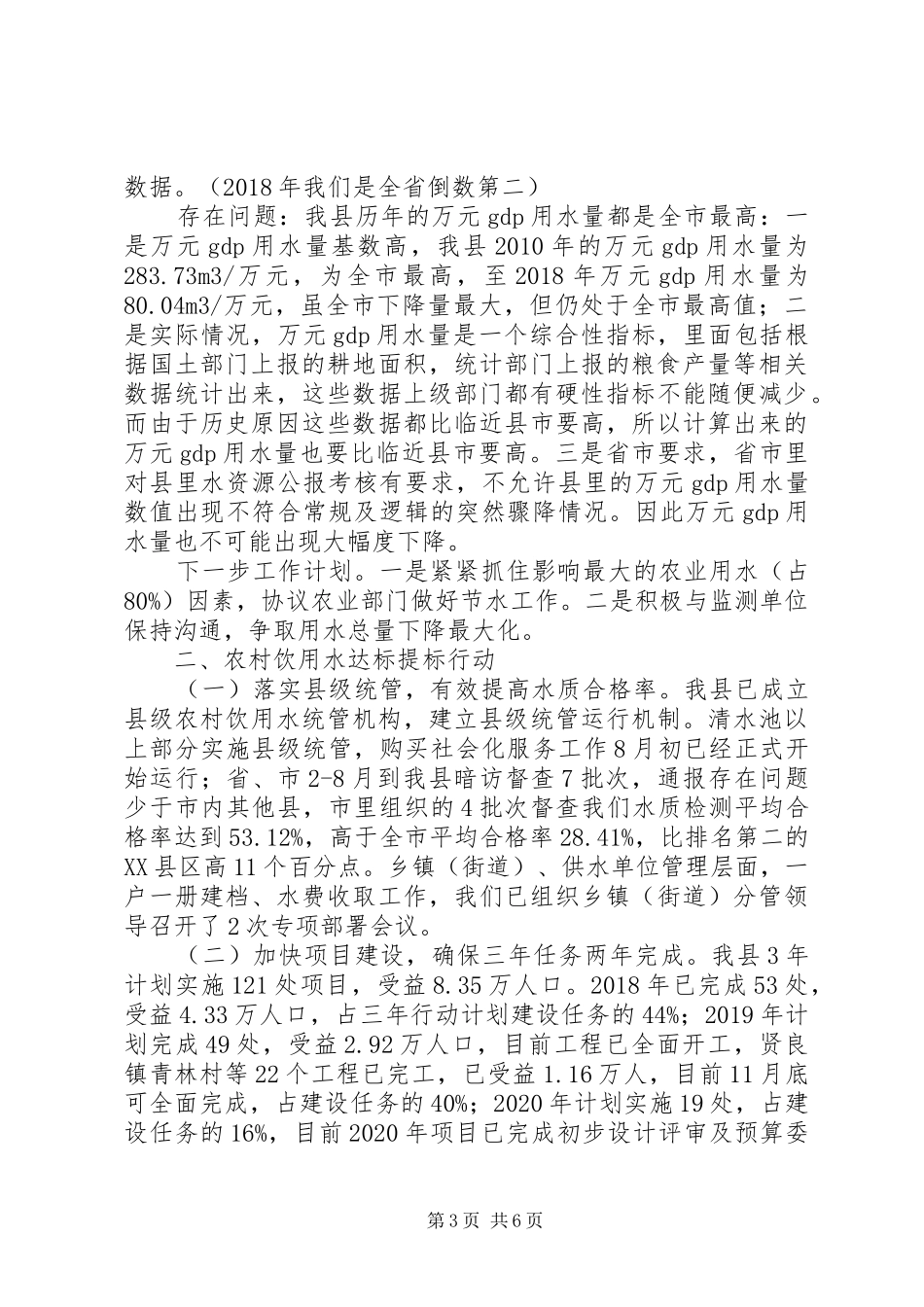

农村饮用水达标提标建设任务
2019年,计划完成49处58个村,受益2
92万人口,总投资5009万元
目前工程已全面开工,贤良镇青林村等22个工程已完工,已受益1
16万人,完成率40%
预计11月底可全部完成
中小河流综合治理任务
河道综合治理年度计划完成3公里,截止目前已完成1
5公里,完成率为50%,预计12月底可全部完成
百项千亿防洪排涝工程
“百项千亿”防洪排涝工程今年计划全面推进兰溪桥水库扩建工程建设,完成投资3亿元
目前标准农田提升方案及占补、水保方案批复、矿产资源压覆证明、局部规划调整批复及林地征占许可批复等全部前置专题均已完成,建设用地农转用组件材料7月25日已通过市、省自然资源部门审查并上报至国家自然资源部等候审查
库区移民评估报告送达工作已经接近尾声,9月底将启动签约工作;移民安置地方案正在优化
已完成年度投资2亿元,完成率第1页共6页66
下一步,争取9月份完成土地农转用报批工作,11月底正式动工建设大坝主体工程和移民安置地基础设施
