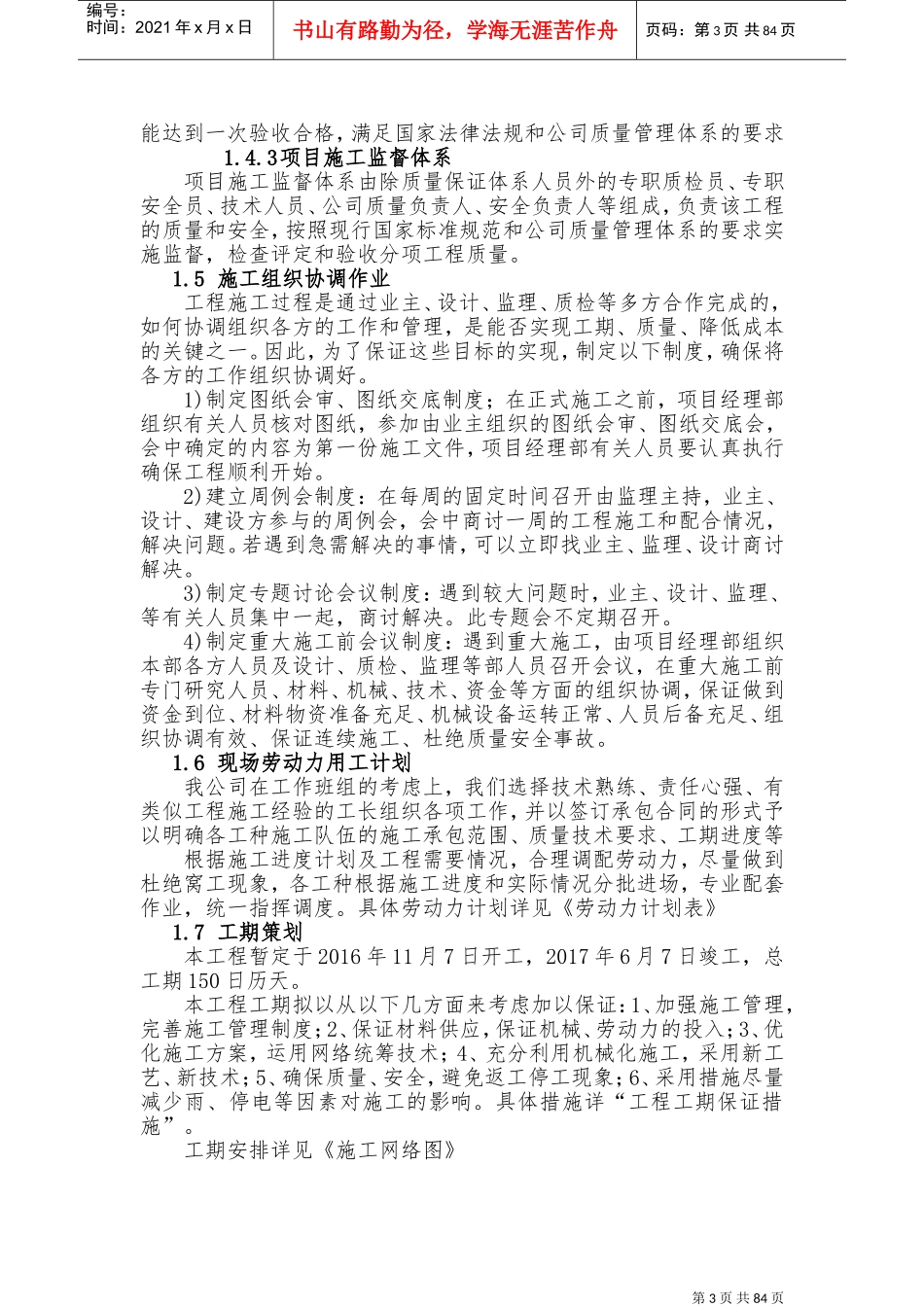

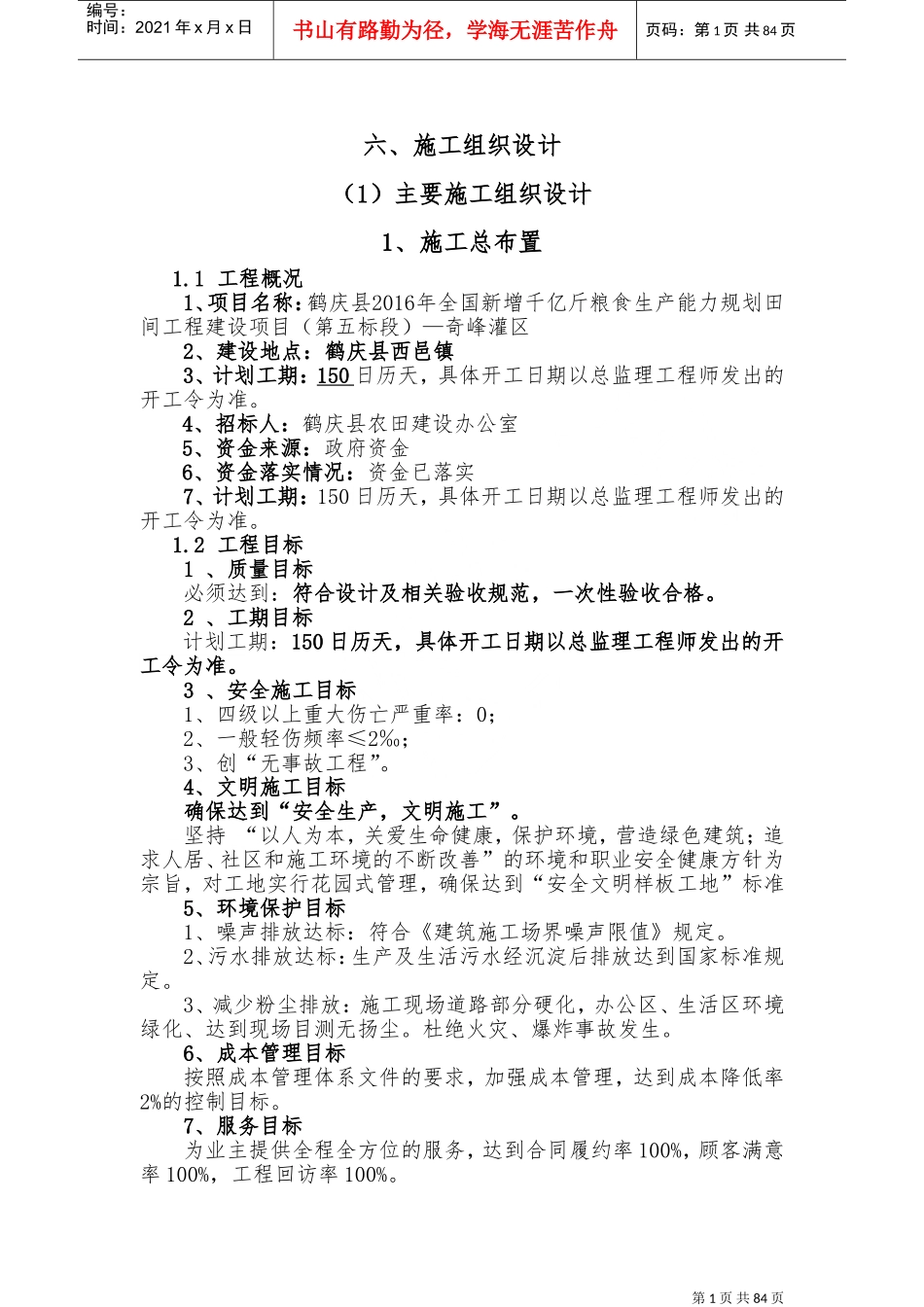

第1页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共84页六、施工组织设计(1)主要施工组织设计1、施工总布置1
1工程概况1、项目名称:鹤庆县2016年全国新增千亿斤粮食生产能力规划田间工程建设项目(第五标段)—奇峰灌区2、建设地点:鹤庆县西邑镇3、计划工期:150日历天,具体开工日期以总监理工程师发出的开工令为准
4、招标人:鹤庆县农田建设办公室5、资金来源:政府资金6、资金落实情况:资金已落实7、计划工期:150日历天,具体开工日期以总监理工程师发出的开工令为准
2工程目标1、质量目标必须达到:符合设计及相关验收规范,一次性验收合格
2、工期目标计划工期:150日历天,具体开工日期以总监理工程师发出的开工令为准
3、安全施工目标1、四级以上重大伤亡严重率:0;2、一般轻伤频率≤2‰;3、创“无事故工程”
4、文明施工目标确保达到“安全生产,文明施工”
坚持“以人为本,关爱生命健康,保护环境,营造绿色建筑;追求人居、社区和施工环境的不断改善”的环境和职业安全健康方针为宗旨,对工地实行花园式管理,确保达到“安全文明样板工地”标准5、环境保护目标1、噪声排放达标:符合《建筑施工场界噪声限值》规定
2、污水排放达标:生产及生活污水经沉淀后排放达到国家标准规定
3、减少粉尘排放:施工现场道路部分硬化,办公区、生活区环境绿化、达到现场目测无扬尘
杜绝火灾、爆炸事故发生
6、成本管理目标按照成本管理体系文件的要求,加强成本管理,达到成本降低率2%的控制目标
7、服务目标为业主提供全程全方位的服务,达到合同履约率100%,顾客满意率100%,工程回访率100%
第2页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共84页1

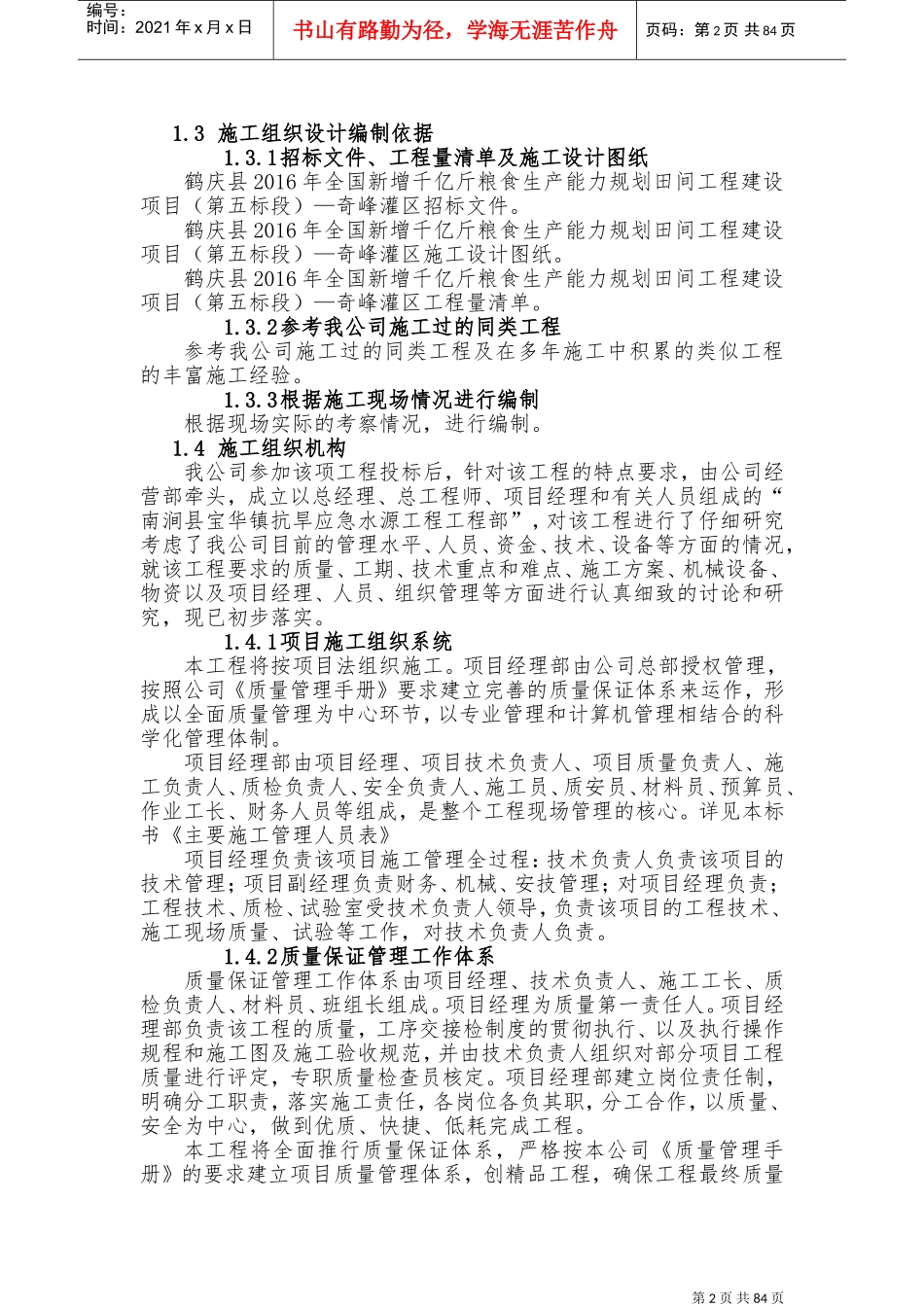

3施工组织设计编制依据1
1招标文件、工程量清单及施工设计图纸鹤庆县2016年全国新
