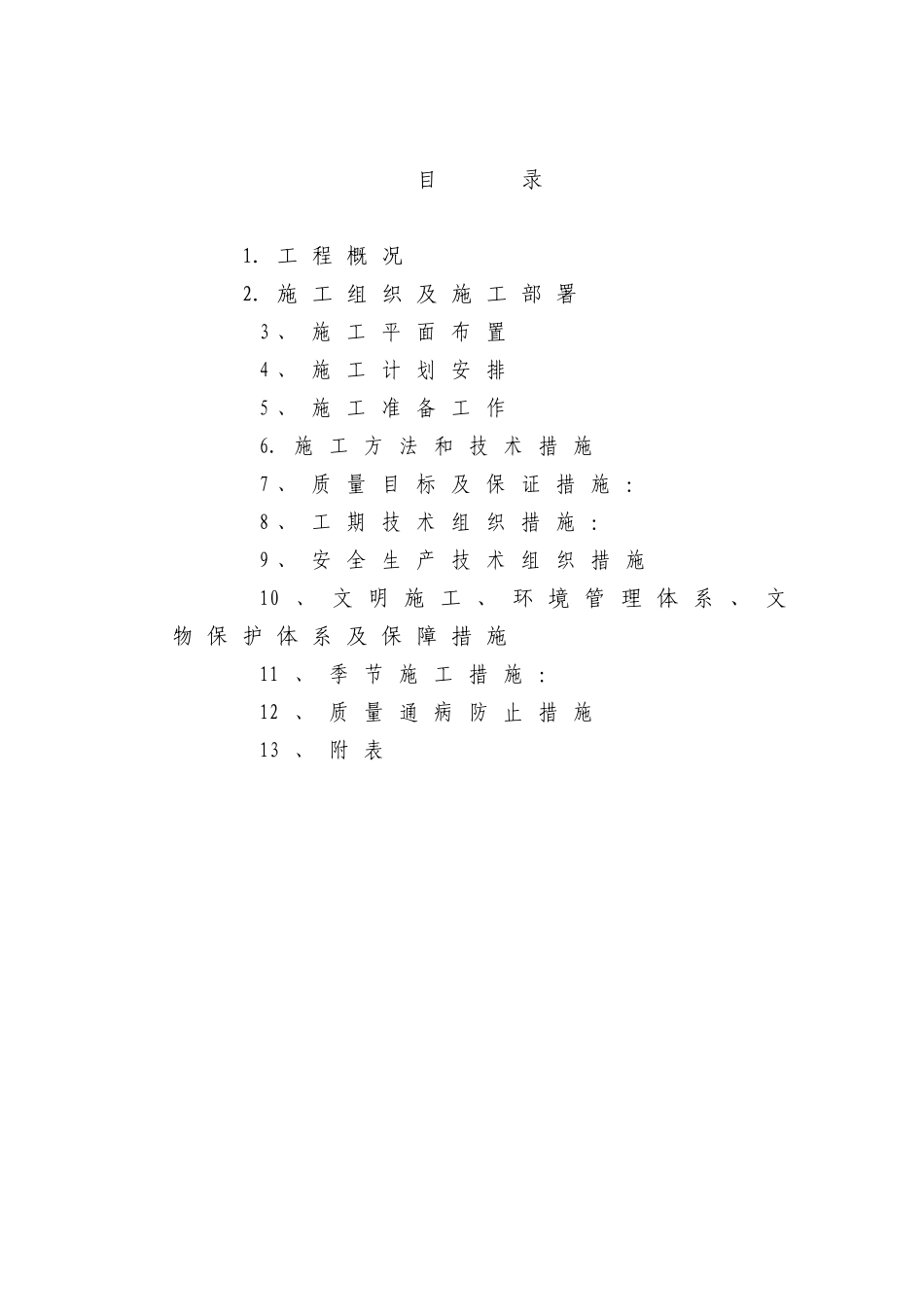

施工组织及施工部署3、施工平面布置4、施工计划安排5、施工准备工作6
施工方法和技术措施7、质量目标及保证措施:8、工期技术组织措施:9、安全生产技术组织措施10、文明施工、环境管理体系、文物保护体系及保障措施11、季节施工措施:12、质量通病防止措施13、附表第1页共79页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共79页肥城市颐景园小区22#、23#、25#住宅楼工程施工组织设计1
1工程概况肥城市颐景园小区22#、23#、25#住宅楼工程,砖混结构,五层
总建筑面积11820
建筑总高度为18
本工程按6度建筑抗震设防
建筑使用年限为二级(50年),建筑安全等级为二级,基础为C30钢筋混凝土条形基础,C15素混凝土垫层,MU10机制红砖,配合比±0
000以下M7
5水泥砂浆砌筑,±0
000米以上储藏室、五层及阁楼层采用M7
5混合砂浆,其余采用M5
现浇板、圈梁、柱梁等为C20混凝土现浇
装修按一般民用住宅要求,室内装修做法为:内墙抹灰;地面为细石砼地面和砼防潮地面;楼面为水泥砂浆压光楼面(楼梯间)水泥砼楼面;外墙为水泥压光墙面
屋面为TS-C高分子防水卷材,挤塑聚苯板保温屋面
安装工程包括:水、电、卫等1
2施工特点本工程为砖混结构

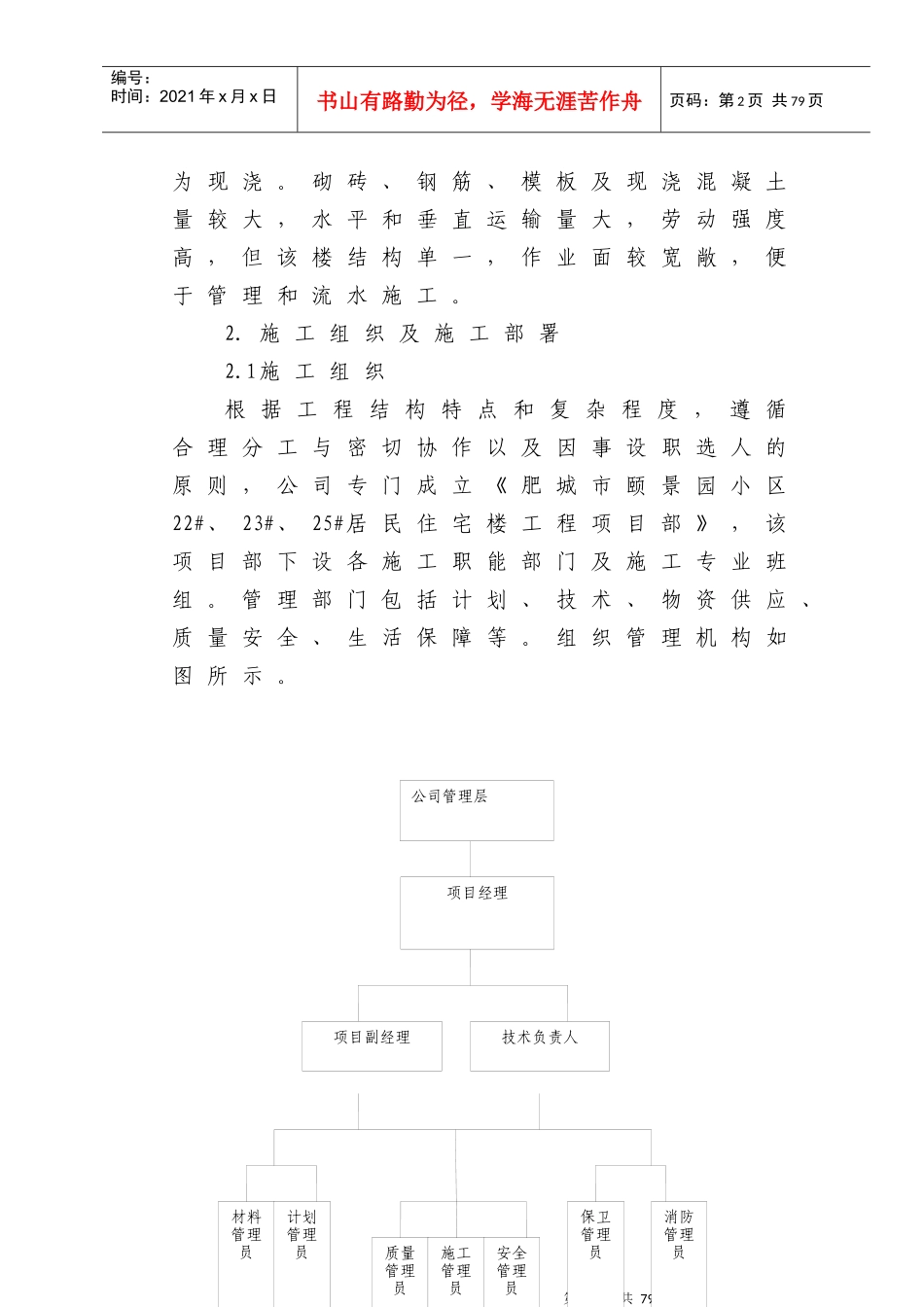

梁、板、楼梯等第2页共79页第1页共79页项目经理项目副经理技术负责人材料管理员计划管理员质量管理员施工管理员安全管理员保卫管理员消防管理员公司管理层编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共79页为现浇
砌砖、钢筋、模板及现浇混凝土量较大,水平和垂直运输量大,劳动强度高,但该楼结构单一,作业面较宽敞,便于管理和流水施工
施工组织及施工部署2
1施工组织根据工程结构特点和复杂程度,遵循合理分工与密切协作以及因事
