第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页后浇带施工方案在建筑工程中,通过设置后浇带来解决设计中考虑沉降差异或钢筋混凝土的收缩变形以及混凝土的温度应力等问题已广泛应用
后浇带施工是保证结构有效连接的重要环节
我司在施工石狮服装批发城(一期)工程中,重视后浇带各工序的施工质量,确保后浇带满足设计意图,从而起到它应有的作用
石狮服装批发城(一期)工程为地下1层、地上4层的框剪结构,其平面尺寸196m×66m
由纵向4道、横向1道1000mm宽后浇带将整个平面划分为10个施工段
后浇带长达460m
1.后浇带的留设及支模1
1地下室底板、外墙后浇带地下室后浇带施工中,底板、外墙后浇带防水是两个值得注意的问题
本工程地下水位-4
50m,底板底标高为-4
60m,根据作业方案,人工挖孔桩施工阶段采用的深井降水措施,在垫层施工后停止

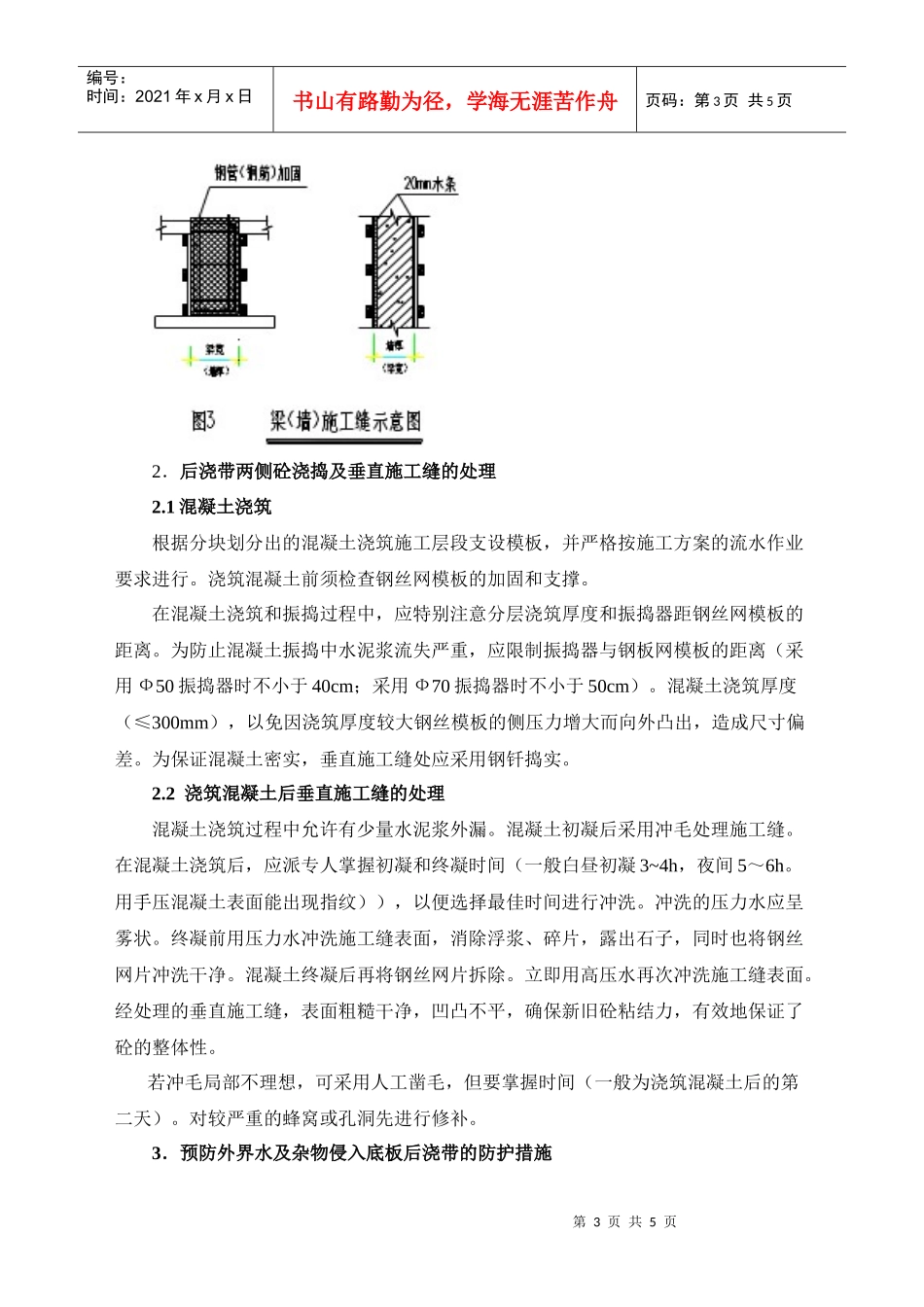

为防止地下水产生突涌,采用对底板后浇带处混凝土垫层施工进行加厚、提高混凝土强度等级,局部配筋等措施(见图1)
后浇带封闭前的防水应构成一个整体,因而后浇带处基础梁的防水处理需事先安排,不可遗漏
为方便施工,该部分基础梁侧模宜采用砖模,抹平后做防水
第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页外墙后浇带防水做法,由于施工中支模加固、混凝土浇捣等影响,极易造成护墙及防水层的破坏

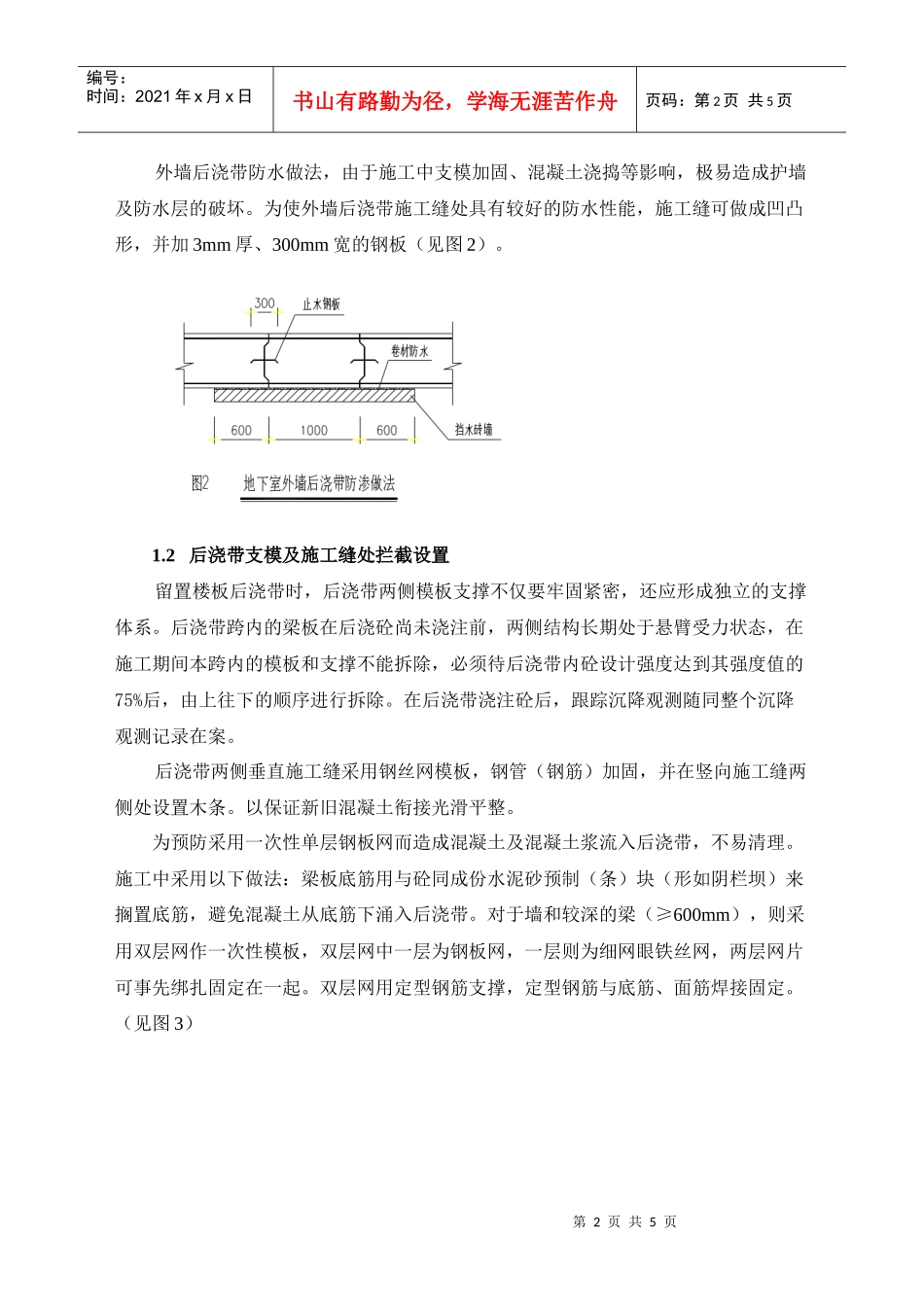

为使外墙后浇带施工缝处具有较好的防水性能,施工缝可做成凹凸形,并加3mm厚、300mm宽的钢板(见图2)

2后浇带支模及施工缝处拦截设置留置楼板后浇带时,后浇带两侧模板支撑不仅要牢固紧密,还应形成独立的支撑体系
后浇带跨内的梁板在后浇砼尚未浇注前,两侧结构长期处于悬臂受力状态,在施工期间本跨内的模板和支撑不能拆除,必须待后浇带内砼设计强度达到其强度值的75%后,由
