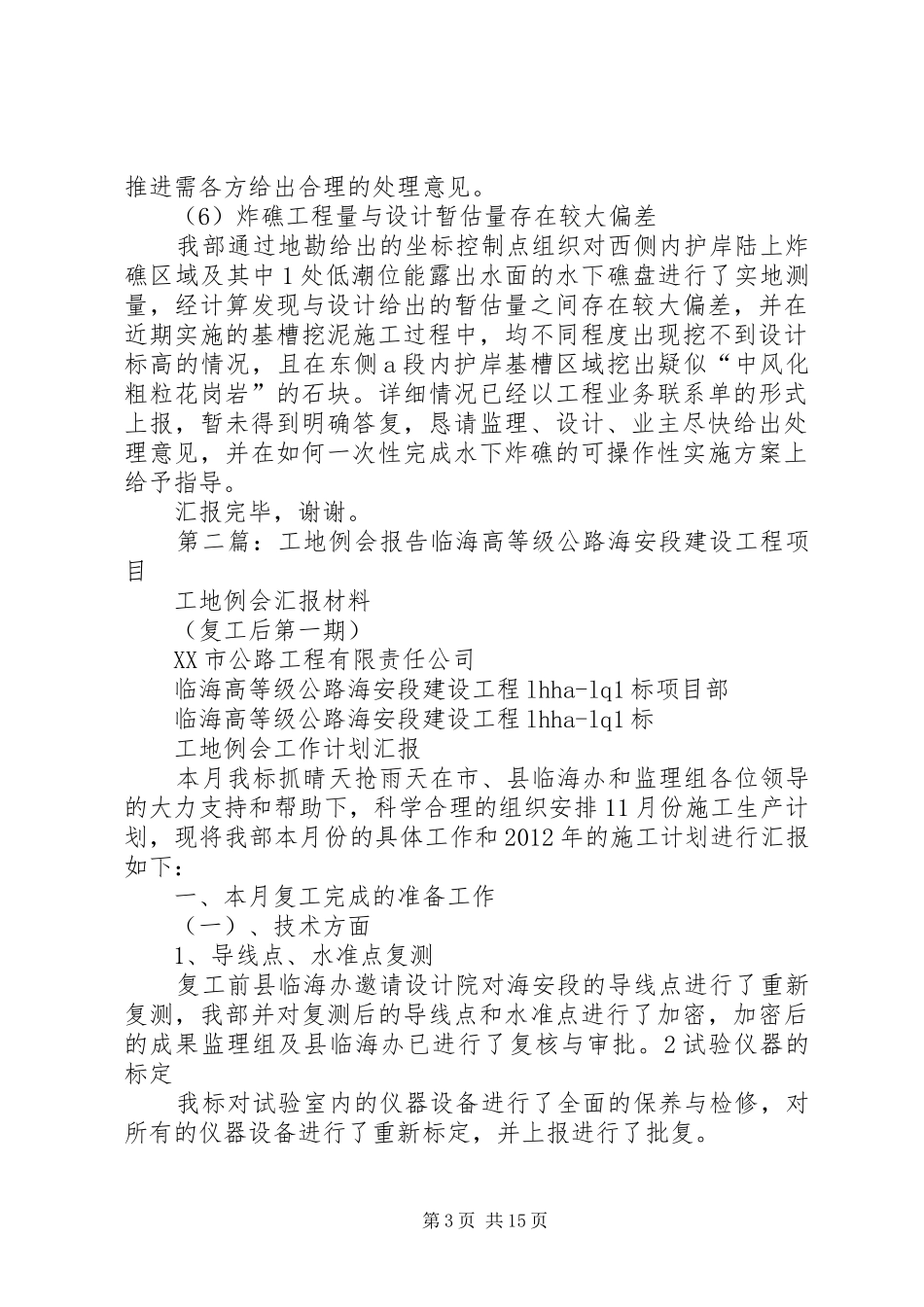

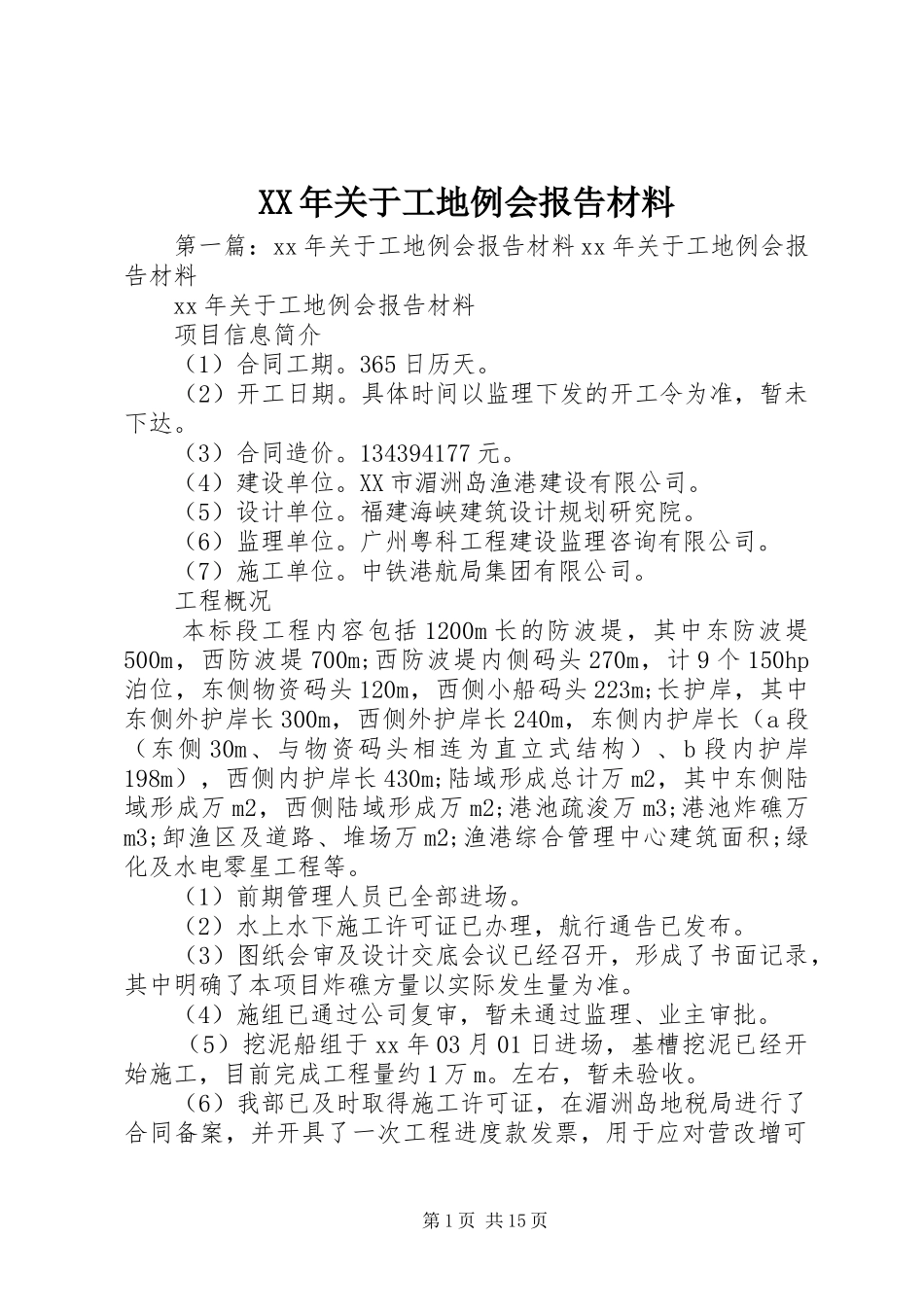

XX年关于工地例会报告材料第一篇:xx年关于工地例会报告材料xx年关于工地例会报告材料xx年关于工地例会报告材料项目信息简介(1)合同工期
365日历天
(2)开工日期
具体时间以监理下发的开工令为准,暂未下达
(3)合同造价
134394177元
(4)建设单位
XX市湄洲岛渔港建设有限公司
(5)设计单位
福建海峡建筑设计规划研究院
(6)监理单位
广州粤科工程建设监理咨询有限公司
(7)施工单位
中铁港航局集团有限公司
工程概况本标段工程内容包括1200m长的防波堤,其中东防波堤500m,西防波堤700m;西防波堤内侧码头270m,计9个150hp泊位,东侧物资码头120m,西侧小船码头223m;长护岸,其中东侧外护岸长300m,西侧外护岸长240m,东侧内护岸长(a段(东侧30m、与物资码头相连为直立式结构)、b段内护岸198m),西侧内护岸长430m;陆域形成总计万m2,其中东侧陆域形成万m2,西侧陆域形成万m2;港池疏浚万m3;港池炸礁万m3;卸渔区及道路、堆场万m2;渔港综合管理中心建筑面积;绿化及水电零星工程等
(1)前期管理人员已全部进场
(2)水上水下施工许可证已办理,航行通告已发布
(3)图纸会审及设计交底会议已经召开,形成了书面记录,其中明确了本项目炸礁方量以实际发生量为准
(4)施组已通过公司复审,暂未通过监理、业主审批
(5)挖泥船组于xx年03月01日进场,基槽挖泥已经开始施工,目前完成工程量约1万m
左右,暂未验收
(6)我部已及时取得施工许可证,在湄洲岛地税局进行了合同备案,并开具了一次工程进度款发票,用于应对营改增可第1页共15页能带来的风险
(7)西侧内护岸沙袋围堰准备开始施工
(1)人员物资通行问题因本工程工期紧,任务重,作业人员及物资通行较为集中、频繁,为保证本工程能严格按计划实施,望各相关部门及领导为本项目人员及物资上下岛期间的通
