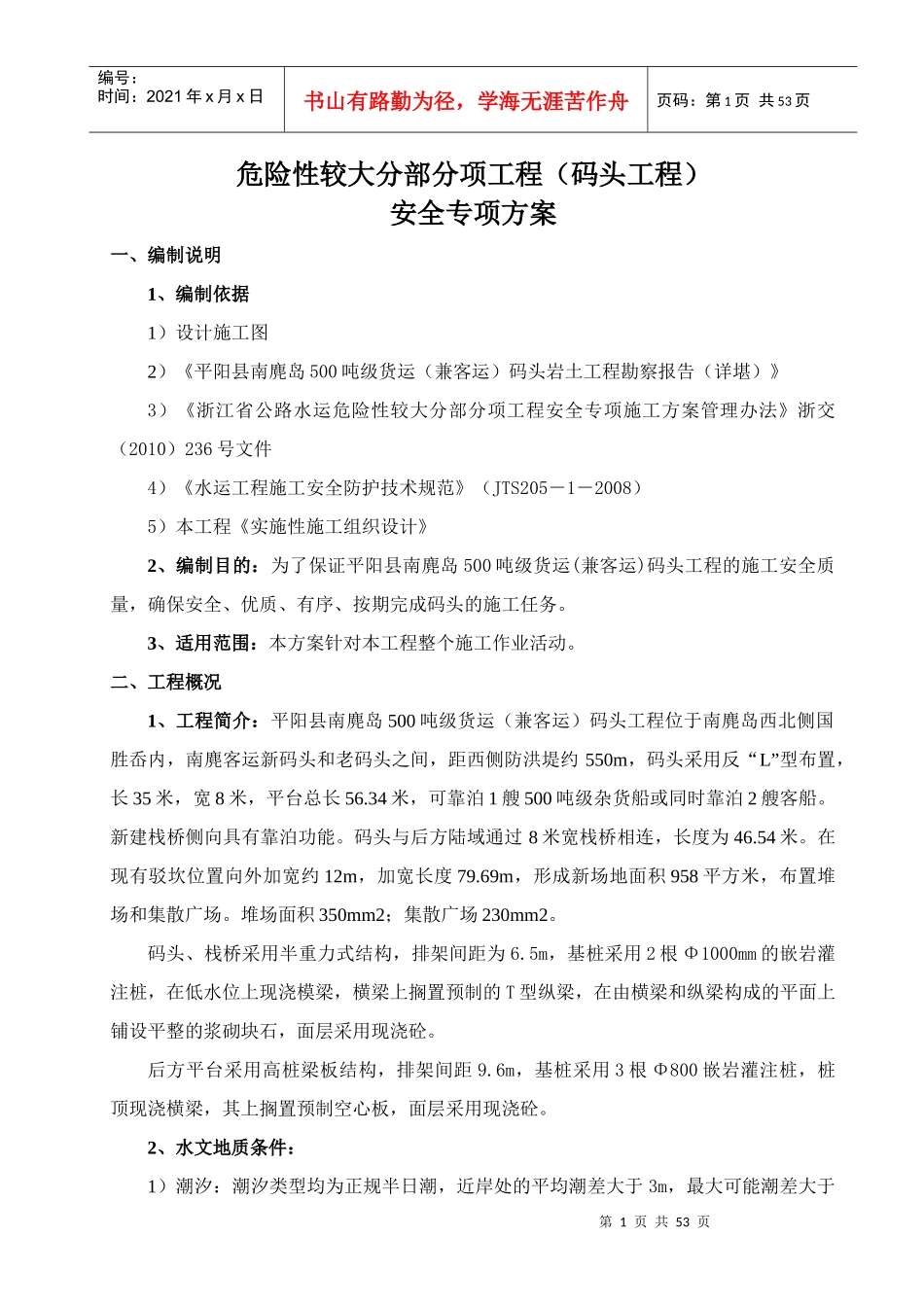

第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共53页危险性较大分部分项工程(码头工程)安全专项方案一、编制说明1、编制依据1)设计施工图2)《平阳县南麂岛500吨级货运(兼客运)码头岩土工程勘察报告(详堪)》3)《浙江省公路水运危险性较大分部分项工程安全专项施工方案管理办法》浙交(2010)236号文件4)《水运工程施工安全防护技术规范》(JTS205-1-2008)5)本工程《实施性施工组织设计》2、编制目的:为了保证平阳县南麂岛500吨级货运(兼客运)码头工程的施工安全质量,确保安全、优质、有序、按期完成码头的施工任务
3、适用范围:本方案针对本工程整个施工作业活动

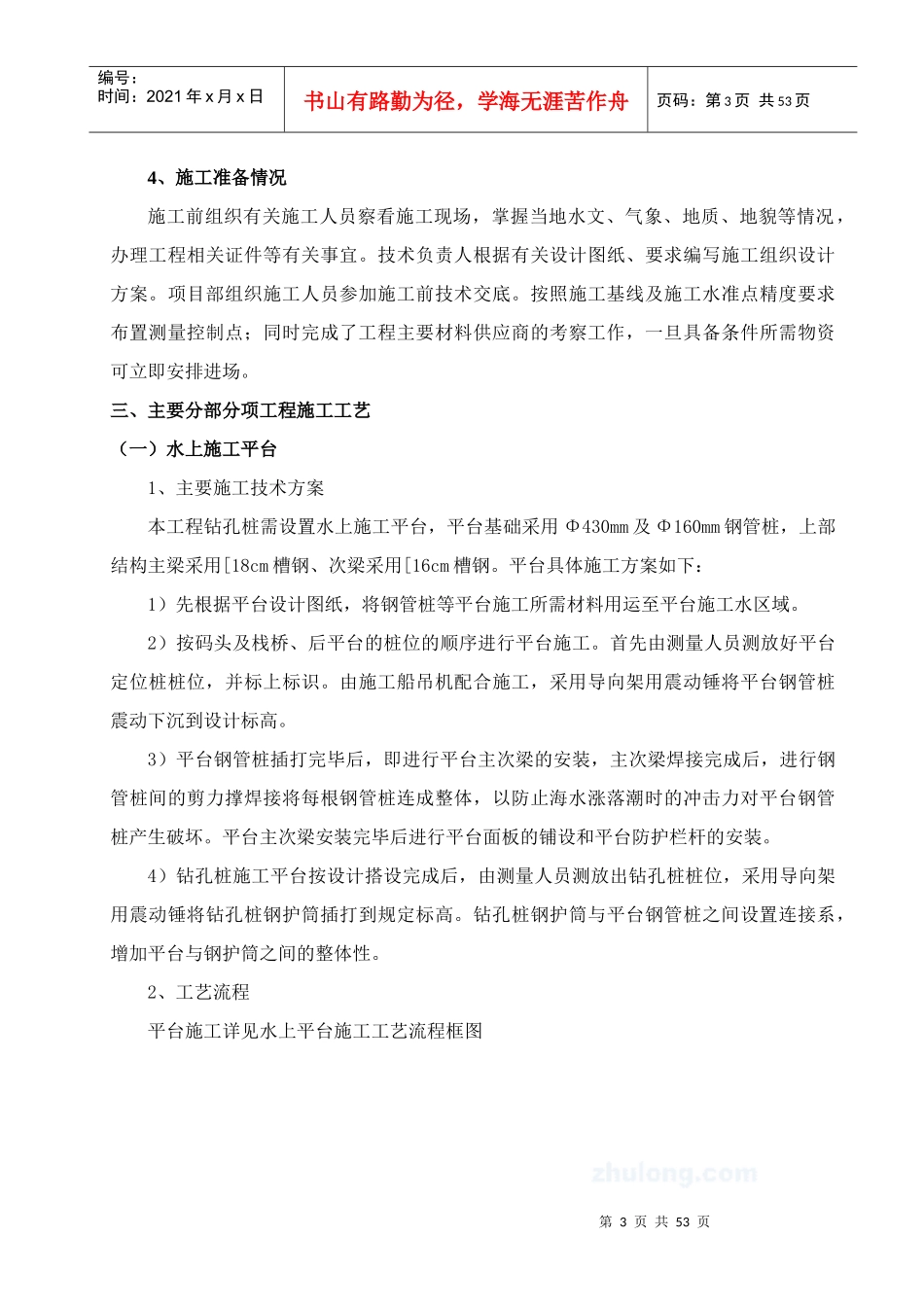

二、工程概况1、工程简介:平阳县南麂岛500吨级货运(兼客运)码头工程位于南麂岛西北侧国胜岙内,南麂客运新码头和老码头之间,距西侧防洪堤约550m,码头采用反“L”型布置,长35米,宽8米,平台总长56
34米,可靠泊1艘500吨级杂货船或同时靠泊2艘客船
新建栈桥侧向具有靠泊功能
码头与后方陆域通过8米宽栈桥相连,长度为46
在现有驳坎位置向外加宽约12m,加宽长度79
69m,形成新场地面积958平方米,布置堆场和集散广场
堆场面积350mm2;集散广场230mm2
码头、栈桥采用半重力式结构,排架间距为6
5m,基桩采用2根Φ1000mm的嵌岩灌注桩,在低水位上现浇模梁,横梁上搁置预制的T型纵梁,在由横梁和纵梁构成的平面上铺设平整的浆砌块石,面层采用现浇砼
后方平台采用高桩梁板结构,排架间距9
6m,基桩采用3根Φ800嵌岩灌注桩,桩顶现浇横梁,其上搁置预制空心板,面层采用现浇砼
2、水文地质条件:1)潮汐:潮汐类型均为正规半日潮,近岸处的平均潮差大于3m,最大可能潮差大于第2页共53页第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无
