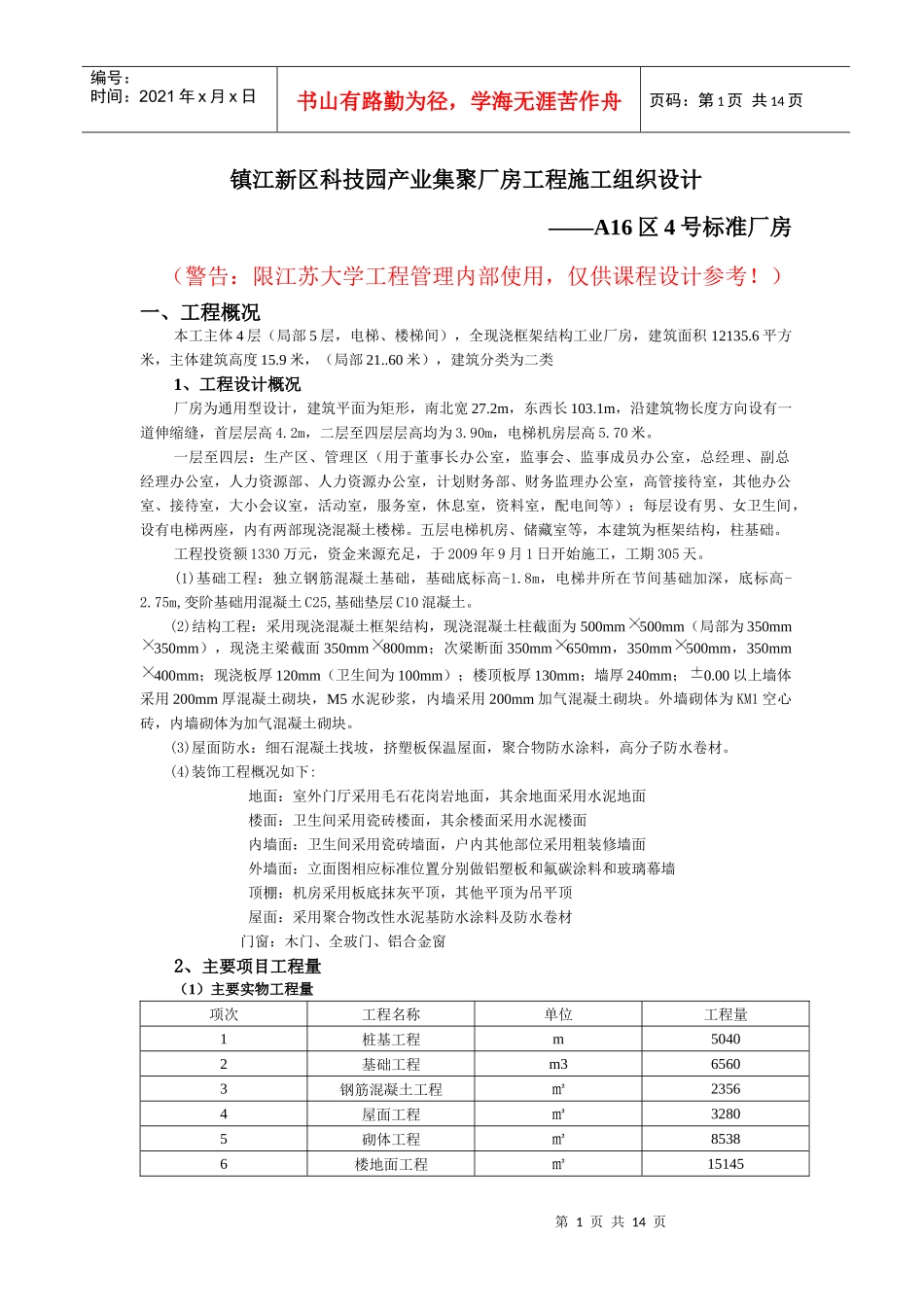

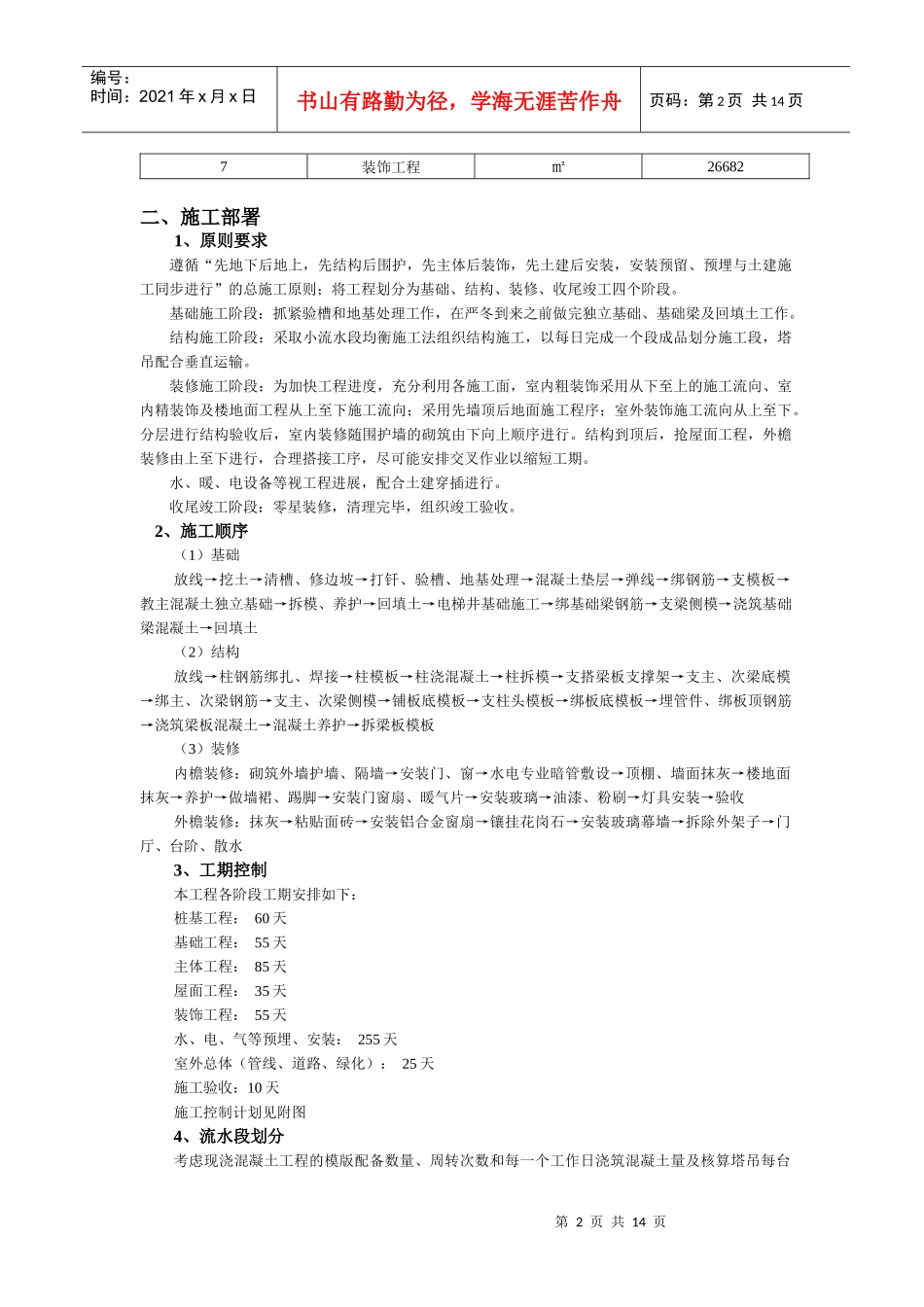

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页镇江新区科技园产业集聚厂房工程施工组织设计——A16区4号标准厂房(警告:限江苏大学工程管理内部使用,仅供课程设计参考!)一、工程概况本工主体4层(局部5层,电梯、楼梯间),全现浇框架结构工业厂房,建筑面积12135.6平方米,主体建筑高度15.9米,(局部21..60米),建筑分类为二类1、工程设计概况厂房为通用型设计,建筑平面为矩形,南北宽27.2m,东西长103.1m,沿建筑物长度方向设有一道伸缩缝,首层层高4.2m,二层至四层层高均为3.90m,电梯机房层高5.70米。一层至四层:生产区、管理区(用于董事长办公室,监事会、监事成员办公室,总经理、副总经理办公室,人力资源部、人力资源办公室,计划财务部、财务监理办公室,高管接待室,其他办公室、接待室,大小会议室,活动室,服务室,休息室,资料室,配电间等);每层设有男、女卫生间,设有电梯两座,内有两部现浇混凝土楼梯。五层电梯机房、储藏室等,本建筑为框架结构,柱基础。工程投资额1330万元,资金来源充足,于2009年9月1日开始施工,工期305天。(1)基础工程:独立钢筋混凝土基础,基础底标高-1.8m,电梯井所在节间基础加深,底标高-2.75m,变阶基础用混凝土C25,基础垫层C10混凝土。(2)结构工程:采用现浇混凝土框架结构,现浇混凝土柱截面为500mm500mm(局部为350mm350mm),现浇主梁截面350mm800mm;次梁断面350mm650mm,350mm500mm,350mm400mm;现浇板厚120mm(卫生间为100mm);楼顶板厚130mm;墙厚240mm;0.00以上墙体采用200mm厚混凝土砌块,M5水泥砂浆,内墙采用200mm加气混凝土砌块。外墙砌体为KM1空心砖,内墙砌体为加气混凝土砌块。(3)屋面防水:细石混凝土找坡,挤塑板保温屋面,聚合物防水涂料,高分子防水卷材。(4)装饰工程概况如下:地面:室外门厅采用毛石花岗岩地面,其余地面采用水泥地面楼面:卫生间采用瓷砖楼面,其余楼面采用水泥楼面内墙面:卫生间采用瓷砖墙面,户内其他部位采用粗装修墙面外墙面:立面图相应标准位置分别做铝塑板和氟碳涂料和玻璃幕墙顶棚:机房采用板底抹灰平顶,其他平顶为吊平顶屋面:采用聚合物改性水泥基防水涂料及防水卷材门窗:木门、全玻门、铝合金窗2、主要项目工程量(1)主要实物工程量项次工程名称单位工程量1桩基工程m50402基础工程m365603钢筋混凝土工程㎡23564屋面工程㎡32805砌体工程㎡85386楼地面工程㎡15145第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页7装饰工程㎡26682二、施工部署1、原则要求遵循“先地下后地上,先结构后围护,先主体后装饰,先土建后安装,安装预留、预埋与土建施工同步进行”的总施工原则;将工程划分为基础、结构、装修、收尾竣工四个阶段。基础施工阶段:抓紧验槽和地基处理工作,在严冬到来之前做完独立基础、基础梁及回填土工作。结构施工阶段:采取小流水段均衡施工法组织结构施工,以每日完成一个段成品划分施工段,塔吊配合垂直运输。装修施工阶段:为加快工程进度,充分利用各施工面,室内粗装饰采用从下至上的施工流向、室内精装饰及楼地面工程从上至下施工流向;采用先墙顶后地面施工程序;室外装饰施工流向从上至下。分层进行结构验收后,室内装修随围护墙的砌筑由下向上顺序进行。结构到顶后,抢屋面工程,外檐装修由上至下进行,合理搭接工序,尽可能安排交叉作业以缩短工期。水、暖、电设备等视工程进展,配合土建穿插进行。收尾竣工阶段:零星装修,清理完毕,组织竣工验收。2、施工顺序(1)基础放线→挖土→清槽、修边坡→打钎、验槽、地基处理→混凝土垫层→弹线→绑钢筋→支模板→教主混凝土独立基础→拆模、养护→回填土→电梯井基础施工→绑基础梁钢筋→支梁侧模→浇筑基础梁混凝土→回填土(2)结构放线→柱钢筋绑扎、焊接→柱模板→柱浇混凝土→柱拆模→支搭梁板支撑架→支主、次梁底模→绑主、次梁钢筋→支主、次梁侧模→铺板底模板→支柱头模板→绑板底模板→埋管件、绑板顶钢筋→浇筑梁板混凝土→混凝土养护→拆梁板模板(3)装修内檐装修:砌筑外墙护墙、隔...
