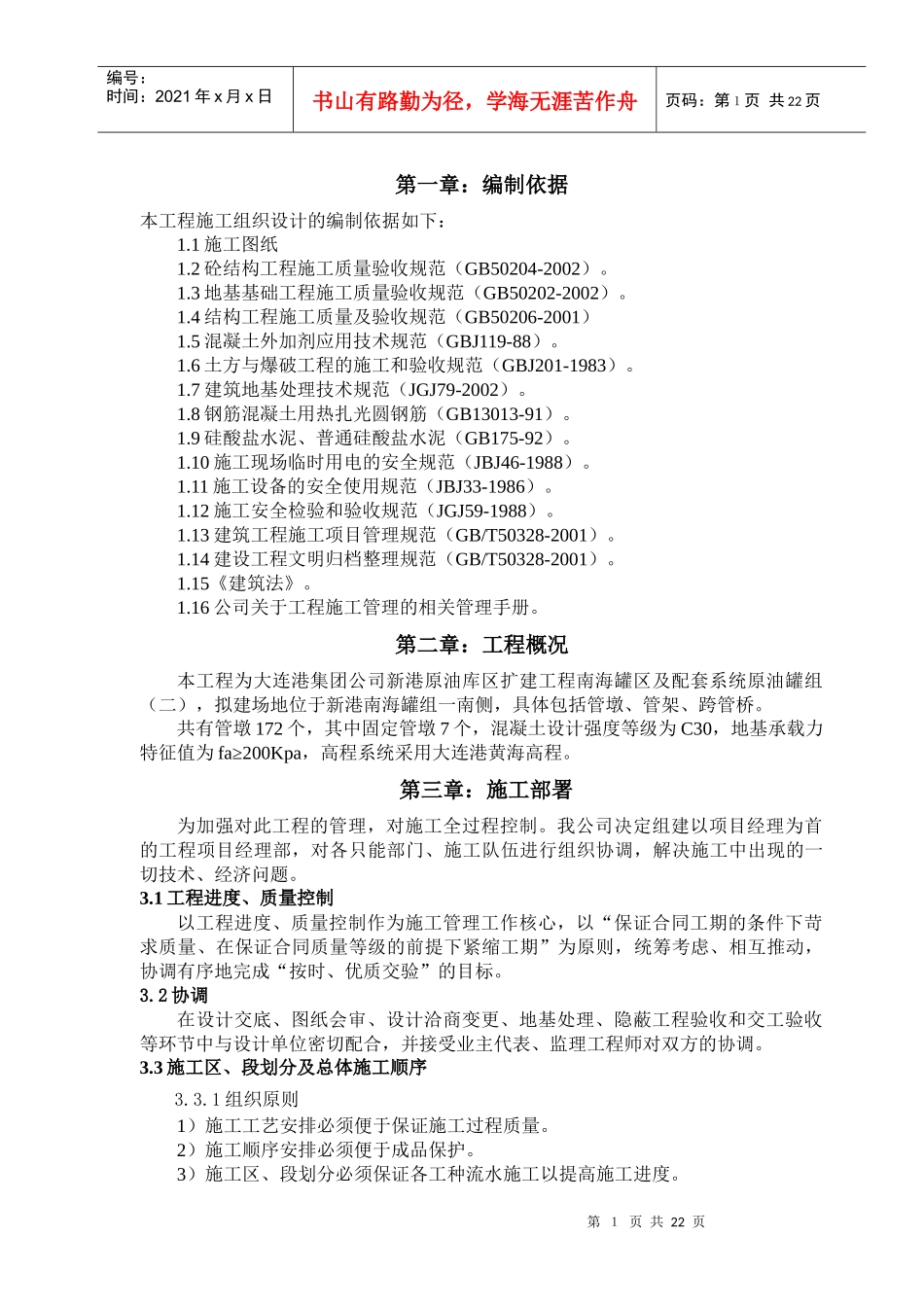

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页第一章:编制依据本工程施工组织设计的编制依据如下:1
1施工图纸1
2砼结构工程施工质量验收规范(GB50204-2002)
3地基基础工程施工质量验收规范(GB50202-2002)
4结构工程施工质量及验收规范(GB50206-2001)1
5混凝土外加剂应用技术规范(GBJ119-88)
6土方与爆破工程的施工和验收规范(GBJ201-1983)
7建筑地基处理技术规范(JGJ79-2002)
8钢筋混凝土用热扎光圆钢筋(GB13013-91)
9硅酸盐水泥、普通硅酸盐水泥(GB175-92)
10施工现场临时用电的安全规范(JBJ46-1988)
11施工设备的安全使用规范(JBJ33-1986)
12施工安全检验和验收规范(JGJ59-1988)
13建筑工程施工项目管理规范(GB/T50328-2001)
14建设工程文明归档整理规范(GB/T50328-2001)
15《建筑法》
16公司关于工程施工管理的相关管理手册
第二章:工程概况本工程为大连港集团公司新港原油库区扩建工程南海罐区及配套系统原油罐组(二),拟建场地位于新港南海罐组一南侧,具体包括管墩、管架、跨管桥
共有管墩172个,其中固定管墩7个,混凝土设计强度等级为C30,地基承载力特征值为fa≥200Kpa,高程系统采用大连港黄海高程

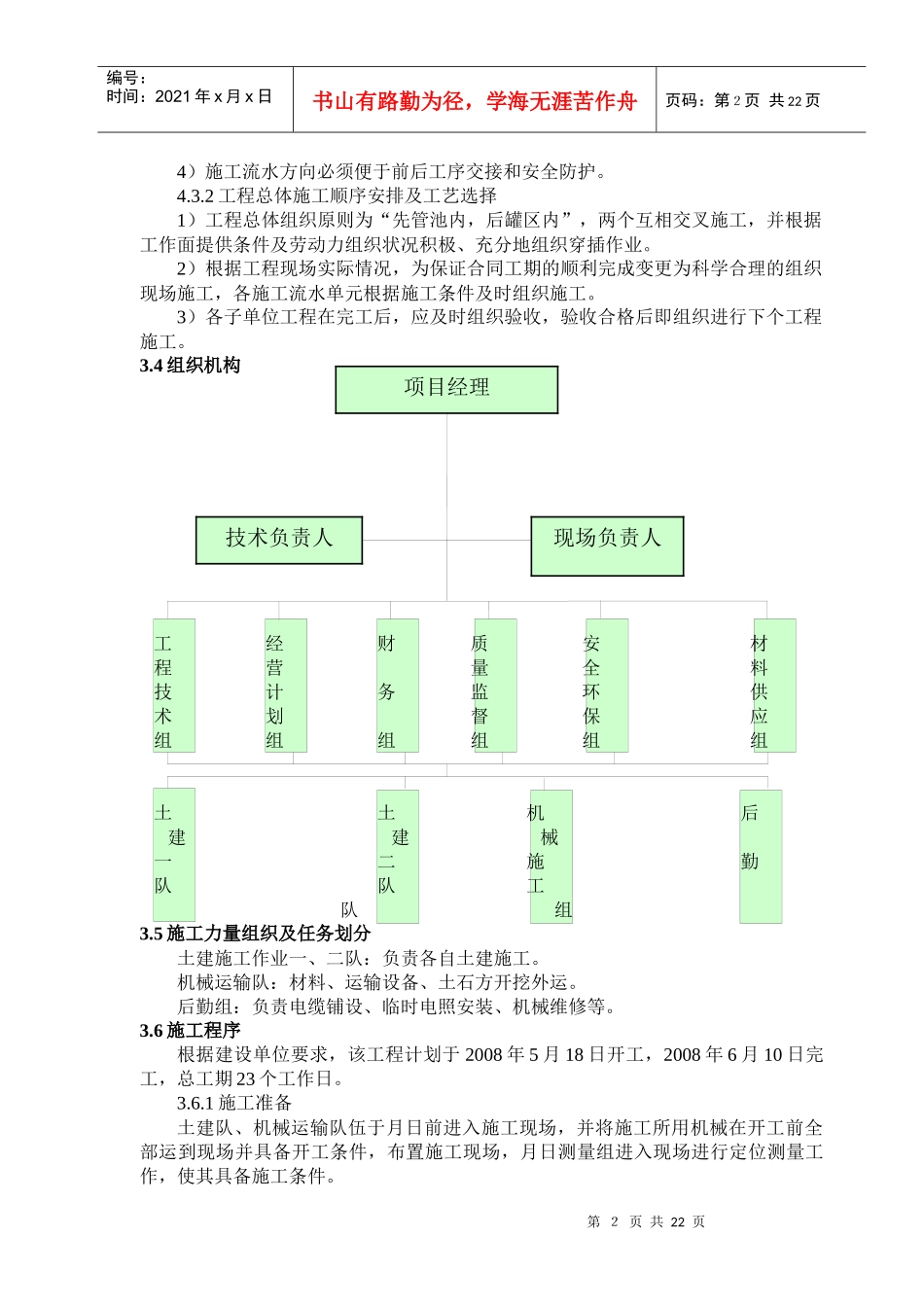

第三章:施工部署为加强对此工程的管理,对施工全过程控制
我公司决定组建以项目经理为首的工程项目经理部,对各只能部门、施工队伍进行组织协调,解决施工中出现的一切技术、经济问题

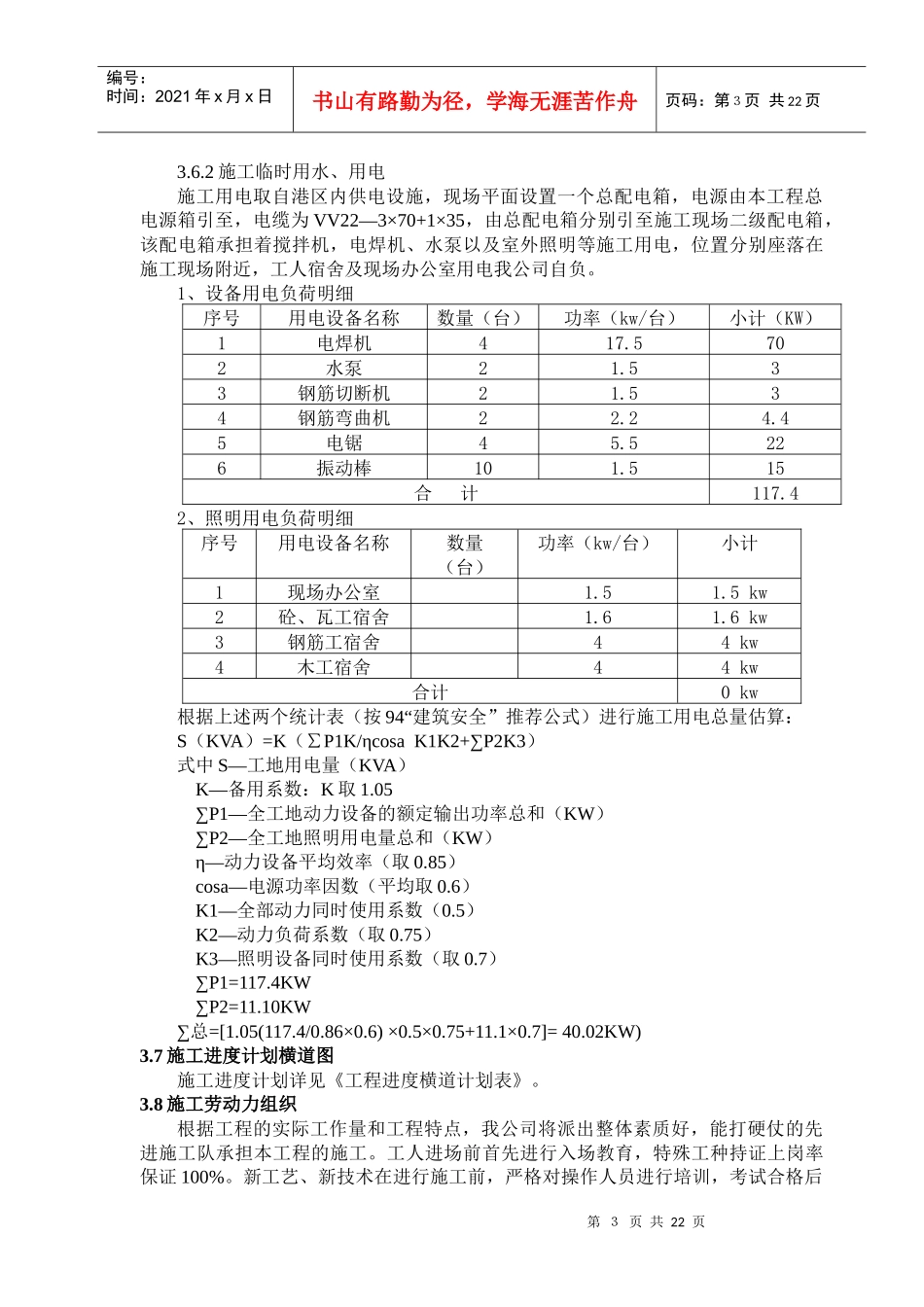

1工程进度、质量控制以工程进度、质量控制作为施工管理工作核心,以“保证合同工期的条件下苛求质量、在保证合同质量等级的前提下紧缩工期”为原则,统筹考虑
