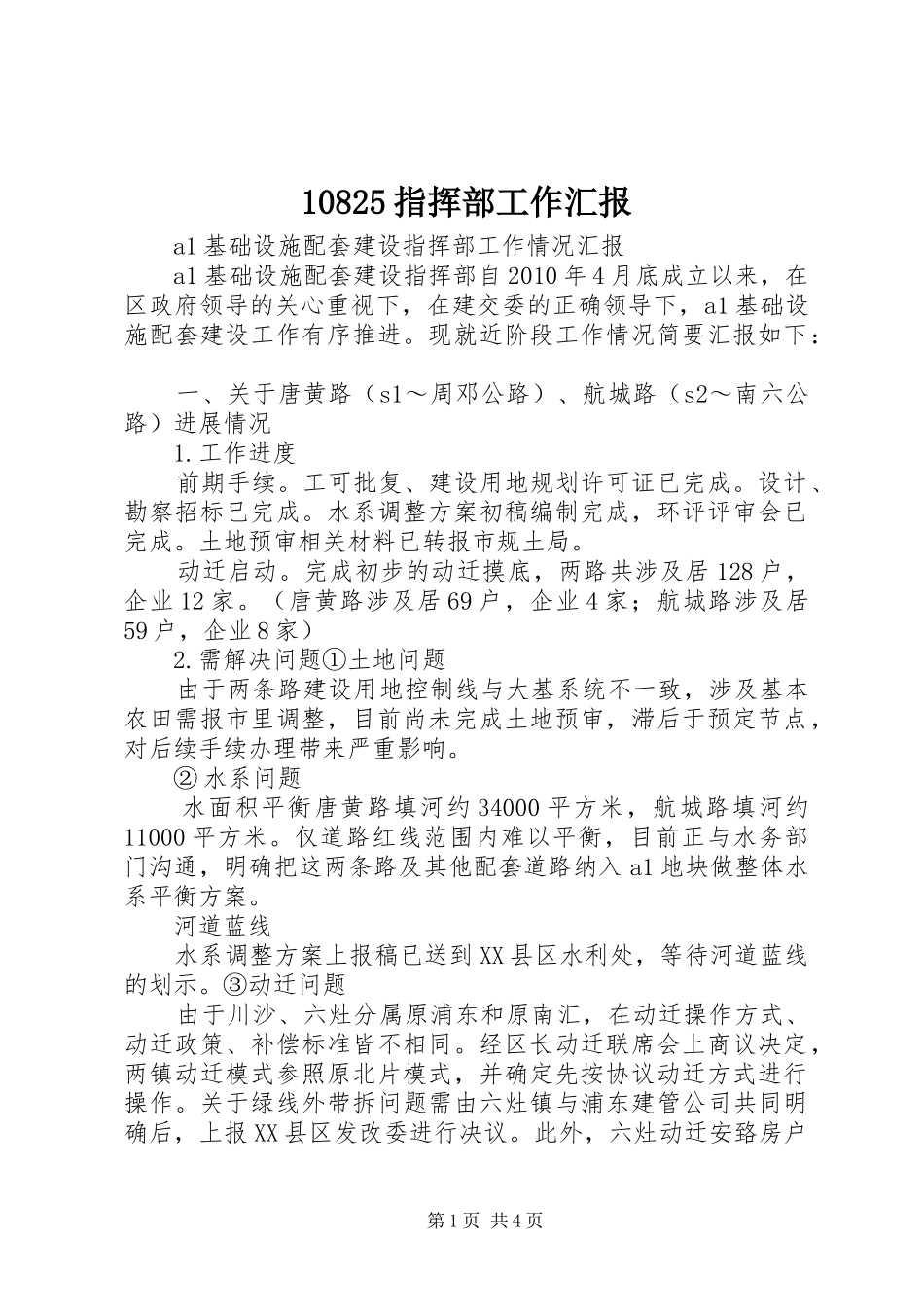

10825指挥部工作汇报a1基础设施配套建设指挥部工作情况汇报a1基础设施配套建设指挥部自2010年4月底成立以来,在区政府领导的关心重视下,在建交委的正确领导下,a1基础设施配套建设工作有序推进
现就近阶段工作情况简要汇报如下:一、关于唐黄路(s1~周邓公路)、航城路(s2~南六公路)进展情况1
工作进度前期手续
工可批复、建设用地规划许可证已完成
设计、勘察招标已完成
水系调整方案初稿编制完成,环评评审会已完成
土地预审相关材料已转报市规土局
完成初步的动迁摸底,两路共涉及居128户,企业12家
(唐黄路涉及居69户,企业4家;航城路涉及居59户,企业8家)2
需解决问题①土地问题由于两条路建设用地控制线与大基系统不一致,涉及基本农田需报市里调整,目前尚未完成土地预审,滞后于预定节点,对后续手续办理带来严重影响
②水系问题水面积平衡唐黄路填河约34000平方米,航城路填河约11000平方米
仅道路红线范围内难以平衡,目前正与水务部门沟通,明确把这两条路及其他配套道路纳入a1地块做整体水系平衡方案
河道蓝线水系调整方案上报稿已送到XX县区水利处,等待河道蓝线的划示
③动迁问题由于川沙、六灶分属原浦东和原南汇,在动迁操作方式、动迁政策、补偿标准皆不相同
经区长动迁联席会上商议决定,两镇动迁模式参照原北片模式,并确定先按协议动迁方式进行操作
关于绿线外带拆问题需由六灶镇与浦东建管公司共同明确后,上报XX县区发改委进行决议
此外,六灶动迁安臵房户第1页共4页型不合理(偏大),不适用当前动迁安臵

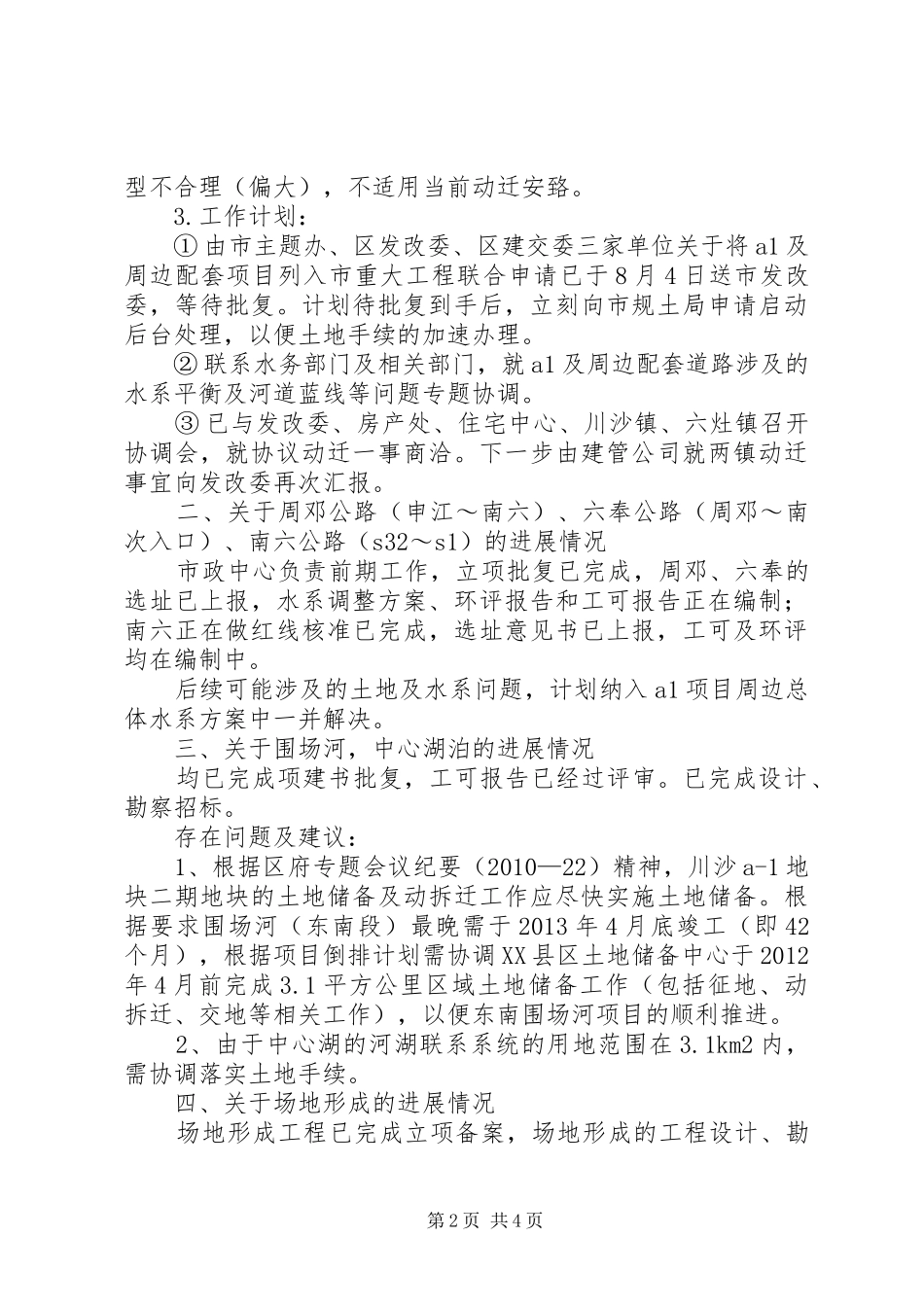

工作计划:①由市主题办、区发改委、区建交委三家单位关于将a1及周边配套项目列入市重大工程联合申请已于8月4日送市发改委,等待批复
计划待批复到手后,立刻向市规土局申请启动后台处理,以便土地手续的加速办理
②联系水务部门及相关部门,就a1及周边配套道路涉及的水系平衡及河道蓝线
