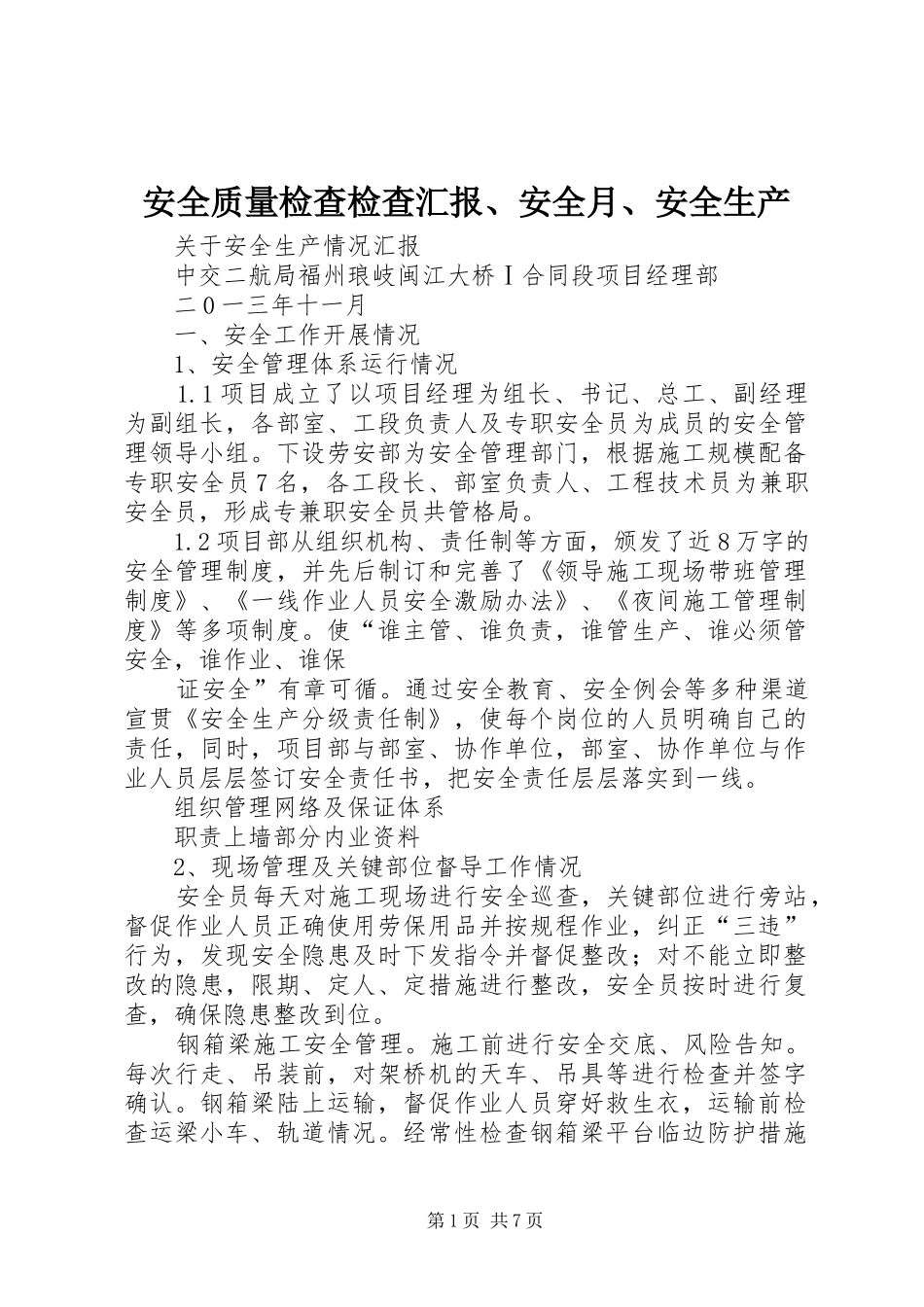

安全质量检查检查汇报、安全月、安全生产关于安全生产情况汇报中交二航局福州琅岐闽江大桥Ⅰ合同段项目经理部二0一三年十一月一、安全工作开展情况1、安全管理体系运行情况1
1项目成立了以项目经理为组长、书记、总工、副经理为副组长,各部室、工段负责人及专职安全员为成员的安全管理领导小组
下设劳安部为安全管理部门,根据施工规模配备专职安全员7名,各工段长、部室负责人、工程技术员为兼职安全员,形成专兼职安全员共管格局
2项目部从组织机构、责任制等方面,颁发了近8万字的安全管理制度,并先后制订和完善了《领导施工现场带班管理制度》、《一线作业人员安全激励办法》、《夜间施工管理制度》等多项制度
使“谁主管、谁负责,谁管生产、谁必须管安全,谁作业、谁保证安全”有章可循
通过安全教育、安全例会等多种渠道宣贯《安全生产分级责任制》,使每个岗位的人员明确自己的责任,同时,项目部与部室、协作单位,部室、协作单位与作业人员层层签订安全责任书,把安全责任层层落实到一线
组织管理网络及保证体系职责上墙部分内业资料2、现场管理及关键部位督导工作情况安全员每天对施工现场进行安全巡查,关键部位进行旁站,督促作业人员正确使用劳保用品并按规程作业,纠正“三违”行为,发现安全隐患及时下发指令并督促整改;对不能立即整改的隐患,限期、定人、定措施进行整改,安全员按时进行复查,确保隐患整改到位
钢箱梁施工安全管理
施工前进行安全交底、风险告知
每次行走、吊装前,对架桥机的天车、吊具等进行检查并签字确认
钢箱梁陆上运输,督促作业人员穿好救生衣,运输前检查运梁小车、轨道情况
经常性检查钢箱梁平台临边防护措施第1页共7页落实情况,规范施工现场临时用电及用气;针对钢箱梁梁体内焊接作业,加强了通风措施落实情况的监督工作,确保梁体内空气流通
顺利完成了46榀钢箱梁吊安,21对斜拉索挂设
引桥及互通区施工安全管理
针对跨104国道施工
