中国移动通信集团贵州有限公司贵阳分公司贵阳沙冲路双侧管道工程施工组织计划建设单位:中国移动通信集团贵州有限公司贵阳分公司监理单位:贵阳通盛通信技术公司施工单位:贵州志天成通信建设工程有限公司编制:吴松编制审核:谢朝学二○一一年十一月施工组织方案一、工程概况:(一)、工程名称:XXX路双侧管道工程(二)、项目代码:(三)、工程地点:贵阳(四)、工程工作量:以新建管道为主,工作量暂定为8公里

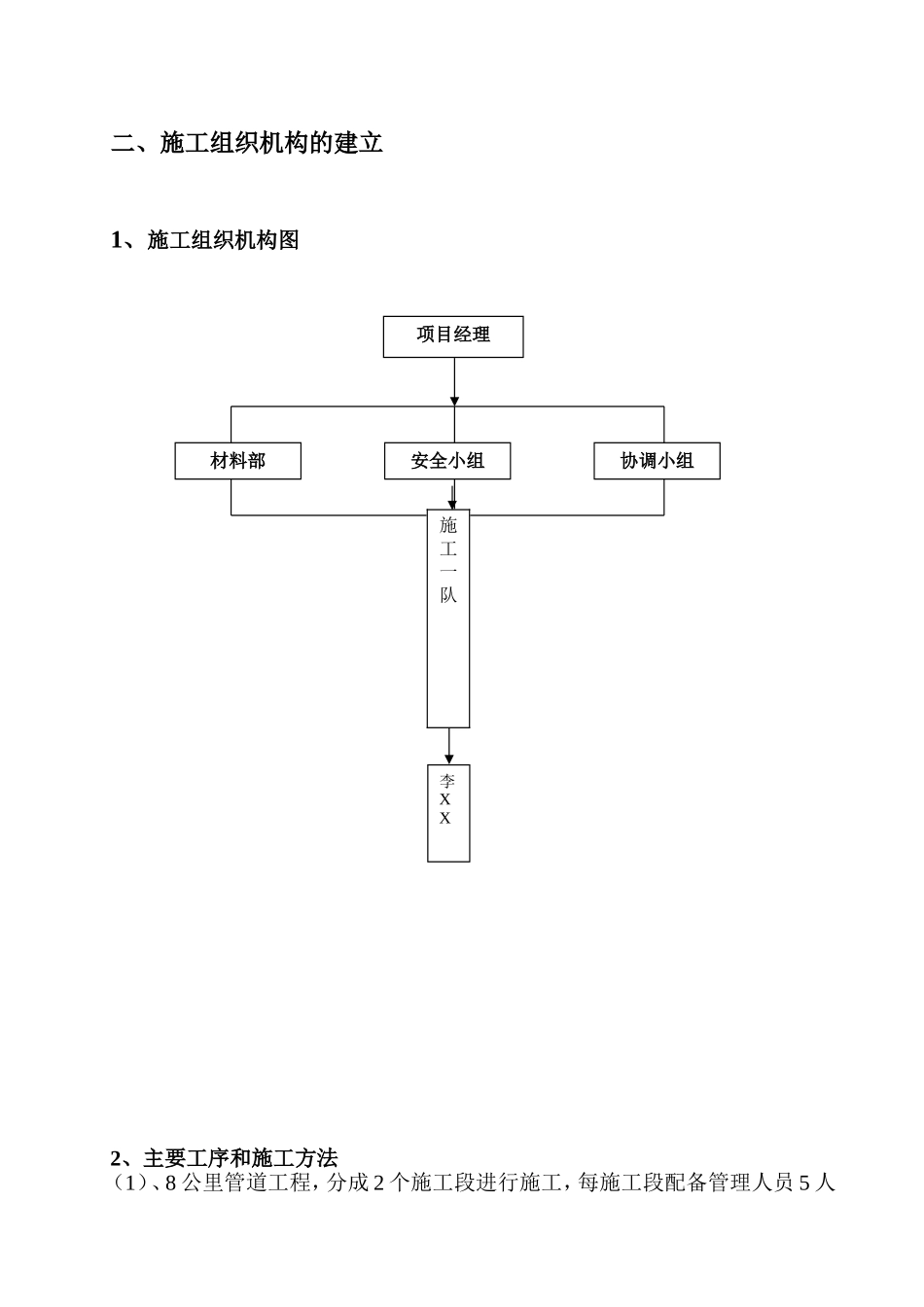

具体站点如下:序号县名光缆路由复堪长度(千米)光缆芯数1贵阳沙冲路双侧84梅2波2345678合计81二、施工组织机构的建立1、施工组织机构图2、主要工序和施工方法(1)、8公里管道工程,分成2个施工段进行施工,每施工段配备管理人员5人项目经理材料部协调小组安全小组施工一队李XX(其中工程队长1人、技术员1人、安全员1人、材料员1人、协调员1人),每工段完成4公里左右的施工任务,每施工班配备技工8人,普工若干人
(2)、施工作业程序以一个施工队为单位
三、人员组织及分工姓名职务工作内容电话XXX工程部主任主持全面工作XXX工程部副主任本工程全面管理XXX管理人员负责协调第一阶段第二阶段第三阶段准备工作、收集资料、复测画线、开工申请、材料分屯破混凝土路面、管道沟及人手孔坑开挖、管道铺设、包封、人手孔砌筑、管道沟及人手孔坑回填、管孔试通、路面恢复、人手孔清理同时做好隐蔽工程的签证编制竣工资料,作好光特性测试工作,整理赔补依据,申请交工办公室、安全组、协调组随时将工作贯彻在整个进程中施工段完成4公里左右的管道工程3XXX技术负责人技术总负责XXX安全负责人质量安全管理XXX材料员工程材料管理XXX资料员资料编制工作XXX施工队队长现场施工四、施工仪器、仪表及机械设备的进场计划施工机具的配备是否到位合理,是关系工程能否顺利进行的主要保证
针对本项工程,我公司拟作如下配置进场计划
每个施工段配车壹辆
