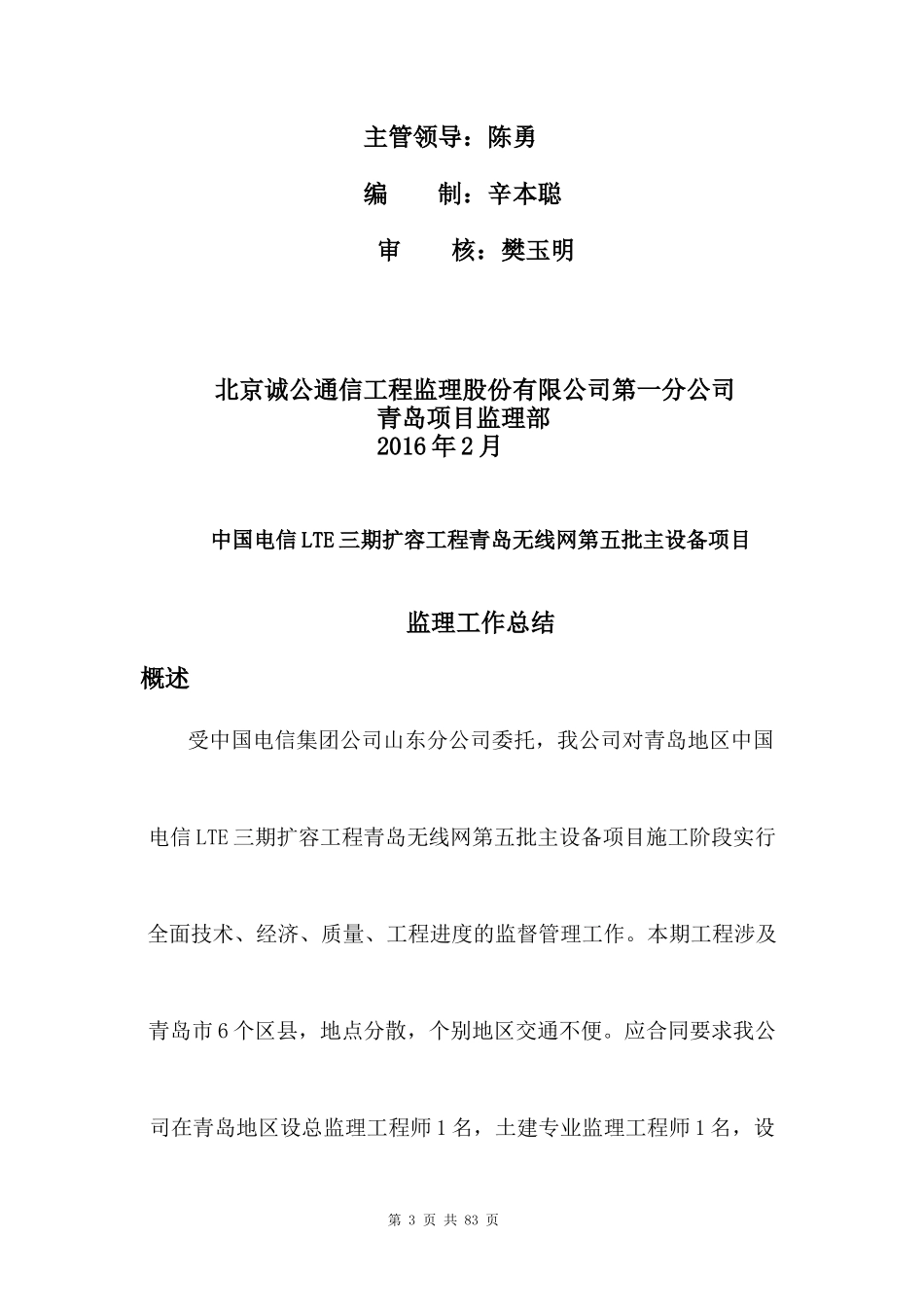

第1页共83页中国电信LTE三期扩容工程青岛无线网第五批主设备项目监理资料项目名称:中国电信LTE三期扩容工程青岛无线网第五批主设备项目建设单位:中国电信股份有限公司青岛分公司监理单位:北京诚公通信工程监理股份有限公司第一分公司施工单位:中国通信建设第四工程局有限公司、广东省电信工第2页共83页第1页共83页程有限公司、山东信息产业服务有限公司、中邮建技术有限公司设计单位:江苏省邮电规划设计院有限责任公司编制日期:2016年2月中国电信LTE三期扩容工程青岛无线网第五批主设备项目监理资料第3页共83页第2页共83页主管领导:陈勇编制:辛本聪审核:樊玉明北京诚公通信工程监理股份有限公司第一分公司青岛项目监理部2016年2月中国电信LTE三期扩容工程青岛无线网第五批主设备项目监理工作总结概述受中国电信集团公司山东分公司委托,我公司对青岛地区中国电信LTE三期扩容工程青岛无线网第五批主设备项目施工阶段实行全面技术、经济、质量、工程进度的监督管理工作。本期工程涉及青岛市6个区县,地点分散,个别地区交通不便。应合同要求我公司在青岛地区设总监理工程师1名,土建专业监理工程师1名,设第4页共83页第3页共83页备专业监理工程师3名。在青岛电信及各合作单位的支持和共同努力下,确保青岛电信顺利完成了中国电信LTE三期扩容工程青岛无线网第五批主设备项目监理任务.二、工程概况本工程计划开工日期为2016年1月4日,计划竣工日期为2016年1月16日,实际竣工日期为2016年1月16日。中国电信LTE三期扩容工程青岛无线网第五批主设备项目施工内容主要包括新建134个室外站,其中BBU120个,RRU399。工程投资额为15782400.00元三、工程监理具体工作内容包括:工程质量控制、进度控制、投资控制、合同管理、组织协调、安全文明施工监理等工作。具体内容主要有:1)项目监理机构在项目总监指导下,编制本工程的“监理规划”和各专业“监理实施细则”,作为本工程监理的指导性和操作性文件;2)组织设计技术交底和图纸会审;3)审批工程开工报告,检查施工准备情况,对施工单位及选择的分包单位进行资格审查;4)审核施工单位提交的施工组织设计、施工技术方案,并检查落实情况;5)采用旁站、巡视、平行检查手段监督施工单位严格按照工程技术标准、施工规范及操作规程施工;6)审查施工单位拟用于本工程的仪器、仪表及机械装备的性能与数量。7)对急需开通的电路进行随工验收并及时做好签证工作。第5页共83页第4页共83页山东项目管理部青岛项目监理部公司管理层公司管理层8)发布工程开工令,对部分严重违约的施工操作经建设单位同意后,发布工程停工令。9)隐蔽验收和分部分项验收10)调查、处理工程缺陷和事故、出现重大质量事故时,督促施工单位按规定上报有关部门。11)控制现场的安全文明施工。12)负责各施工单位、建设单位之间的协调工作。主持工程例会。13)编制监理周报及工程量进度统计表,按时间向建设单位报告,必要时可向建设方提出专项监理报告。14)监督施工单位严格按照施工承包合同规定的工期组织施工,如发生延误,应及时分析原因,写出书面报告,上报建设单位,采取相应措施。15)组织竣工初验,审核施工单位的竣工验收资料,核定工程变更、洽商,协助业主进行竣工验收、备案工作。14)负责保修期的协调及质量事故处理工作。15)编制工作总结。16)其它有关工作。四、监理组织机构、人员及监理设施我公司将根据业主要求,成立青岛项目管理部及驻地监理部,以现场总监理工程师为项目全权负责人,建立完善的组织结构,明确本项目各类人员岗位和职责,同时公司组织一批资深的监理工程师、高级工程师组成项目技术组,对本工程监理中出现的重大问题进行咨询、探讨,并提出处理意见,向建设单位提供重大技术问题的处理意见和解决方案选择,用一流的管理,一流的服务,优质高效的完成业主的任务。在监理工作实施过程中按照法律、法规、技术标准、委托监理合同、施工合同及设计文件对工程质量、进度、投资合同进行控制和管理,并协调建设单位与工程参与各方的工作关。第5页共83页第6页共83页项目监理部人员一览序号姓名性别年龄在本项目担任职务技术职称备注...
