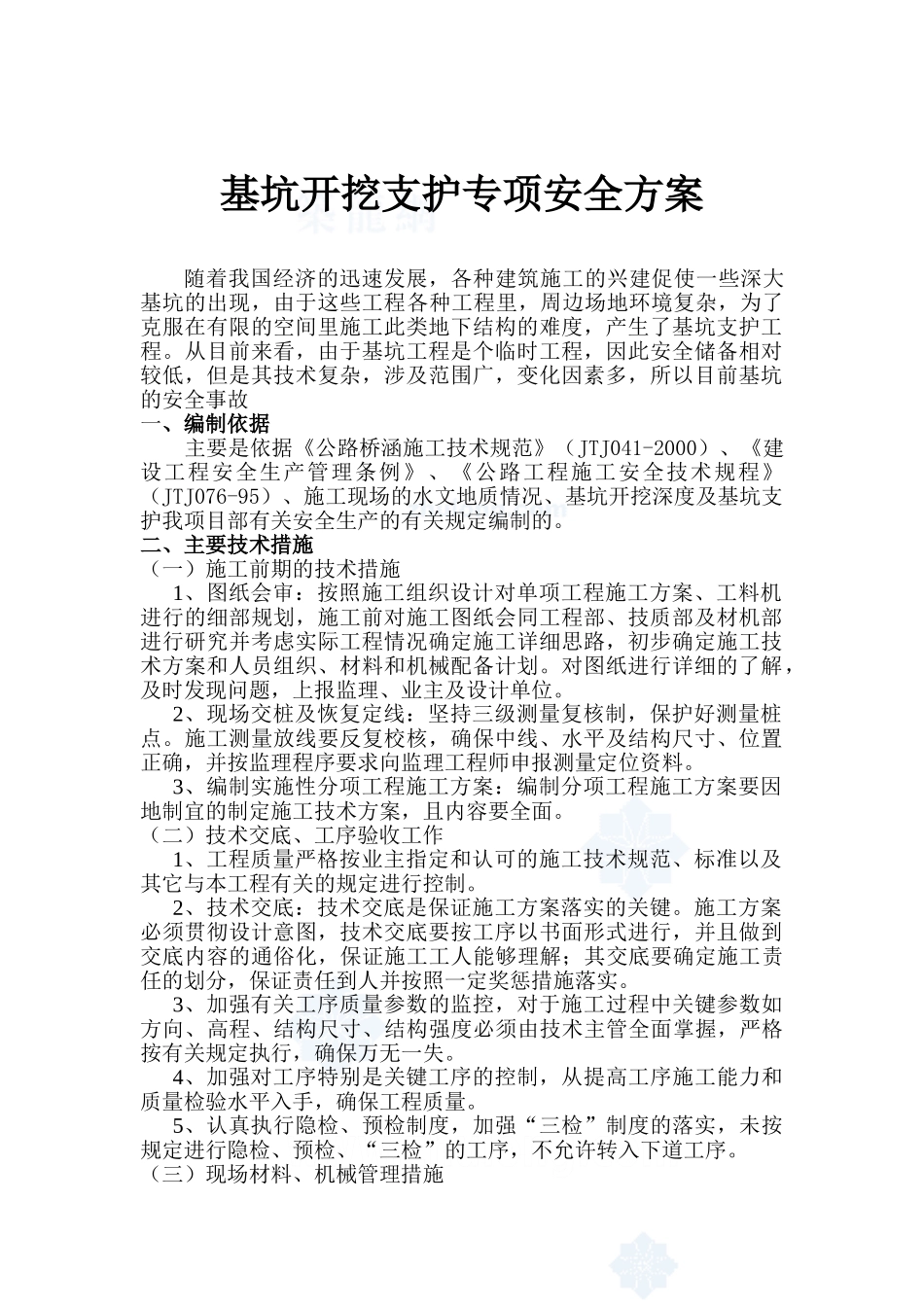

基坑开挖支护专项安全方案随着我国经济的迅速发展,各种建筑施工的兴建促使一些深大基坑的出现,由于这些工程各种工程里,周边场地环境复杂,为了克服在有限的空间里施工此类地下结构的难度,产生了基坑支护工程
从目前来看,由于基坑工程是个临时工程,因此安全储备相对较低,但是其技术复杂,涉及范围广,变化因素多,所以目前基坑的安全事故一、编制依据主要是依据《公路桥涵施工技术规范》(JTJ041-2000)、《建设工程安全生产管理条例》、《公路工程施工安全技术规程》(JTJ076-95)、施工现场的水文地质情况、基坑开挖深度及基坑支护我项目部有关安全生产的有关规定编制的
二、主要技术措施(一)施工前期的技术措施1、图纸会审:按照施工组织设计对单项工程施工方案、工料机进行的细部规划,施工前对施工图纸会同工程部、技质部及材机部进行研究并考虑实际工程情况确定施工详细思路,初步确定施工技术方案和人员组织、材料和机械配备计划
对图纸进行详细的了解,及时发现问题,上报监理、业主及设计单位
2、现场交桩及恢复定线:坚持三级测量复核制,保护好测量桩点
施工测量放线要反复校核,确保中线、水平及结构尺寸、位置正确,并按监理程序要求向监理工程师申报测量定位资料
3、编制实施性分项工程施工方案:编制分项工程施工方案要因地制宜的制定施工技术方案,且内容要全面
(二)技术交底、工序验收工作1、工程质量严格按业主指定和认可的施工技术规范、标准以及其它与本工程有关的规定进行控制
2、技术交底:技术交底是保证施工方案落实的关键
施工方案必须贯彻设计意图,技术交底要按工序以书面形式进行,并且做到交底内容的通俗化,保证施工工人能够理解;其交底要确定施工责任的划分,保证责任到人并按照一定奖惩措施落实
3、加强有关工序质量参数的监控,对于施工过程中关键参数如方向、高程、结构尺寸、结构强度必须由技术主管全面掌握,严格按有关规定执行,确
