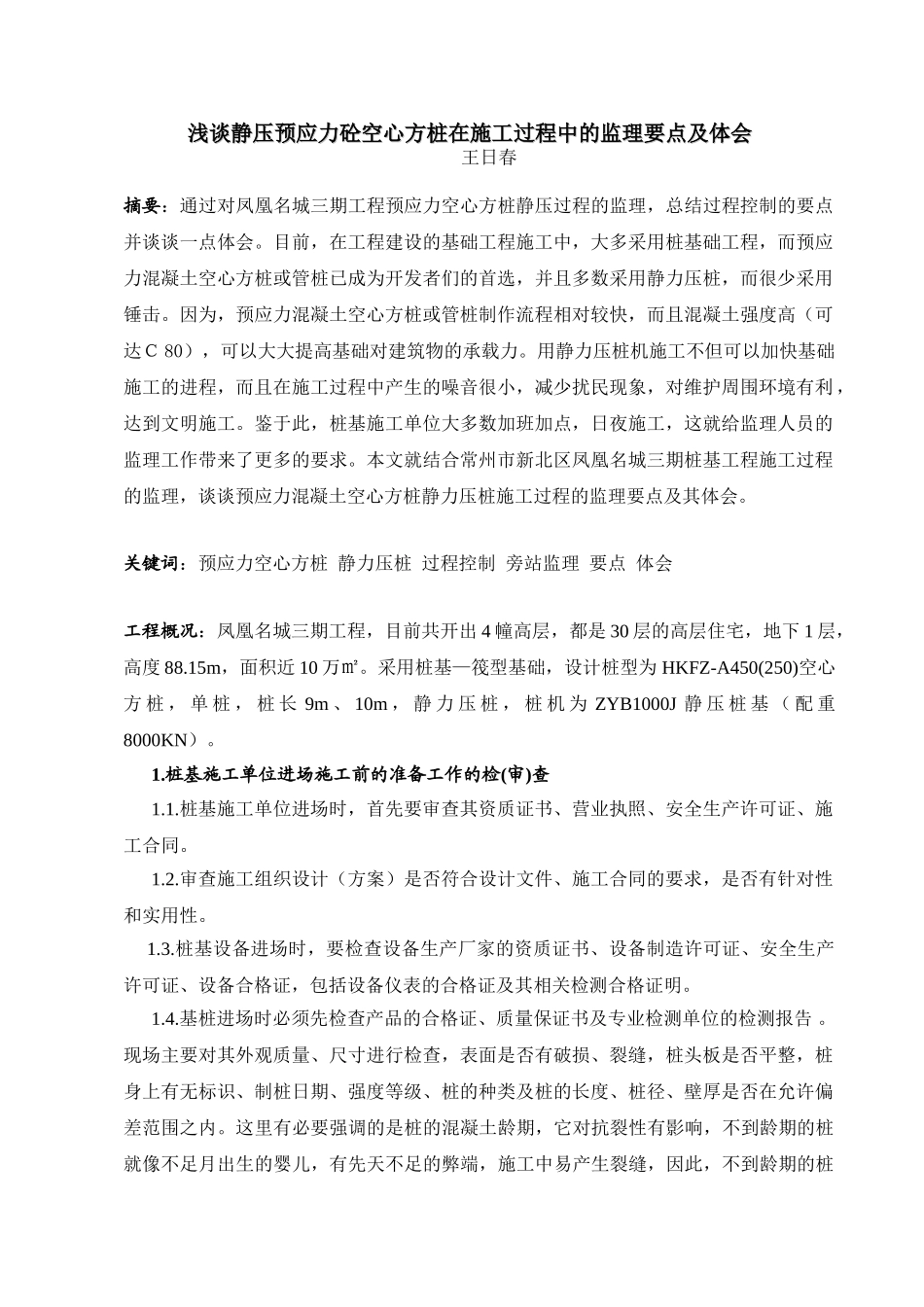

浅谈静压预应力砼空心方桩在施工过程中的监理要点及体会浅谈静压预应力砼空心方桩在施工过程中的监理要点及体会王日春摘要:通过对凤凰名城三期工程预应力空心方桩静压过程的监理,总结过程控制的要点并谈谈一点体会
目前,在工程建设的基础工程施工中,大多采用桩基础工程,而预应力混凝土空心方桩或管桩已成为开发者们的首选,并且多数采用静力压桩,而很少采用锤击
因为,预应力混凝土空心方桩或管桩制作流程相对较快,而且混凝土强度高(可达C80),可以大大提高基础对建筑物的承载力
用静力压桩机施工不但可以加快基础施工的进程,而且在施工过程中产生的噪音很小,减少扰民现象,对维护周围环境有利,达到文明施工
鉴于此,桩基施工单位大多数加班加点,日夜施工,这就给监理人员的监理工作带来了更多的要求
本文就结合常州市新北区凤凰名城三期桩基工程施工过程的监理,谈谈预应力混凝土空心方桩静力压桩施工过程的监理要点及其体会
关键词:预应力空心方桩静力压桩过程控制旁站监理要点体会工程概况:凤凰名城三期工程,目前共开出4幢高层,都是30层的高层住宅,地下1层,高度88
15m,面积近10万㎡
采用桩基—筏型基础,设计桩型为HKFZ-A450(250)空心方桩,单桩,桩长9m、10m,静力压桩,桩机为ZYB1000J静压桩基(配重8000KN)

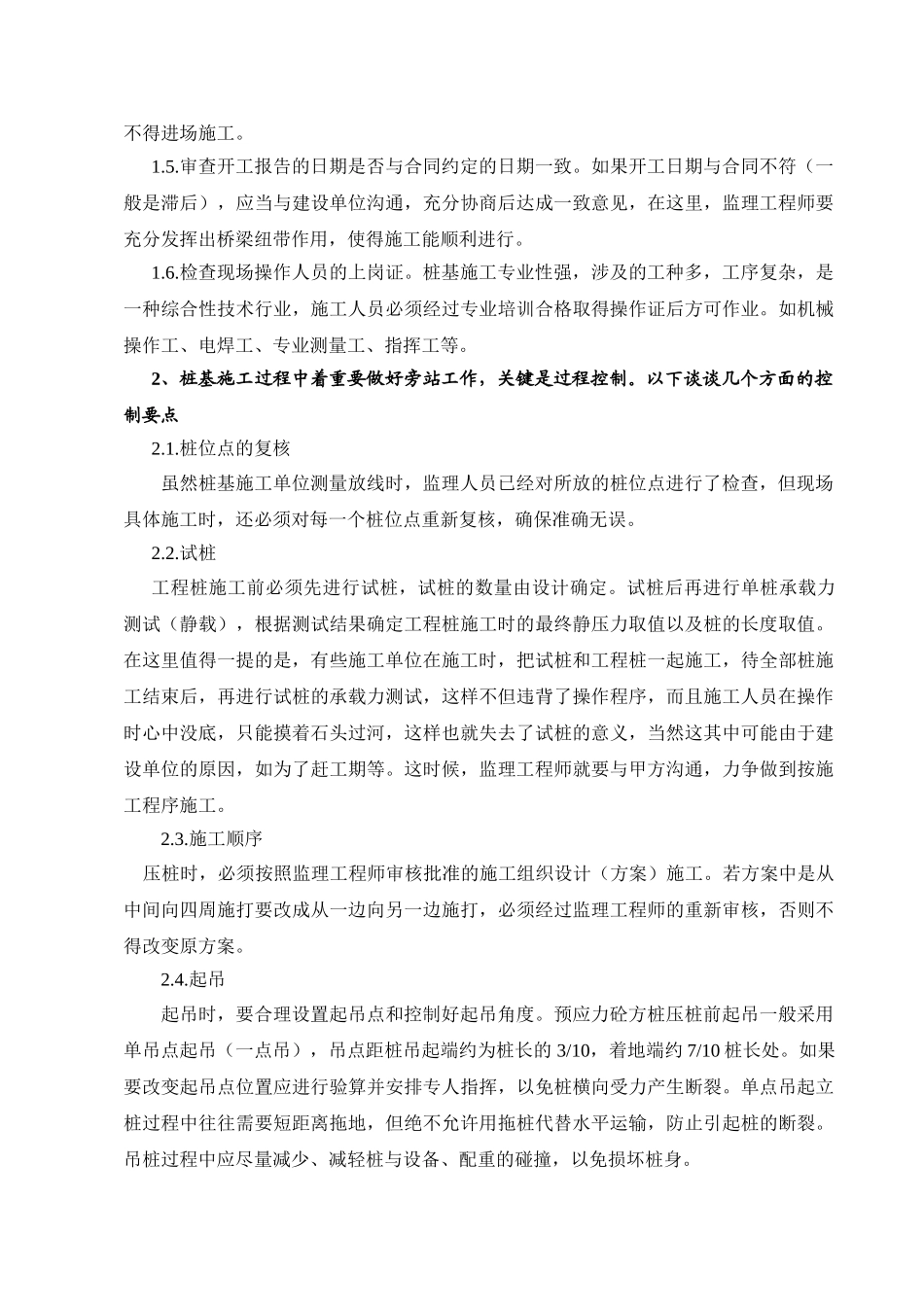

桩基施工单位进场施工前的准备工作的检(审)查1
桩基施工单位进场时,首先要审查其资质证书、营业执照、安全生产许可证、施工合同
审查施工组织设计(方案)是否符合设计文件、施工合同的要求,是否有针对性和实用性
桩基设备进场时,要检查设备生产厂家的资质证书、设备制造许可证、安全生产许可证、设备合格证,包括设备仪表的合格证及其相关检测合格证明
基桩进场时必须先检查产品的合格证、质量保证书及专业检测单位的检测报告
现场主要对其外观质量、尺寸进行检查,表面是否有破
