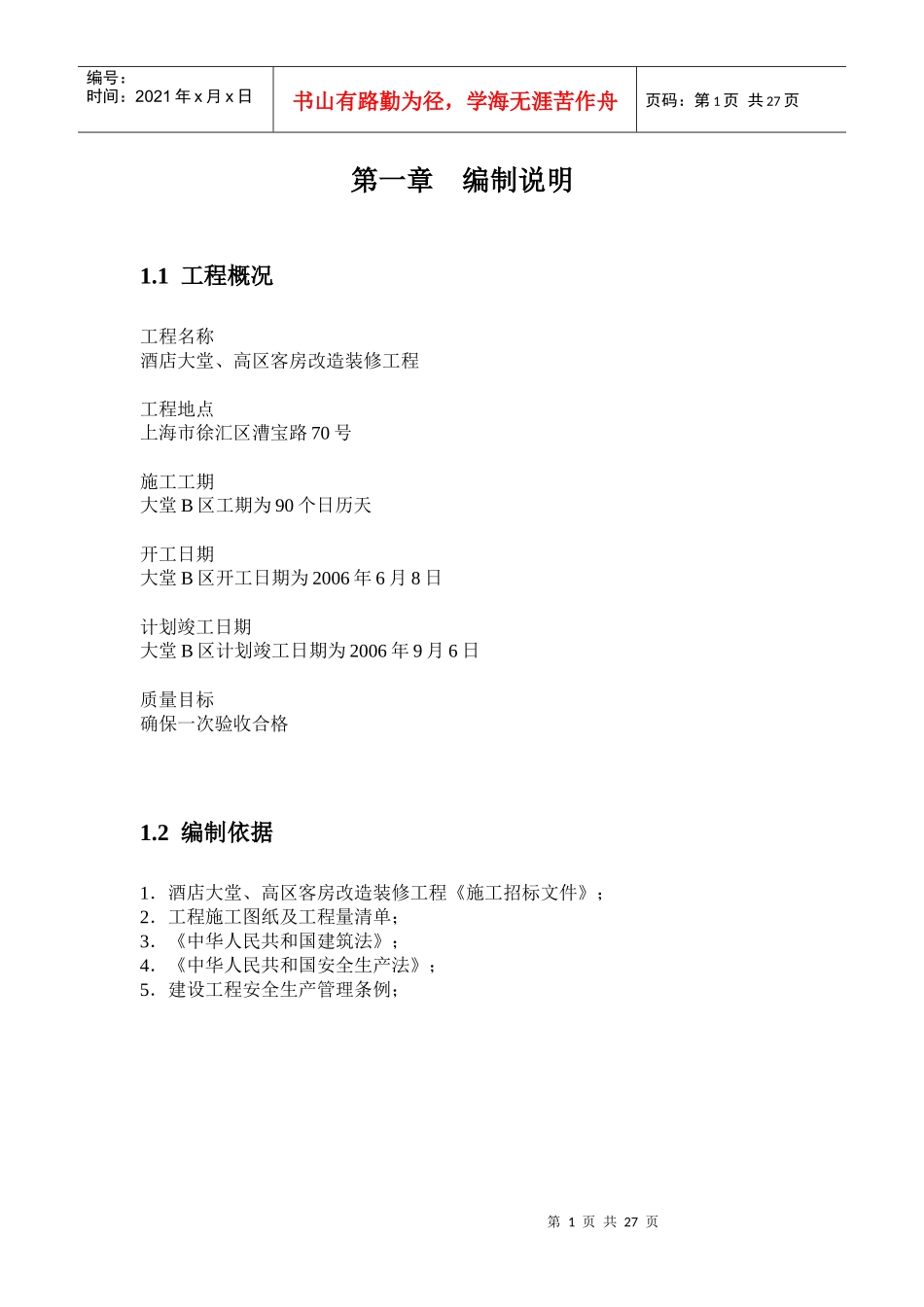

1工程概况工程名称酒店大堂、高区客房改造装修工程工程地点上海市徐汇区漕宝路70号施工工期大堂B区工期为90个日历天开工日期大堂B区开工日期为2006年6月8日计划竣工日期大堂B区计划竣工日期为2006年9月6日质量目标确保一次验收合格1

2编制依据1.酒店大堂、高区客房改造装修工程《施工招标文件》;2.工程施工图纸及工程量清单;3.《中华人民共和国建筑法》;4.《中华人民共和国安全生产法》;5.建设工程安全生产管理条例;第2页共27页第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共27页第二章各分部分项工程施工方案和技术措施2
1施工测量放样工程施工人员于施工前,由施工技术人员现场进行技术交底依据设计图纸用墨线划出装修物的位置,经技术人员勘查无误后,方可进行施工,一切尺寸准确性以图纸设计为准
放样项目包括:A、楼层建筑标高;B、墙面材料分割线;C、地面材料分割线;D、门位置线;E、吊顶完成面F、地面不同标高完成面H、地面固定设施在地坪放样确定后,应于施工范围内设置标准水平线,同时完成地坪高程差校对、墙面龙骨定位线及天花板高程弹线作业,以提供施工人员做为地坪及立面施工的微调依据
配合业主指示,于局部放样点钉以钢钉作为放样确认点(此确认点包含地材放样线及楼层水平线)
2脚手架工程本工程需搭设脚手架,具体工艺及技术要求如下:1.建设采用扣件式钢管脚手架、钢管应采用外径48mm,壁厚3
5mm的焊接钢管
其主杆长度不得长于6
采用可锻铸铁扣件,并参照《建筑施工门式钢管脚手架安全技术规程》(JGJ128-2000)的规定进行测试验收
脚手板使用厚度不小于50mm,宽度不少于200mm,重量不大于30KG1块的不超过允许范围的
