开展QC小组活动提高空心板梁施工质量一、工程简介新郑高速公路NO
9标起点K55+700,终点K61+500,全长5
8公里,有互通式立交1座,分离式立交4座
分离式立交和互通式立交主线(23+35+23)连续刚构上部结构均采用先张法预应力砼空心板梁,共717片,其中16m梁477片,20m梁120片,22m梁40片,16
5m梁80片
有20°、35°、45°、8°46′48
77″四种斜度,集中预制
预制厂设在匝道A与主线桥之间的绿化带,共设五线台座,张拉设备采用两台200T千斤顶,并配油压表,采用商品砼,砼输送车运输
所有空心板梁的生产实行工厂化管理,有利于保证施工质量

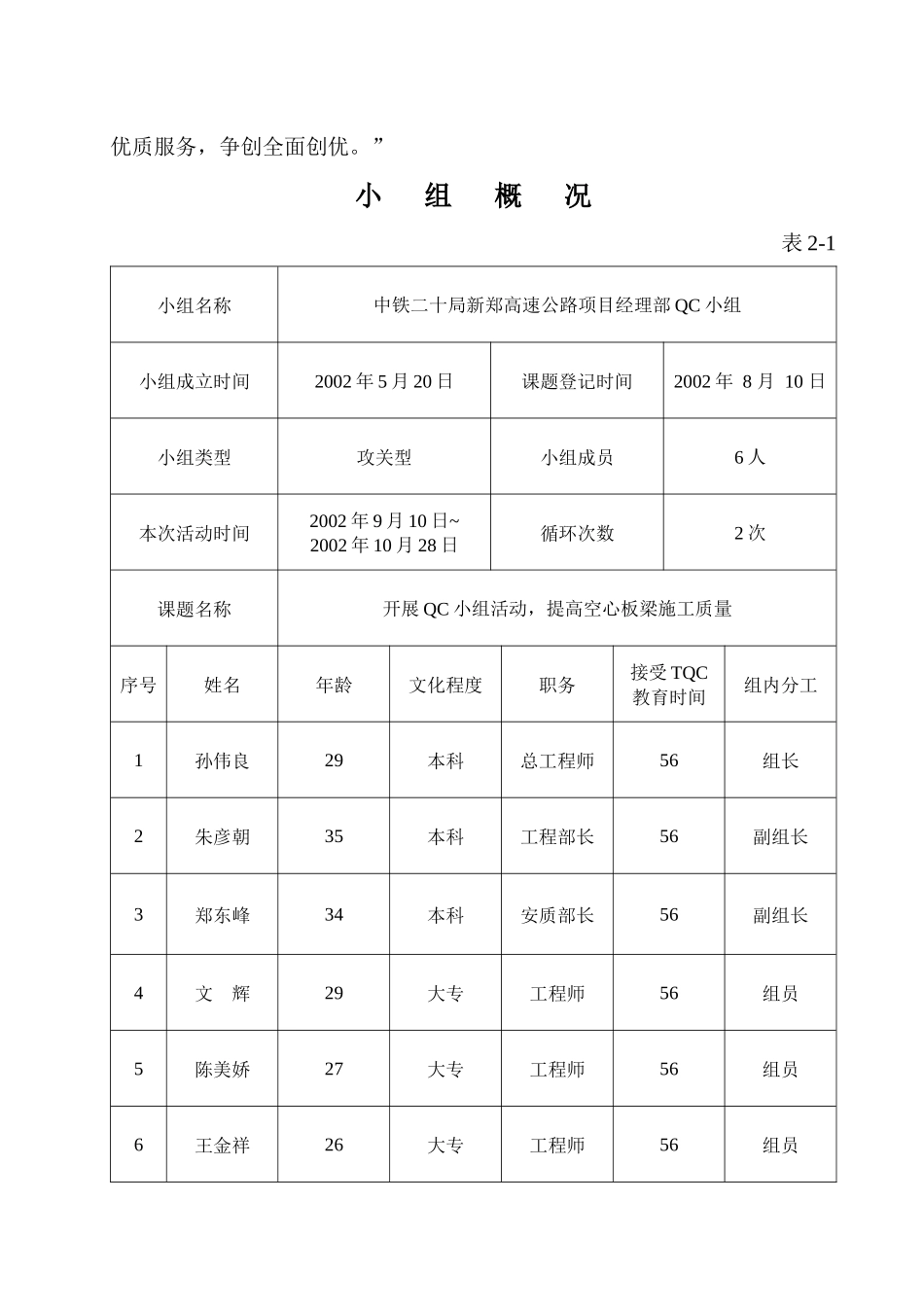

二、小组概况新郑项目部QC小组成立于2002年5月20日,小组平均年龄30岁,平均接受TQC教育48小时以上,小组成员概况见表2-1,小组活动从2002年9月10日开始至2002年10月28日结束,共开展活动6次,出勤率95%
本次活动共进行了两次PDCA循环,提出合理化建议21条,被采纳16条,定对策9条
三、选题理由1、针对前段时间空心板梁施工质量差,因报费、修补造成经济损失6万余元
2、根据新郑高速公路创部优、国优,争创“鲁班奖”

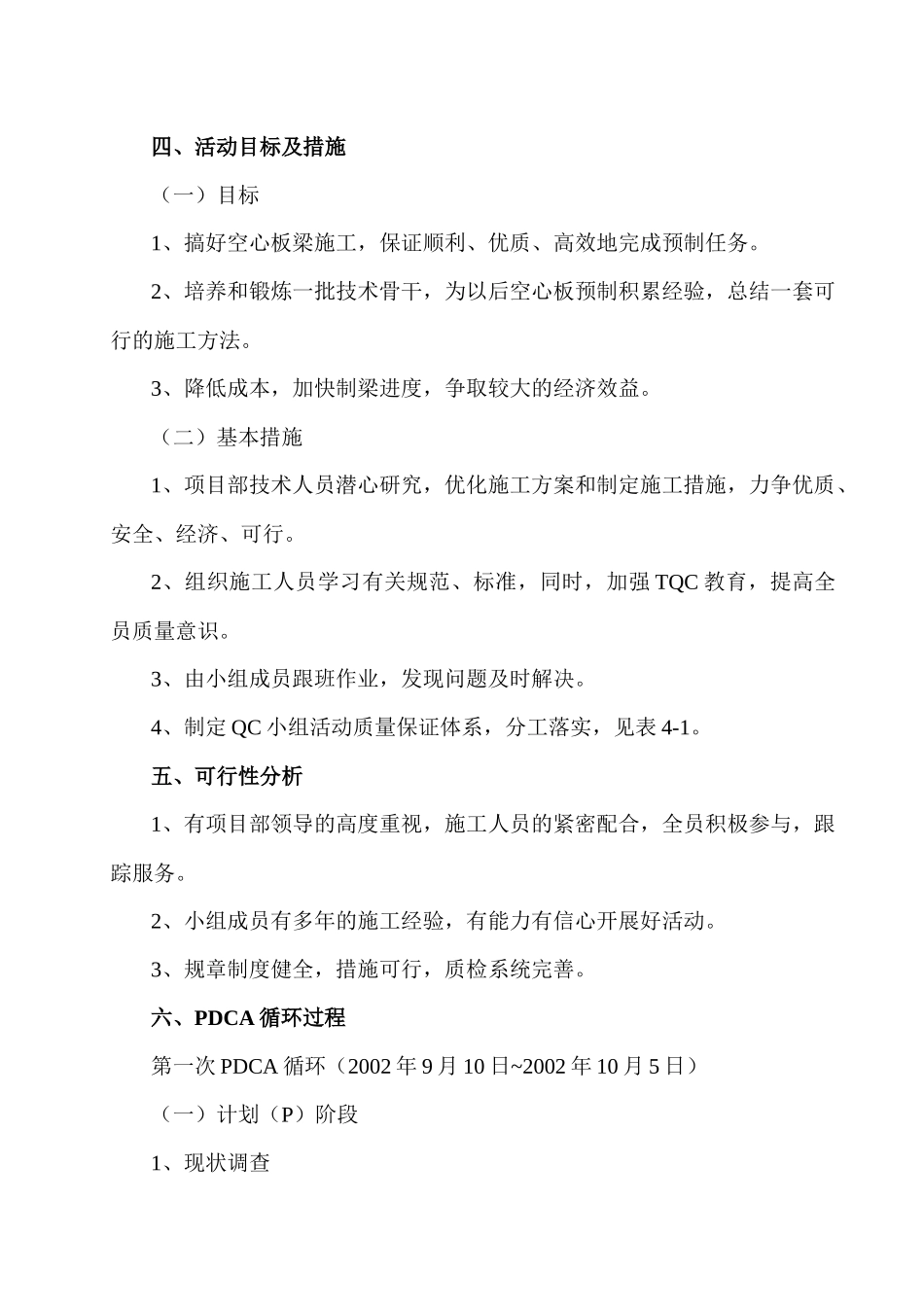

3、项目部质量方针目标:“科技兴业,强化管理,建造满意工程,提高优质服务,争创全面创优
