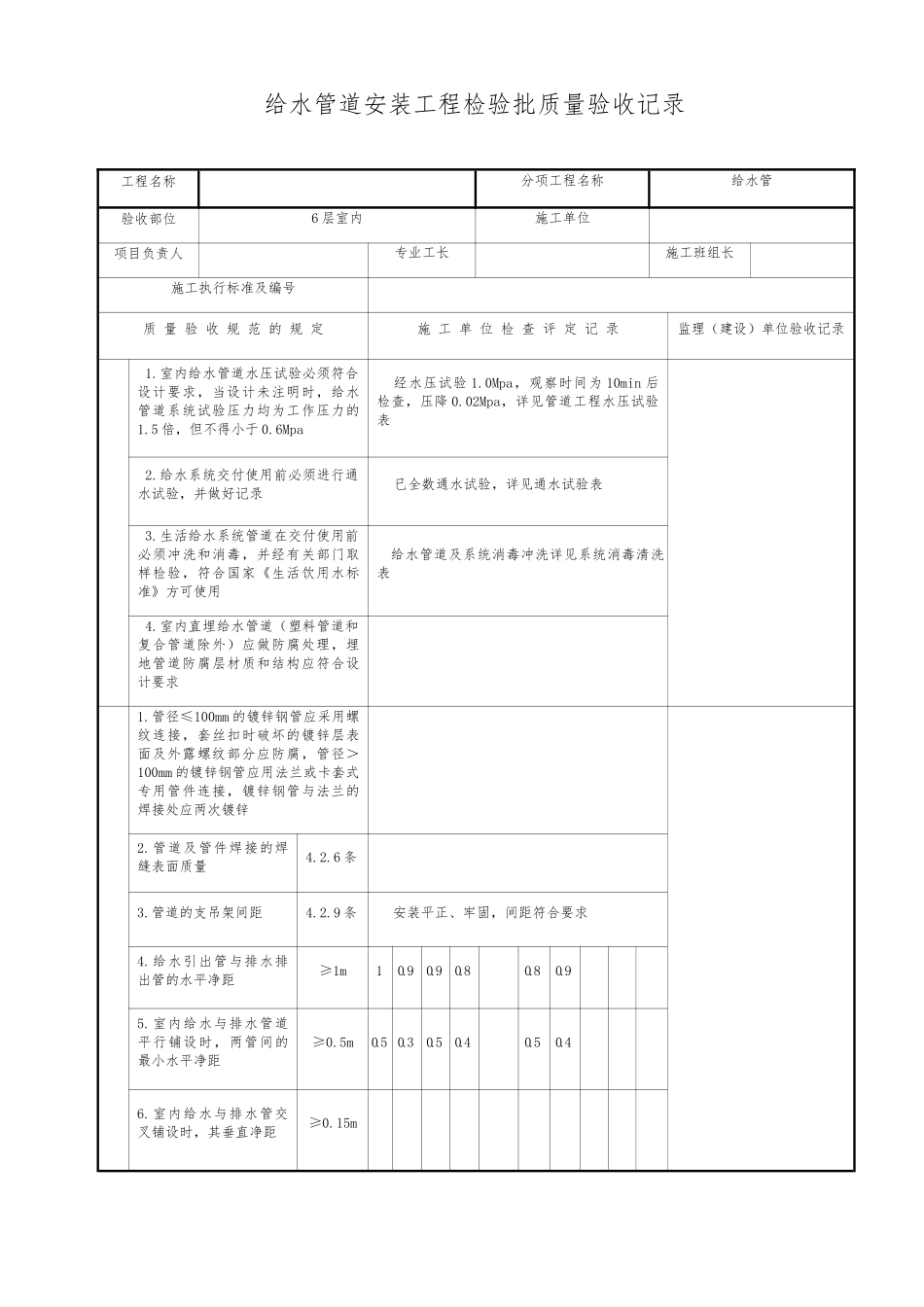

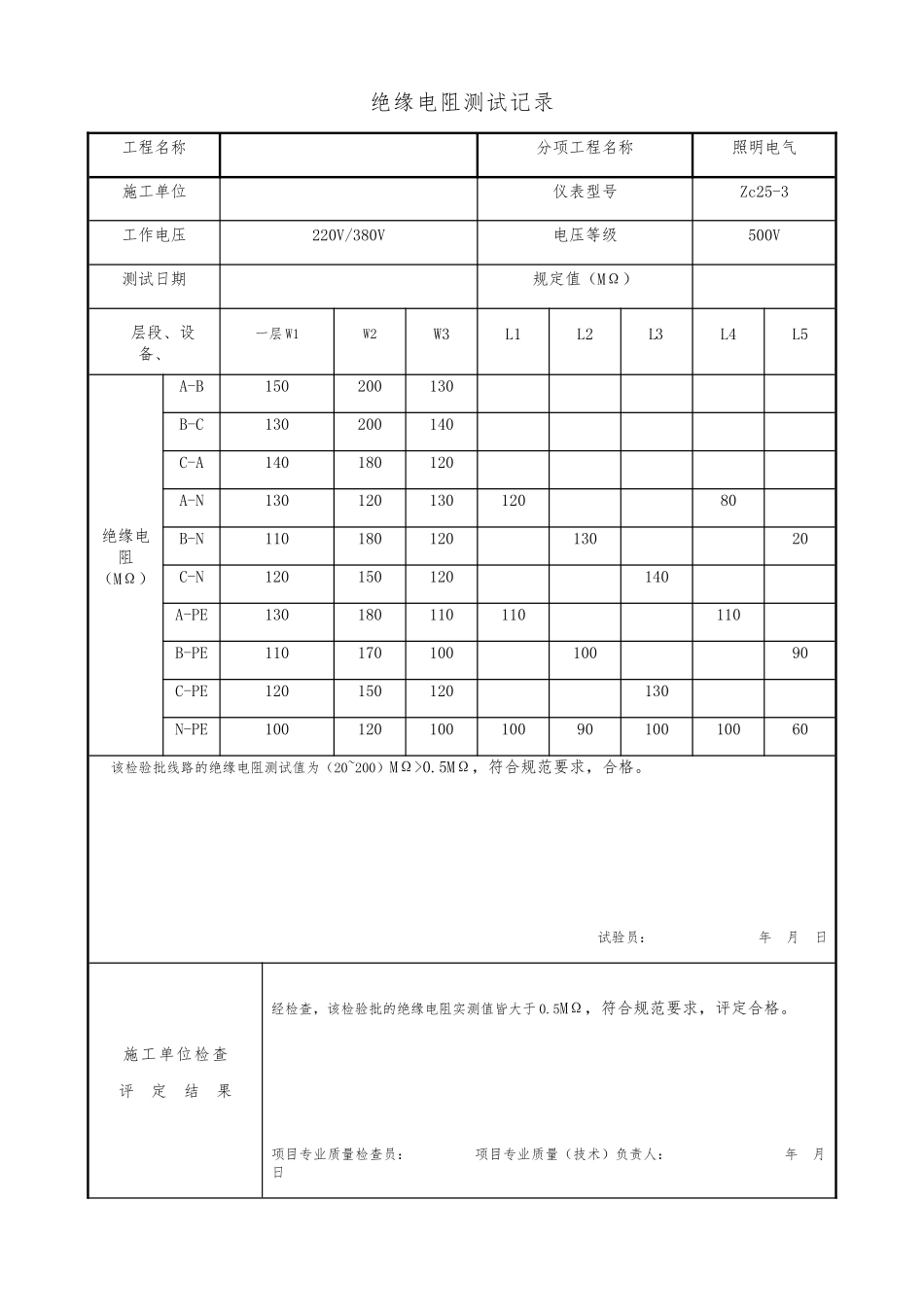

绝缘电阻测试记录工程名称分项工程名称照明电气施工单位仪表型号Zc25-3工作电压220V/380V电压等级500V测试日期规定值(MΩ)层段、设备、一层W1W2W3L1L2L3L4L5绝缘电阻(MΩ)A-B150200130B-C130200140C-A140180120A-N13012013012080B-N11018012013020C-N120150120140A-PE130180110110110B-PE11017010010090C-PE120150120130N-PE1001201001009010010060该检验批线路的绝缘电阻测试值为(20~200)MΩ>0.5MΩ,符合规范要求,合格。试验员:年月日施工单位检查评定结果经检查,该检验批的绝缘电阻实测值皆大于0.5MΩ,符合规范要求,评定合格。项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论给水管道安装工程检验批质量验收记录工程名称分项工程名称给水管验收部位6层室内施工单位项目负责人专业工长施工班组长施工执行标准及编号质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录1.室内给水管道水压试验必须符合设计要求,当设计未注明时,给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6Mpa经水压试验1.0Mpa,观察时间为10min后检查,压降0.02Mpa,详见管道工程水压试验表2.给水系统交付使用前必须进行通水试验,并做好记录已全数通水试验,详见通水试验表3.生活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方可使用给水管道及系统消毒冲洗详见系统消毒清洗表4.室内直埋给水管道(塑料管道和复合管道除外)应做防腐处理,埋地管道防腐层材质和结构应符合设计要求1.管径≤100mm的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应防腐,管径>100mm的镀锌钢管应用法兰或卡套式专用管件连接,镀锌钢管与法兰的焊接处应两次镀锌2.管道及管件焊接的焊缝表面质量4.2.6条3.管道的支吊架间距4.2.9条安装平正、牢固,间距符合要求4.给水引出管与排水排出管的水平净距≥1m10.90.90.80.80.95.室内给水与排水管道平行铺设时,两管间的最小水平净距≥0.5m0.50.30.50.40.50.46.室内给水与排水管交叉铺设时,其垂直净距≥0.15m接上表质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录一般项目7.给水水平管道的坡度2‰~5‰2‰5‰3‰4‰3‰5‰8.水平管道纵横方向弯曲钢管每米允许偏差1mm全长25m以上允许偏差≤25mm塑料管复合管每米允许偏差1.5mm151513141510全长25m以上允许偏差≤25mm铸铁管每米允许偏差2mm全长25m以上允许偏差≤25mm9.立管垂直度钢管每米允许偏差3mm1.81.921.721.85米以上允许偏差≤8mm塑料管复合管每米允许偏差2mm5米以上允许偏差≤8mm铸铁管每米允许偏差3mm5米以上允许偏差≤10mm10.成排管段和成排阀门在同一平面上间距允许偏差3mm2.92.731.822.611.水表外壳距墙表面净距10~30mm10192823122827151912.水表进水口中心标高按设计要求,允许偏差设计给定值允许偏差±10mm1098.79.79.79.9共实测59点,其中合格51点、不合格8点,合格率为86.4﹪施工单位检查评定结果主控项目合格,一般项目符合要求,质保资料齐全,该检验批评定为合格。项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日室内消火栓系统安装工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人专业工长施工班组长施工执行标准及编号质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目室内消火栓系统安装完成后应取屋顶层(或水箱间内)试验消火栓和首层取二处消火栓或试射试验,且应达到设计要求一般项目室内消火栓水龙带,水龙带与水枪和快速接头绑扎好后,应根据箱内构造将水龙带挂放在箱内的挂钉、托盘或支架上2.箱式消灭栓安装栓口朝外,且不应安装在门轴侧,栓口中心距地在1.1m,允许偏差为±20mm1310-107-1212-15-1622-1阀门中心距箱侧面为140mm,距箱后内表面为100mm,允许偏差为±5mm1-23265-40-2-23箱体安装的垂直度允许偏差为3mm211221213.52共实测30点,其中合格27点,不合格3点,合格点率90%施工单位检查评定结果主控项目合格,一般...
