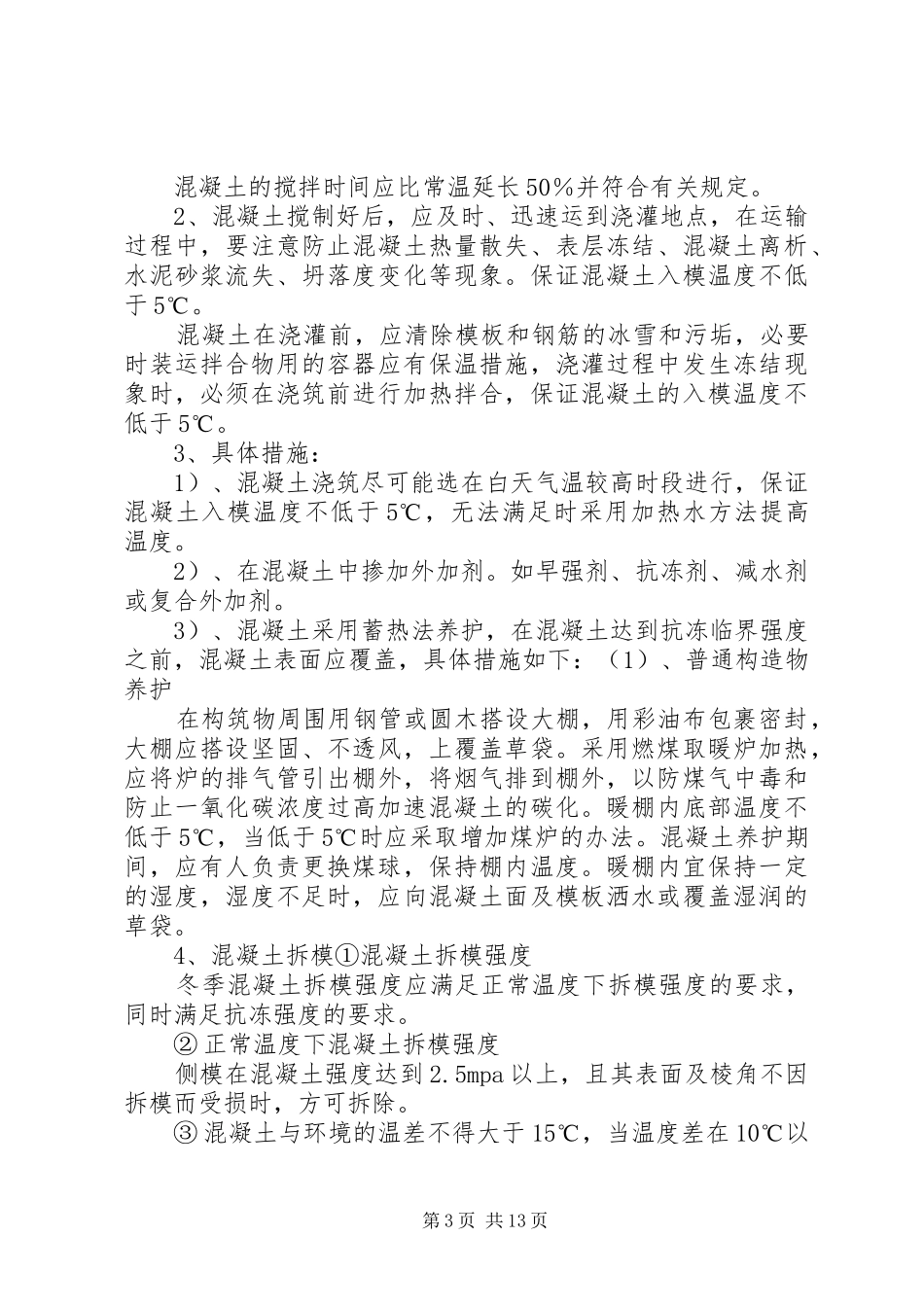

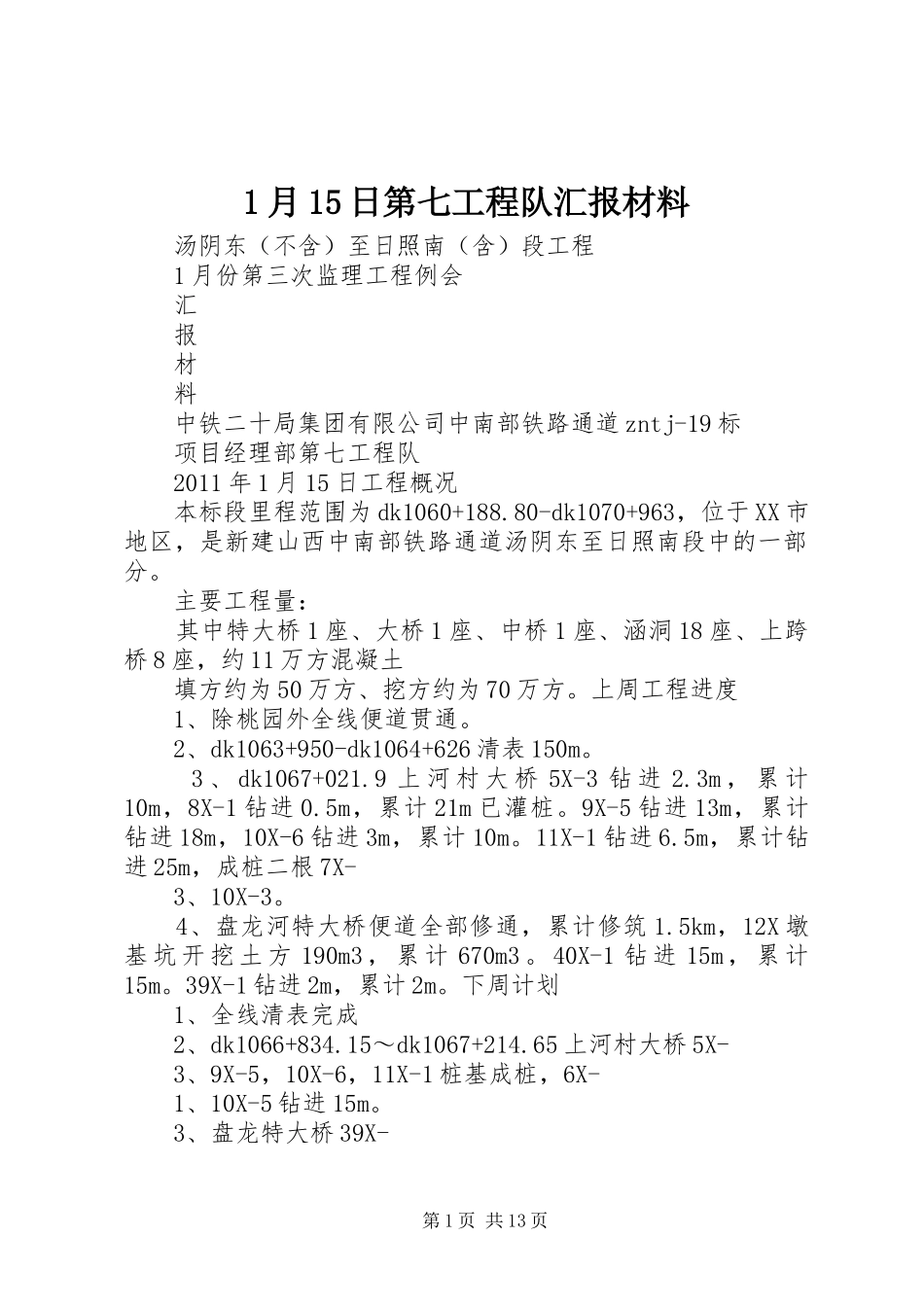

1月15日第七工程队汇报材料汤阴东(不含)至日照南(含)段工程1月份第三次监理工程例会汇报材料中铁二十局集团有限公司中南部铁路通道zntj-19标项目经理部第七工程队2011年1月15日工程概况本标段里程范围为dk1060+188
80-dk1070+963,位于XX市地区,是新建山西中南部铁路通道汤阴东至日照南段中的一部分
主要工程量:其中特大桥1座、大桥1座、中桥1座、涵洞18座、上跨桥8座,约11万方混凝土填方约为50万方、挖方约为70万方
上周工程进度1、除桃园外全线便道贯通
2、dk1063+950-dk1064+626清表150m
3、dk1067+021
9上河村大桥5X-3钻进2
3m,累计10m,8X-1钻进0
5m,累计21m已灌桩
9X-5钻进13m,累计钻进18m,10X-6钻进3m,累计10m
11X-1钻进6
5m,累计钻进25m,成桩二根7X-3、10X-3
4、盘龙河特大桥便道全部修通,累计修筑1
5km,12X墩基坑开挖土方190m3,累计670m3
40X-1钻进15m,累计15m
39X-1钻进2m,累计2m
下周计划1、全线清表完成2、dk1066+834
15~dk1067+214
65上河村大桥5X-3、9X-5,10X-6,11X-1桩基成桩,6X-1、10X-5钻进15m

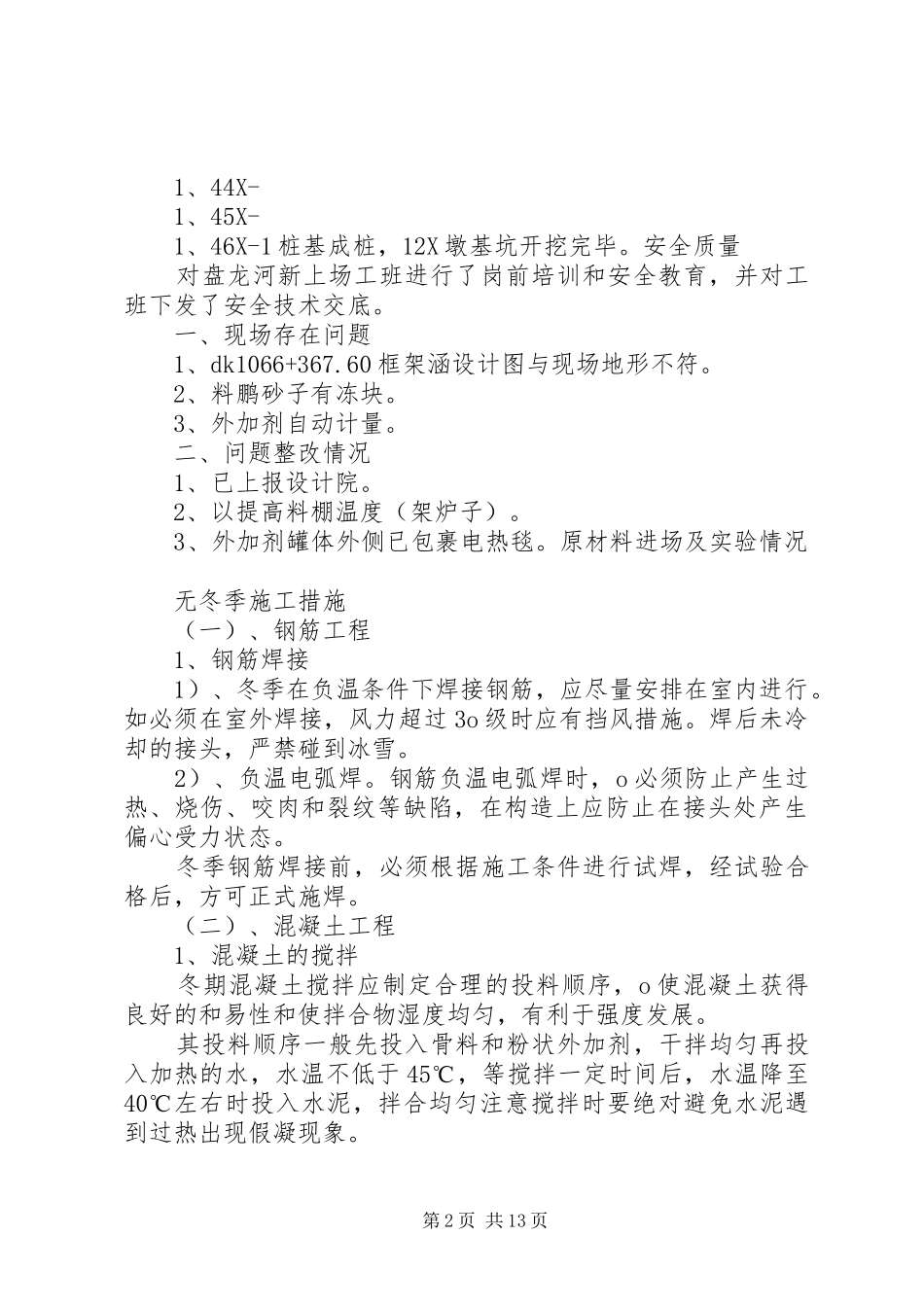

3、盘龙特大桥39X-第1页共13页1、44X-1、45X-1、46X-1桩基成桩,12X墩基坑开挖完毕
安全质量对盘龙河新上场工班进行了岗前培训和安全教育,并对工班下发了安全技术交底
一、现场存在问题1、dk1066+367
60框架涵设计图与现场地形不符
2、料鹏砂子有冻块
3、外加剂自动计量
二、问题整改情况1、已上报设计院
2、以提高料棚温度(架炉子)
3、外加剂罐体外侧已包裹电热毯
原材料进场及实验情况无冬季施工措施(一)、钢筋工程1、钢筋焊接1)
