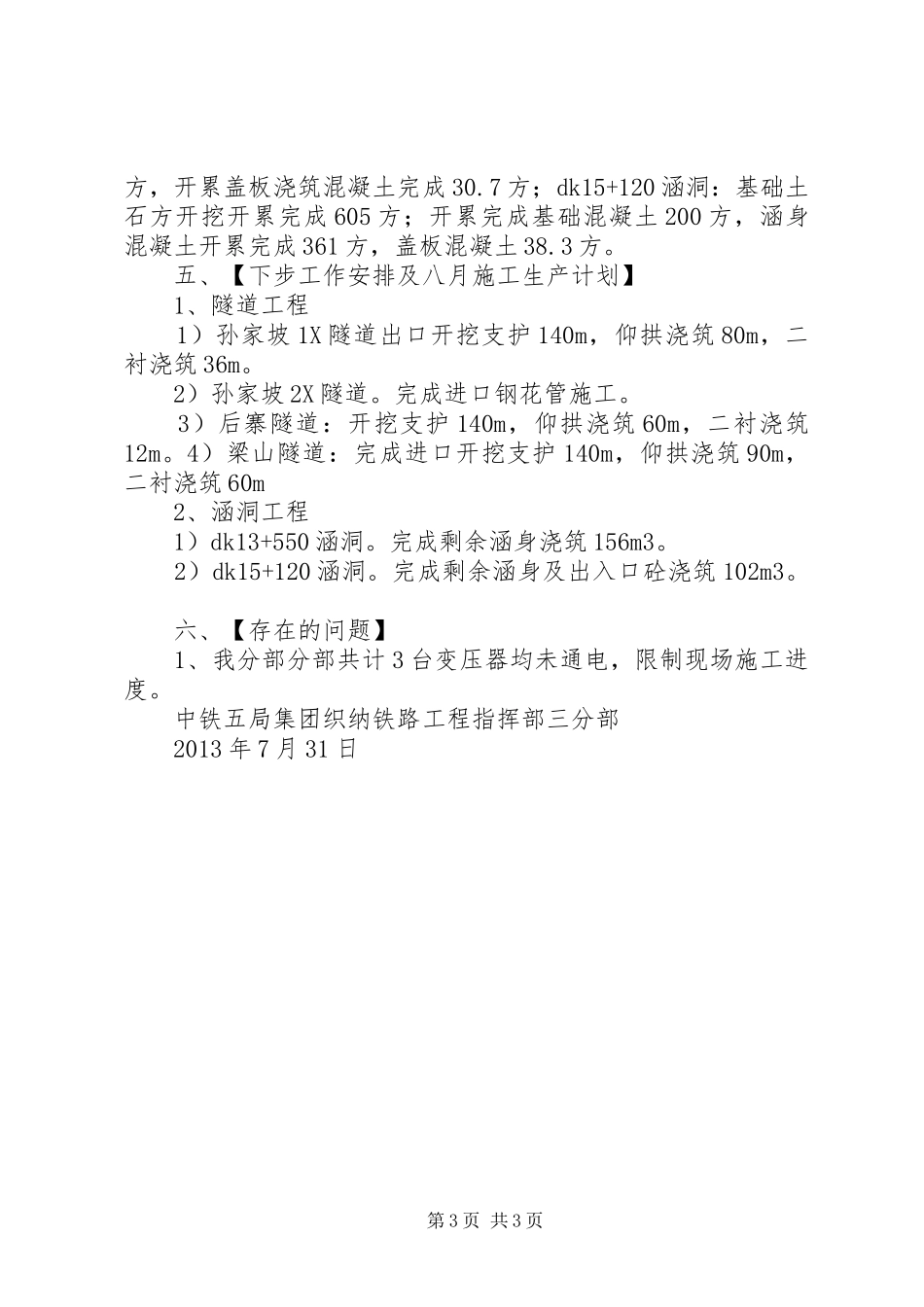

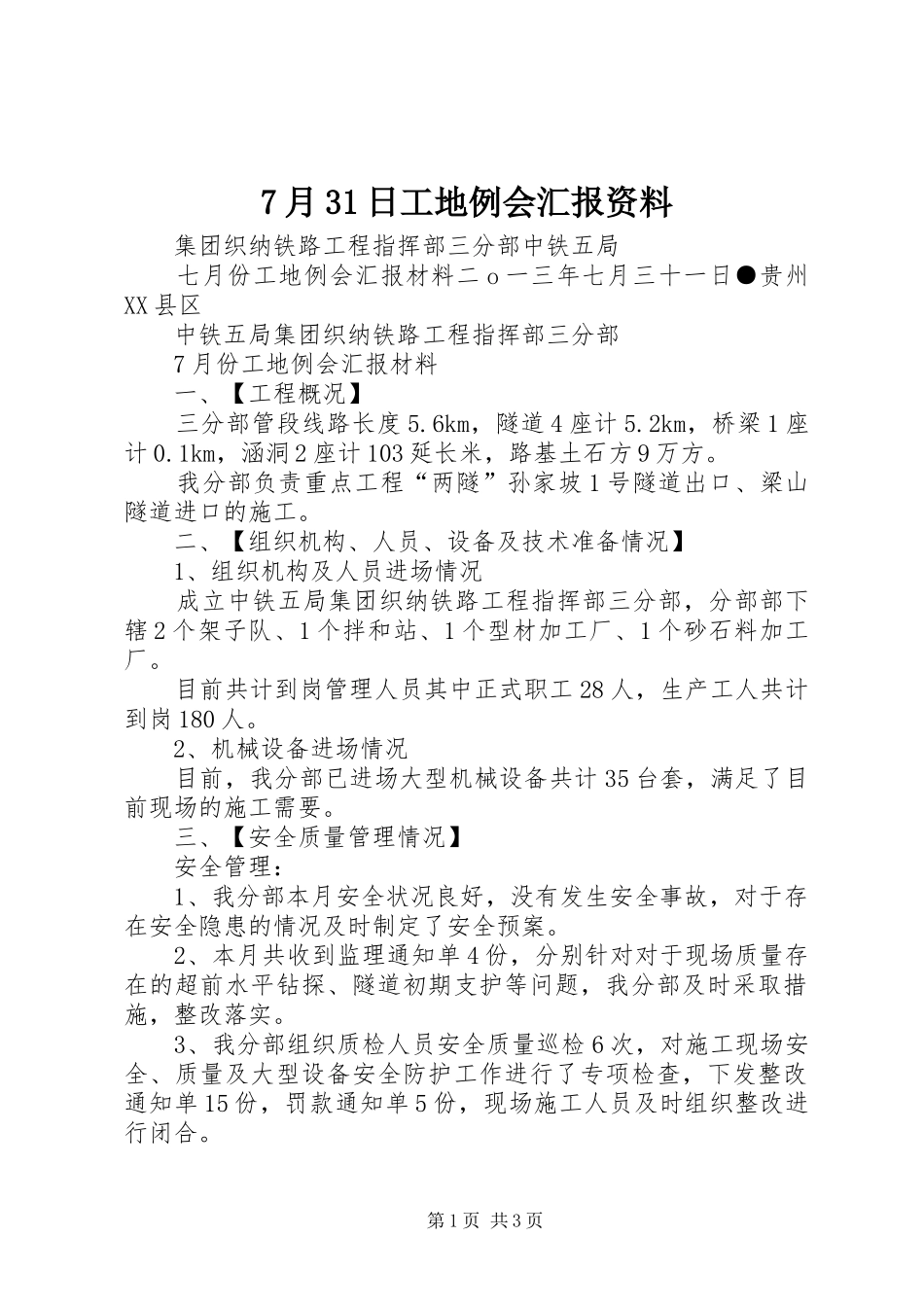

7月31日工地例会汇报资料集团织纳铁路工程指挥部三分部中铁五局七月份工地例会汇报材料二o一三年七月三十一日●贵州XX县区中铁五局集团织纳铁路工程指挥部三分部7月份工地例会汇报材料一、【工程概况】三分部管段线路长度5
6km,隧道4座计5
2km,桥梁1座计0
1km,涵洞2座计103延长米,路基土石方9万方
我分部负责重点工程“两隧”孙家坡1号隧道出口、梁山隧道进口的施工
二、【组织机构、人员、设备及技术准备情况】1、组织机构及人员进场情况成立中铁五局集团织纳铁路工程指挥部三分部,分部部下辖2个架子队、1个拌和站、1个型材加工厂、1个砂石料加工厂
目前共计到岗管理人员其中正式职工28人,生产工人共计到岗180人
2、机械设备进场情况目前,我分部已进场大型机械设备共计35台套,满足了目前现场的施工需要
三、【安全质量管理情况】安全管理:1、我分部本月安全状况良好,没有发生安全事故,对于存在安全隐患的情况及时制定了安全预案
2、本月共收到监理通知单4份,分别针对对于现场质量存在的超前水平钻探、隧道初期支护等问题,我分部及时采取措施,整改落实
3、我分部组织质检人员安全质量巡检6次,对施工现场安全、质量及大型设备安全防护工作进行了专项检查,下发整改通知单15份,罚款通知单5份,现场施工人员及时组织整改进行闭合

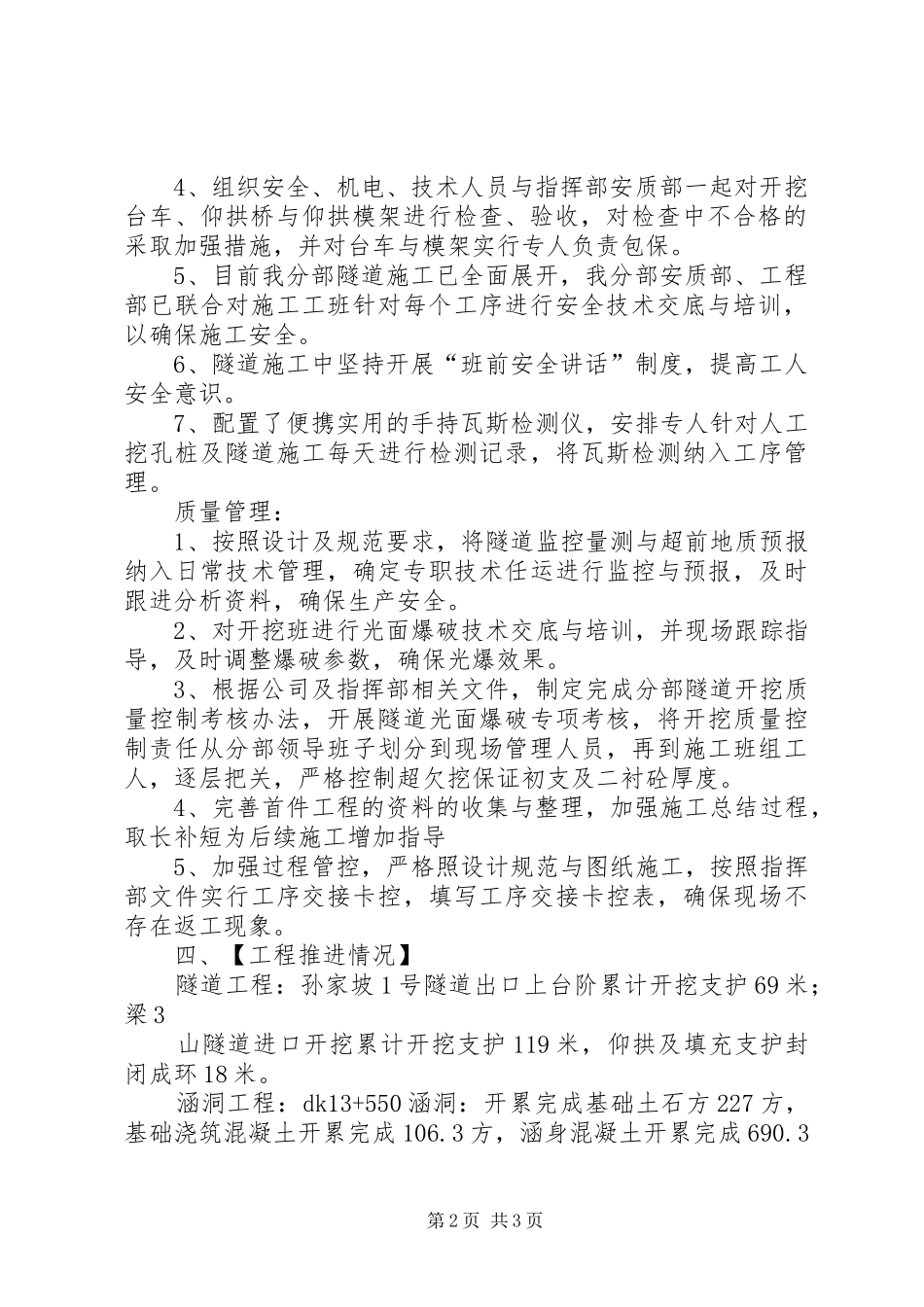

第1页共3页4、组织安全、机电、技术人员与指挥部安质部一起对开挖台车、仰拱桥与仰拱模架进行检查、验收,对检查中不合格的采取加强措施,并对台车与模架实行专人负责包保
5、目前我分部隧道施工已全面展开,我分部安质部、工程部已联合对施工工班针对每个工序进行安全技术交底与培训,以确保施工安全
6、隧道施工中坚持开展“班前安全讲话”制度,提高工人安全意识
7、配置了便携实用的手持瓦斯检测仪,安排专人针对人工挖孔桩及隧道施工每天进行检测记录,将瓦斯检测纳入工序管理
质量管理:1、按照设
