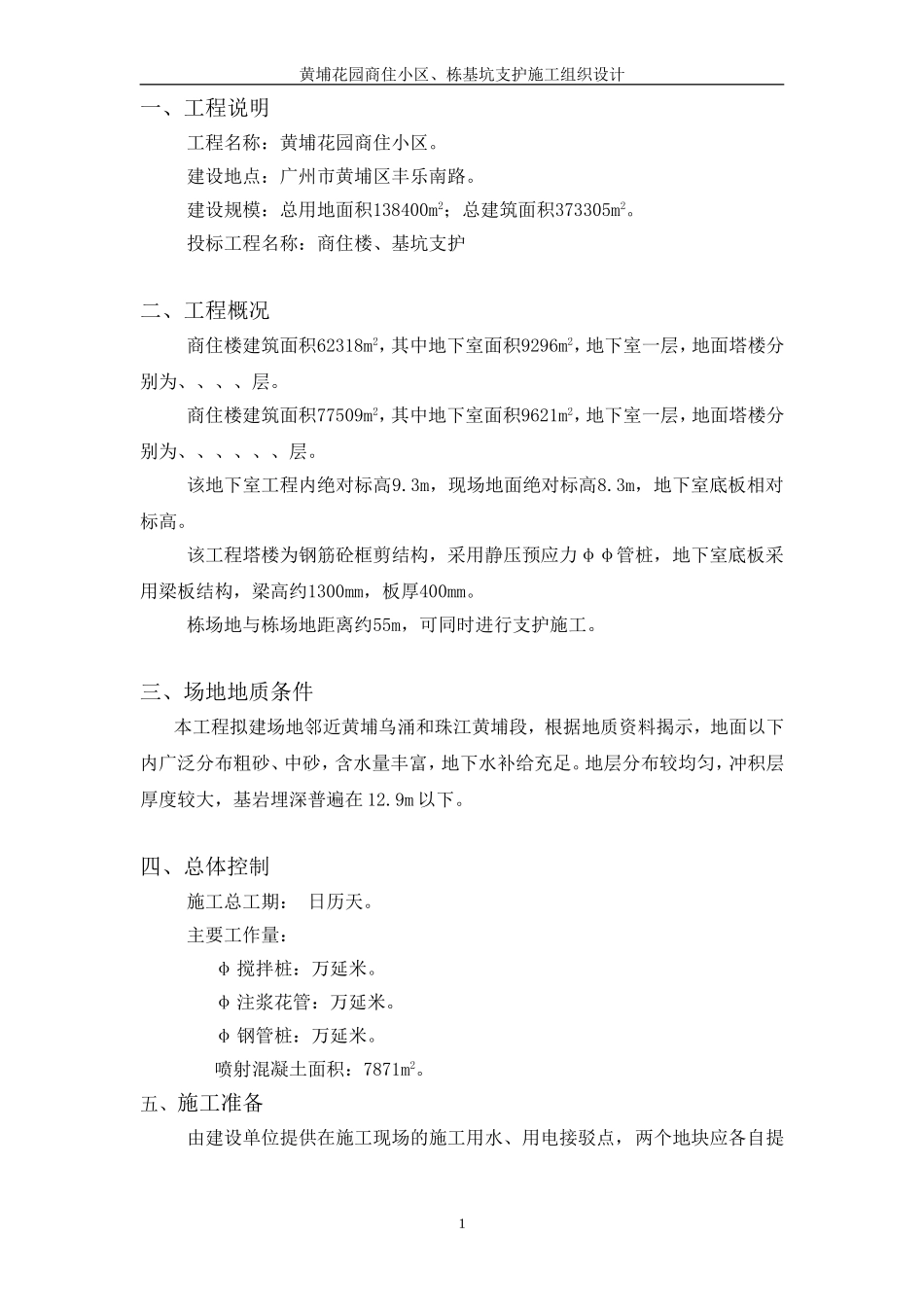

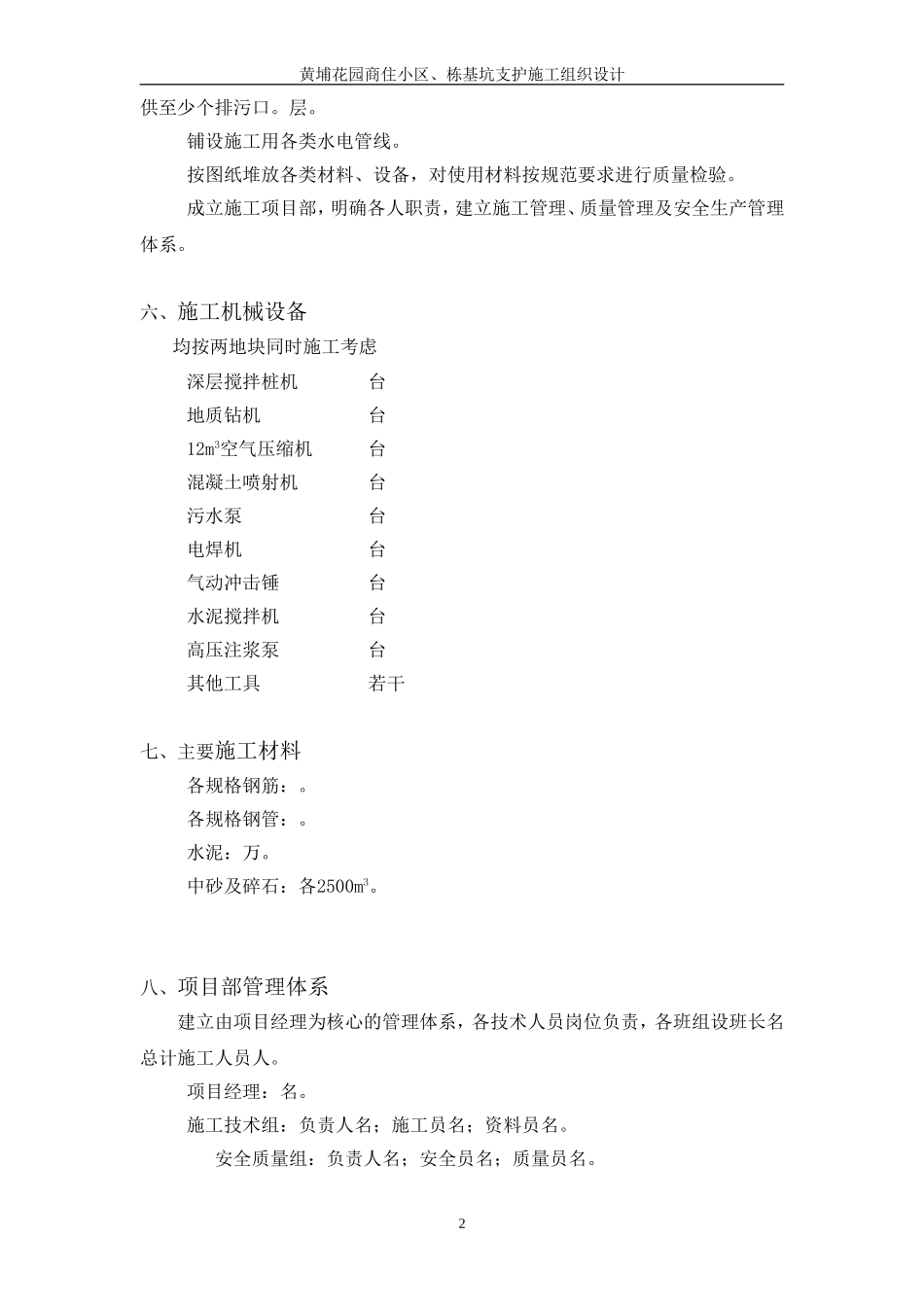

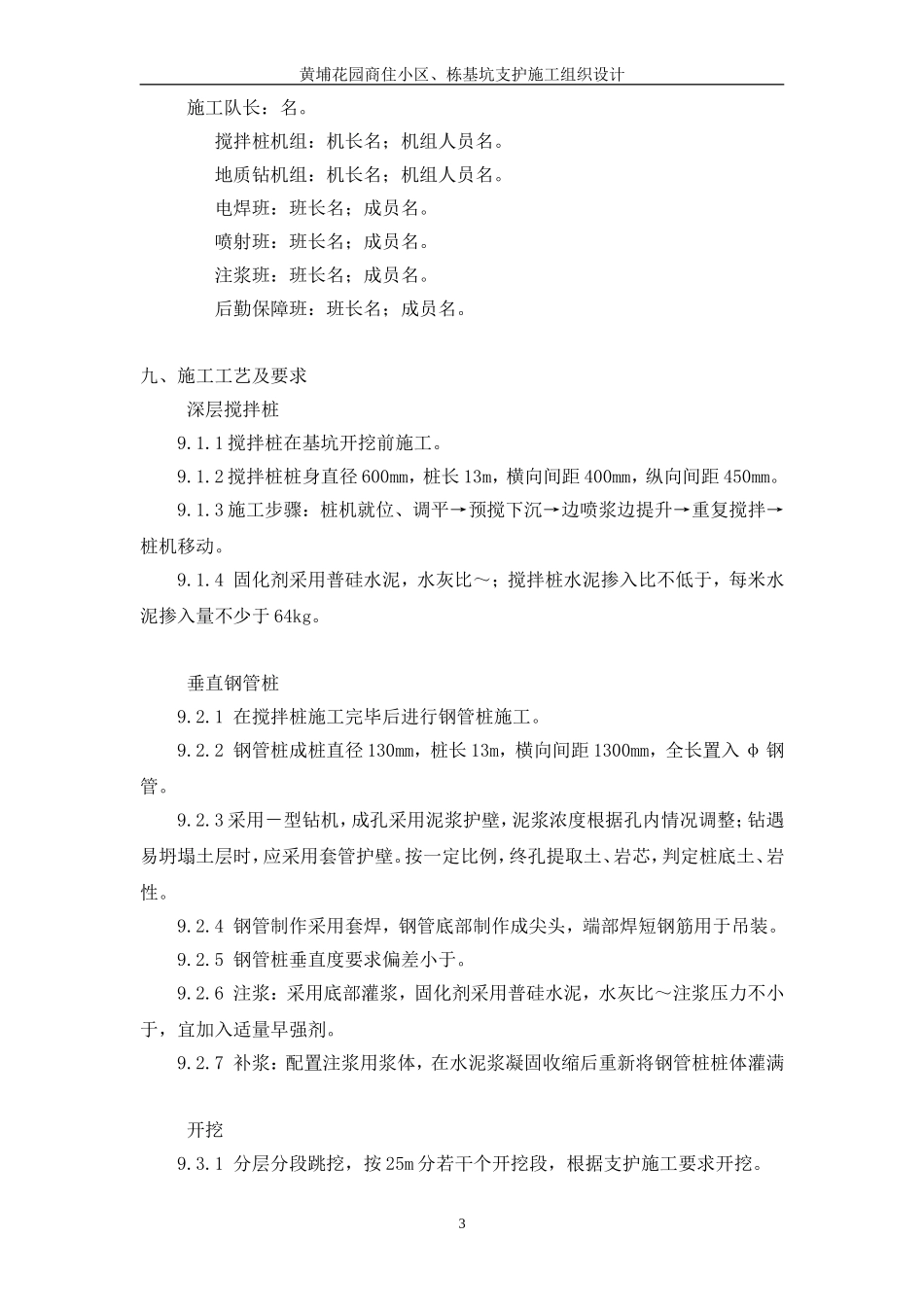

黄埔花园商住小区、栋基坑支护施工组织设计一、工程说明工程名称:黄埔花园商住小区。建设地点:广州市黄埔区丰乐南路。建设规模:总用地面积138400m2;总建筑面积373305m2。投标工程名称:商住楼、基坑支护二、工程概况商住楼建筑面积62318m2,其中地下室面积9296m2,地下室一层,地面塔楼分别为、、、、层。商住楼建筑面积77509m2,其中地下室面积9621m2,地下室一层,地面塔楼分别为、、、、、、层。该地下室工程内绝对标高9.3m,现场地面绝对标高8.3m,地下室底板相对标高。该工程塔楼为钢筋砼框剪结构,采用静压预应力φφ管桩,地下室底板采用梁板结构,梁高约1300mm,板厚400mm。栋场地与栋场地距离约55m,可同时进行支护施工。三、场地地质条件本工程拟建场地邻近黄埔乌涌和珠江黄埔段,根据地质资料揭示,地面以下内广泛分布粗砂、中砂,含水量丰富,地下水补给充足。地层分布较均匀,冲积层厚度较大,基岩埋深普遍在12.9m以下。四、总体控制施工总工期:日历天。主要工作量:φ搅拌桩:万延米。φ注浆花管:万延米。φ钢管桩:万延米。喷射混凝土面积:7871m2。五、施工准备由建设单位提供在施工现场的施工用水、用电接驳点,两个地块应各自提1黄埔花园商住小区、栋基坑支护施工组织设计供至少个排污口。层。铺设施工用各类水电管线。按图纸堆放各类材料、设备,对使用材料按规范要求进行质量检验。成立施工项目部,明确各人职责,建立施工管理、质量管理及安全生产管理体系。六、施工机械设备均按两地块同时施工考虑深层搅拌桩机台地质钻机台12m3空气压缩机台混凝土喷射机台污水泵台电焊机台气动冲击锤台水泥搅拌机台高压注浆泵台其他工具若干七、主要施工材料各规格钢筋:。各规格钢管:。水泥:万。中砂及碎石:各2500m3。八、项目部管理体系建立由项目经理为核心的管理体系,各技术人员岗位负责,各班组设班长名总计施工人员人。项目经理:名。施工技术组:负责人名;施工员名;资料员名。安全质量组:负责人名;安全员名;质量员名。2黄埔花园商住小区、栋基坑支护施工组织设计施工队长:名。搅拌桩机组:机长名;机组人员名。地质钻机组:机长名;机组人员名。电焊班:班长名;成员名。喷射班:班长名;成员名。注浆班:班长名;成员名。后勤保障班:班长名;成员名。九、施工工艺及要求深层搅拌桩9.1.1搅拌桩在基坑开挖前施工。9.1.2搅拌桩桩身直径600mm,桩长13m,横向间距400mm,纵向间距450mm。9.1.3施工步骤:桩机就位、调平→预搅下沉→边喷浆边提升→重复搅拌→桩机移动。9.1.4固化剂采用普硅水泥,水灰比~;搅拌桩水泥掺入比不低于,每米水泥掺入量不少于64kg。垂直钢管桩9.2.1在搅拌桩施工完毕后进行钢管桩施工。9.2.2钢管桩成桩直径130mm,桩长13m,横向间距1300mm,全长置入φ钢管。9.2.3采用-型钻机,成孔采用泥浆护壁,泥浆浓度根据孔内情况调整;钻遇易坍塌土层时,应采用套管护壁。按一定比例,终孔提取土、岩芯,判定桩底土、岩性。9.2.4钢管制作采用套焊,钢管底部制作成尖头,端部焊短钢筋用于吊装。9.2.5钢管桩垂直度要求偏差小于。9.2.6注浆:采用底部灌浆,固化剂采用普硅水泥,水灰比~注浆压力不小于,宜加入适量早强剂。9.2.7补浆:配置注浆用浆体,在水泥浆凝固收缩后重新将钢管桩桩体灌满开挖9.3.1分层分段跳挖,按25m分若干个开挖段,根据支护施工要求开挖。3黄埔花园商住小区、栋基坑支护施工组织设计9.3.2不得超挖抢挖:开挖深度不大于锚杆开孔深度0.3m,不提前开挖未列入计划的区段,不增加开挖段长度。9.3.3覆土回填:在处理出道口时,应合理安排开挖及覆土,保障整体工期。水平注浆花管9.4.1使用气动锤在指定位置打入钢管。钢管杆体采用φ钢管,前端打制成尖头,管身前段开φ5mm的出浆孔。9.4.2在混凝土喷射作业完成小时后进行注浆。9.4.3注浆材料采用普硅水泥配制,加入适量早强剂,水灰比~。9.4.4水泥浆应拌和均匀,随拌随用,一次拌和的水泥浆应在初凝前用完。注浆前将孔内残留或松动的杂土清除干净。注浆时注浆管应插至离孔底~500mm处,孔口部位设置止浆塞及排气管。9.4.5注浆压力不低于。喷射混凝土9.5.1开挖工作面后,...
