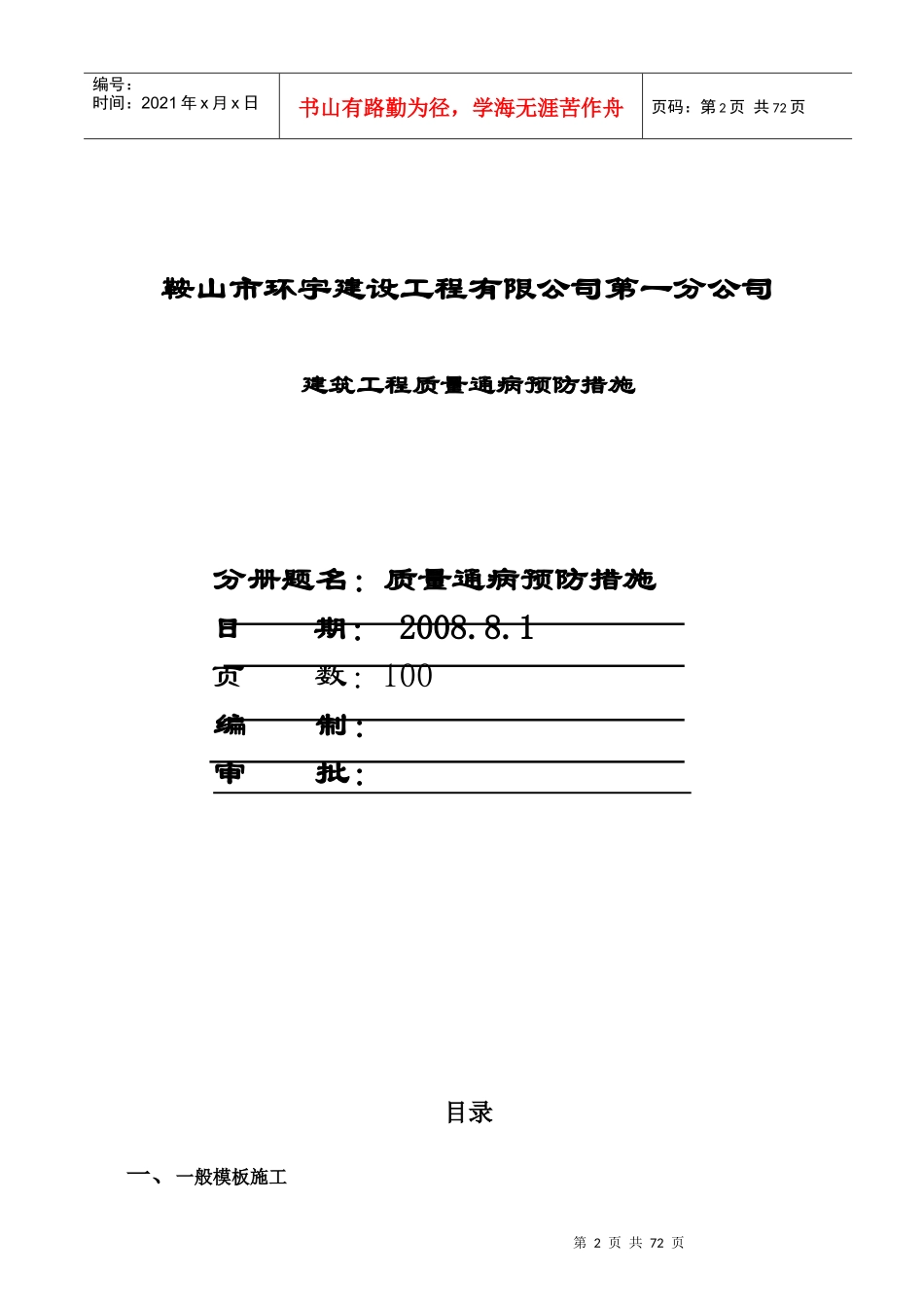

第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共72页鞍山环宇建设工程质量通病预防措施(水、电、土)第2页共72页第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共72页鞍山市环宇建设工程有限公司第一分公司建筑工程质量通病预防措施分册题名:质量通病预防措施日期:2008

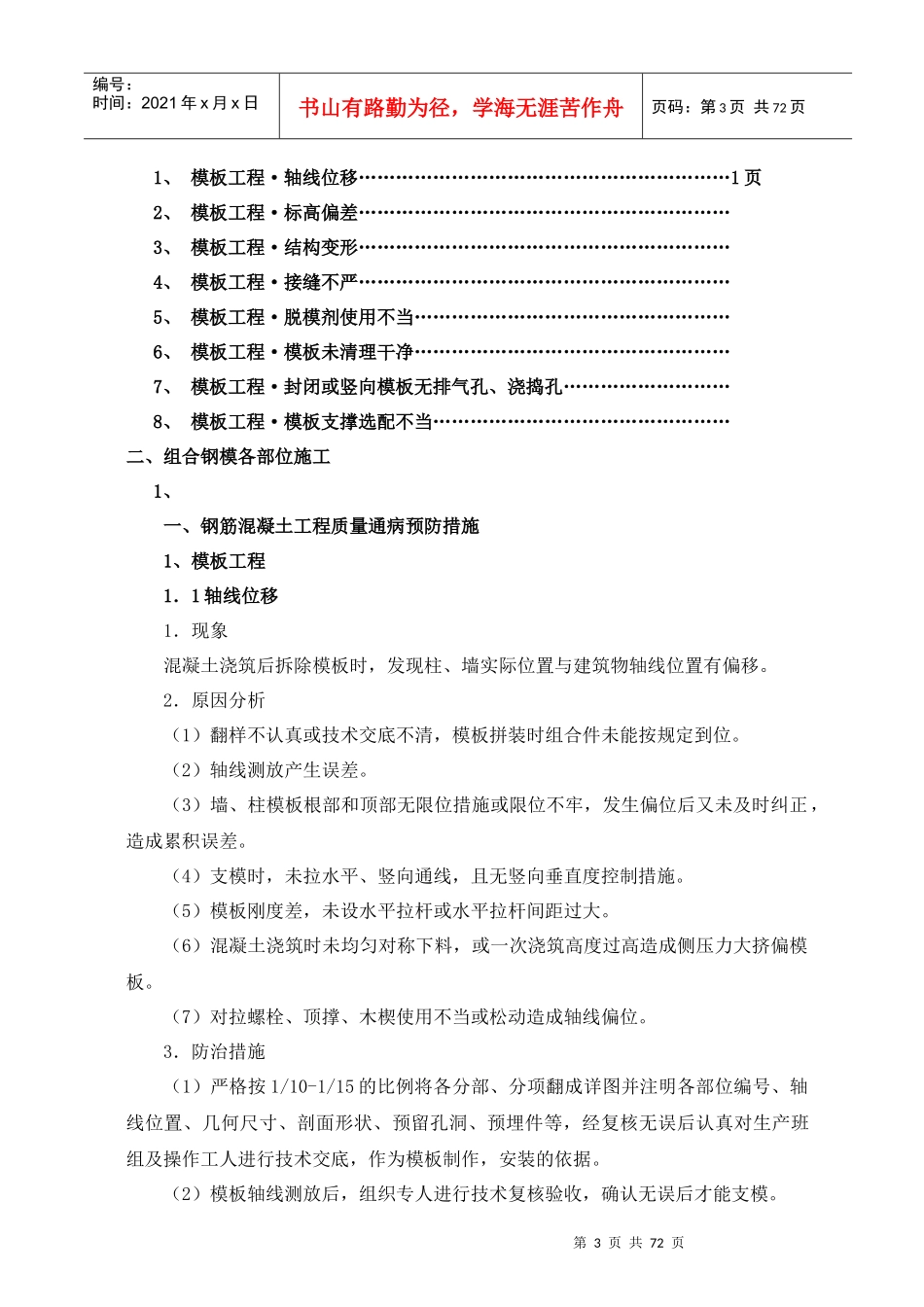

1页数:100编制:审批:目录一、一般模板施工第3页共72页第2页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共72页1、模板工程·轴线位移……………………………………………………1页2、模板工程·标高偏差……………………………………………………3、模板工程·结构变形……………………………………………………4、模板工程·接缝不严……………………………………………………5、模板工程·脱模剂使用不当……………………………………………6、模板工程·模板未清理干净……………………………………………7、模板工程·封闭或竖向模板无排气孔、浇捣孔………………………8、模板工程·模板支撑选配不当…………………………………………二、组合钢模各部位施工1、一、钢筋混凝土工程质量通病预防措施1、模板工程1.1轴线位移1.现象混凝土浇筑后拆除模板时,发现柱、墙实际位置与建筑物轴线位置有偏移
2.原因分析(1)翻样不认真或技术交底不清,模板拼装时组合件未能按规定到位
(2)轴线测放产生误差
(3)墙、柱模板根部和顶部无限位措施或限位不牢,发生偏位后又未及时纠正,造成累积误差
(4)支模时,未拉水平、竖向通线,且无竖向垂直度控制措施
(5)模板刚度差,未设水平拉杆或水平拉杆间距过大
(6)混凝土浇筑时未均匀对称下料,或一次浇筑高度过高造成侧压力大挤偏模板
(7)对拉螺栓、顶撑、木楔使用不当或松动造成轴线偏位
