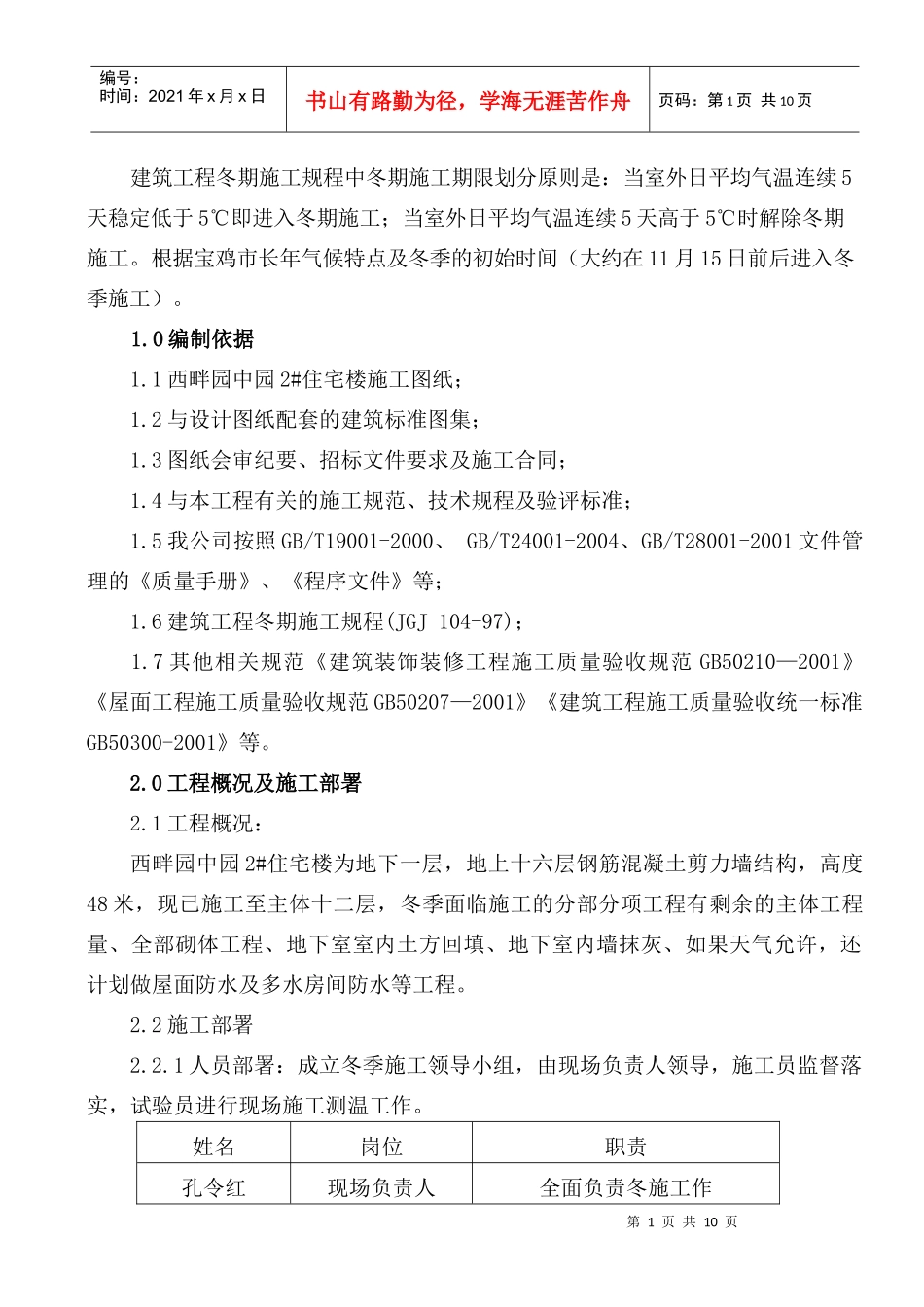

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页建筑工程冬期施工规程中冬期施工期限划分原则是:当室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天高于5℃时解除冬期施工
根据宝鸡市长年气候特点及冬季的初始时间(大约在11月15日前后进入冬季施工)
0编制依据1
1西畔园中园2#住宅楼施工图纸;1
2与设计图纸配套的建筑标准图集;1
3图纸会审纪要、招标文件要求及施工合同;1
4与本工程有关的施工规范、技术规程及验评标准;1
5我公司按照GB/T19001-2000、GB/T24001-2004、GB/T28001-2001文件管理的《质量手册》、《程序文件》等;1
6建筑工程冬期施工规程(JGJ104-97);1
7其他相关规范《建筑装饰装修工程施工质量验收规范GB50210—2001》《屋面工程施工质量验收规范GB50207—2001》《建筑工程施工质量验收统一标准GB50300-2001》等
0工程概况及施工部署2
1工程概况:西畔园中园2#住宅楼为地下一层,地上十六层钢筋混凝土剪力墙结构,高度48米,现已施工至主体十二层,冬季面临施工的分部分项工程有剩余的主体工程量、全部砌体工程、地下室室内土方回填、地下室内墙抹灰、如果天气允许,还计划做屋面防水及多水房间防水等工程
2施工部署2

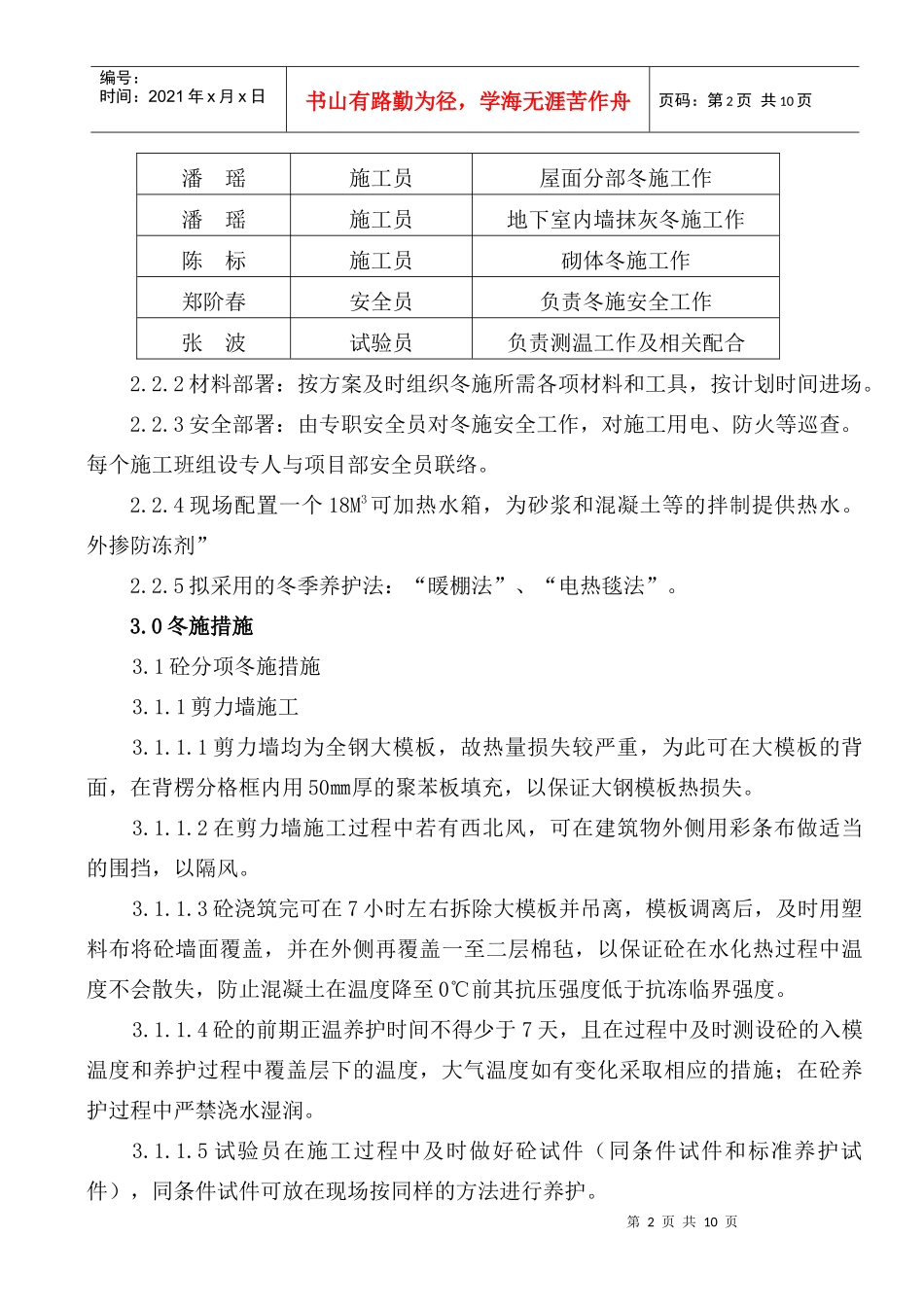

1人员部署:成立冬季施工领导小组,由现场负责人领导,施工员监督落实,试验员进行现场施工测温工作
姓名岗位职责孔令红现场负责人全面负责冬施工作第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页潘瑶施工员屋面分部冬施工作潘瑶施工员地下室内墙抹灰冬施工作陈标施工员砌体冬施工作郑阶春安全员负责冬施安全工作张波试验员负责测温工作及相关配合2
